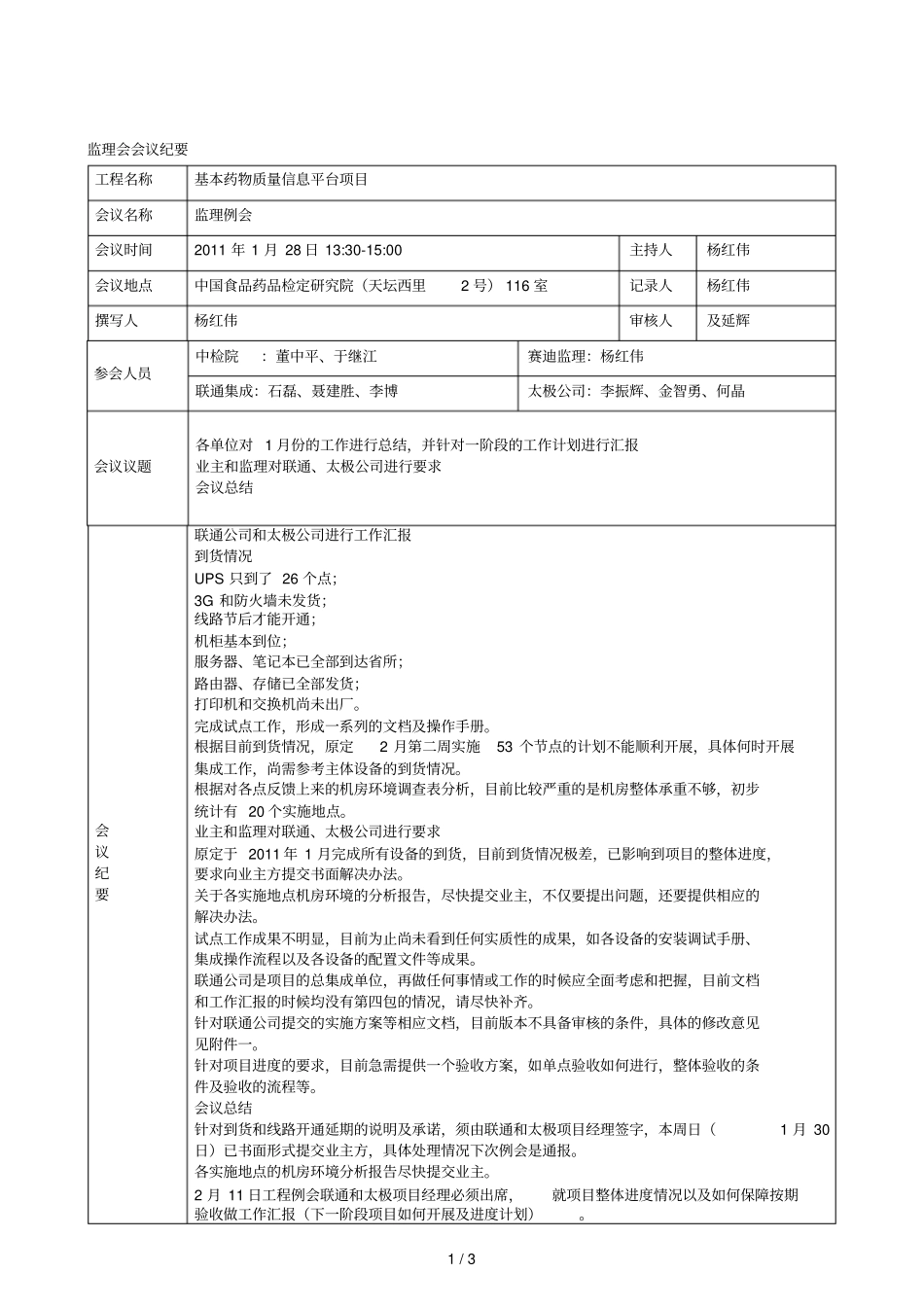

1/3监理会会议纪要工程名称基本药物质量信息平台项目会议名称监理例会会议时间2011年1月28日13:30-15:00主持人杨红伟会议地点中国食品药品检定研究院(天坛西里2号)116室记录人杨红伟撰写人杨红伟审核人及延辉参会人员中检院:董中平、于继江赛迪监理:杨红伟联通集成:石磊、聂建胜、李博太极公司:李振辉、金智勇、何晶会议议题各单位对1月份的工作进行总结,并针对一阶段的工作计划进行汇报业主和监理对联通、太极公司进行要求会议总结会议纪要联通公司和太极公司进行工作汇报到货情况UPS只到了26个点;3G和防火墙未发货;线路节后才能开通;机柜基本到位;服务器、笔记本已全部到达省所;路由器、存储已全部发货;打印机和交换机尚未出厂
完成试点工作,形成一系列的文档及操作手册
根据目前到货情况,原定2月第二周实施53个节点的计划不能顺利开展,具体何时开展集成工作,尚需参考主体设备的到货情况
根据对各点反馈上来的机房环境调查表分析,目前比较严重的是机房整体承重不够,初步统计有20个实施地点
业主和监理对联通、太极公司进行要求原定于2011年1月完成所有设备的到货,目前到货情况极差,已影响到项目的整体进度,要求向业主方提交书面解决办法
关于各实施地点机房环境的分析报告,尽快提交业主,不仅要提出问题,还要提供相应的解决办法
试点工作成果不明显,目前为止尚未看到任何实质性的成果,如各设备的安装调试手册、集成操作流程以及各设备的配置文件等成果
联通公司是项目的总集成单位,再做任何事情或工作的时候应全面考虑和把握,目前文档和工作汇报的时候均没有第四包的情况,请尽快补齐
针对联通公司提交的实施方案等相应文档,目前版本不具备审核的条件,具体的修改意见见附件一
针对项目进度的要求,目前急需提供一个验收方案,如单点验收如何进行,整体验收的条件及验收的流程等

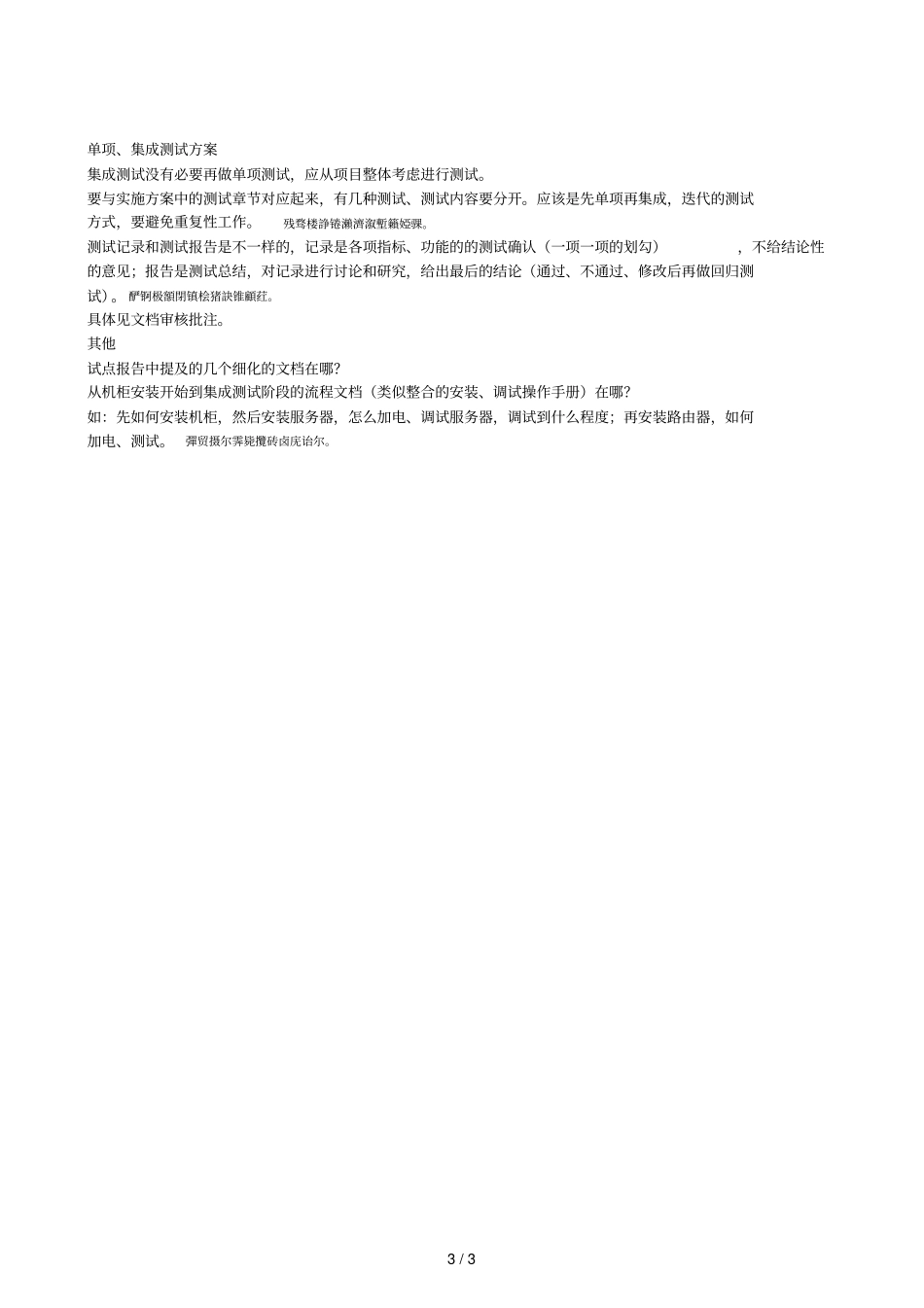

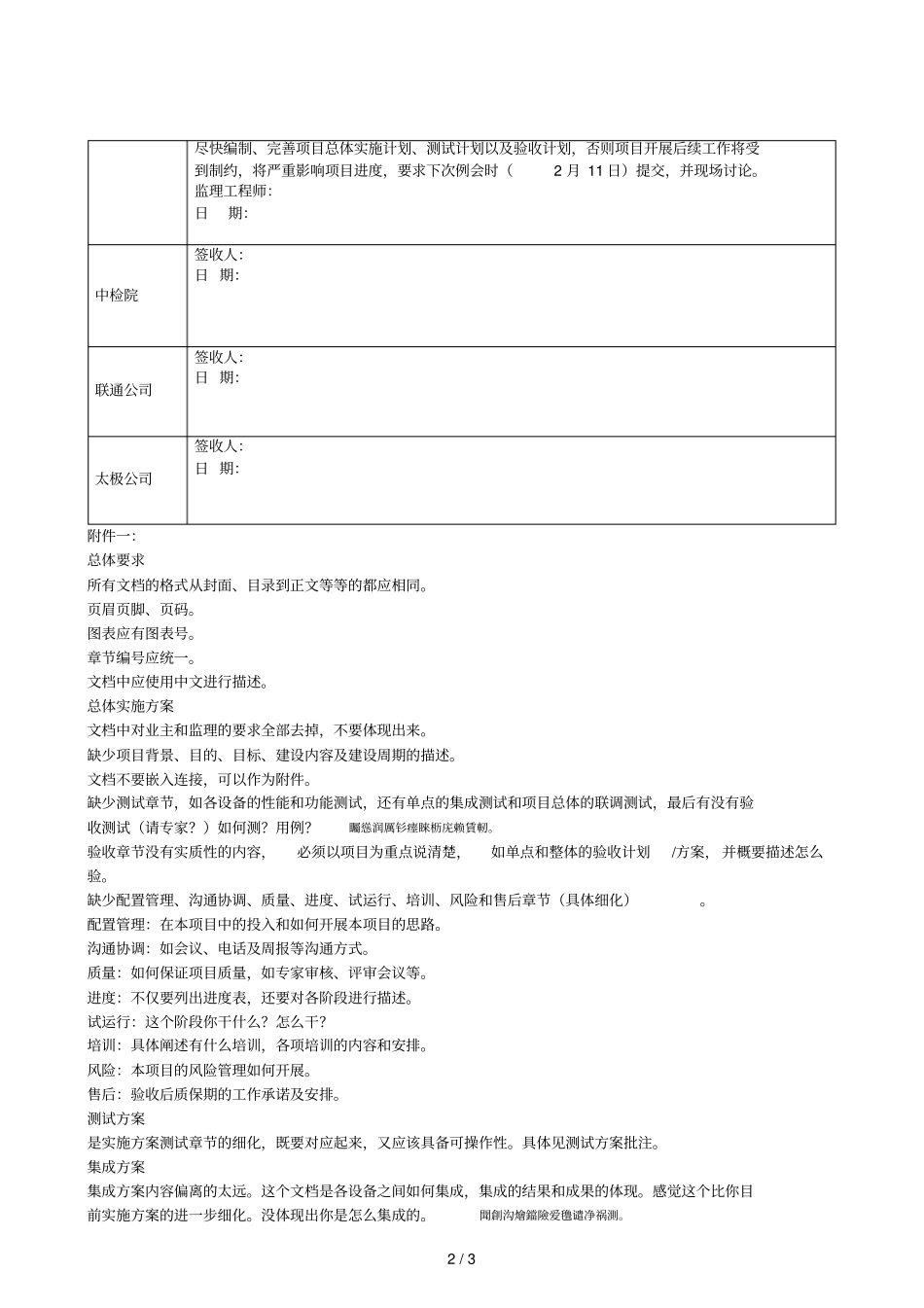

会议总结针对到货和线路开通延期的说明及承诺,须由
