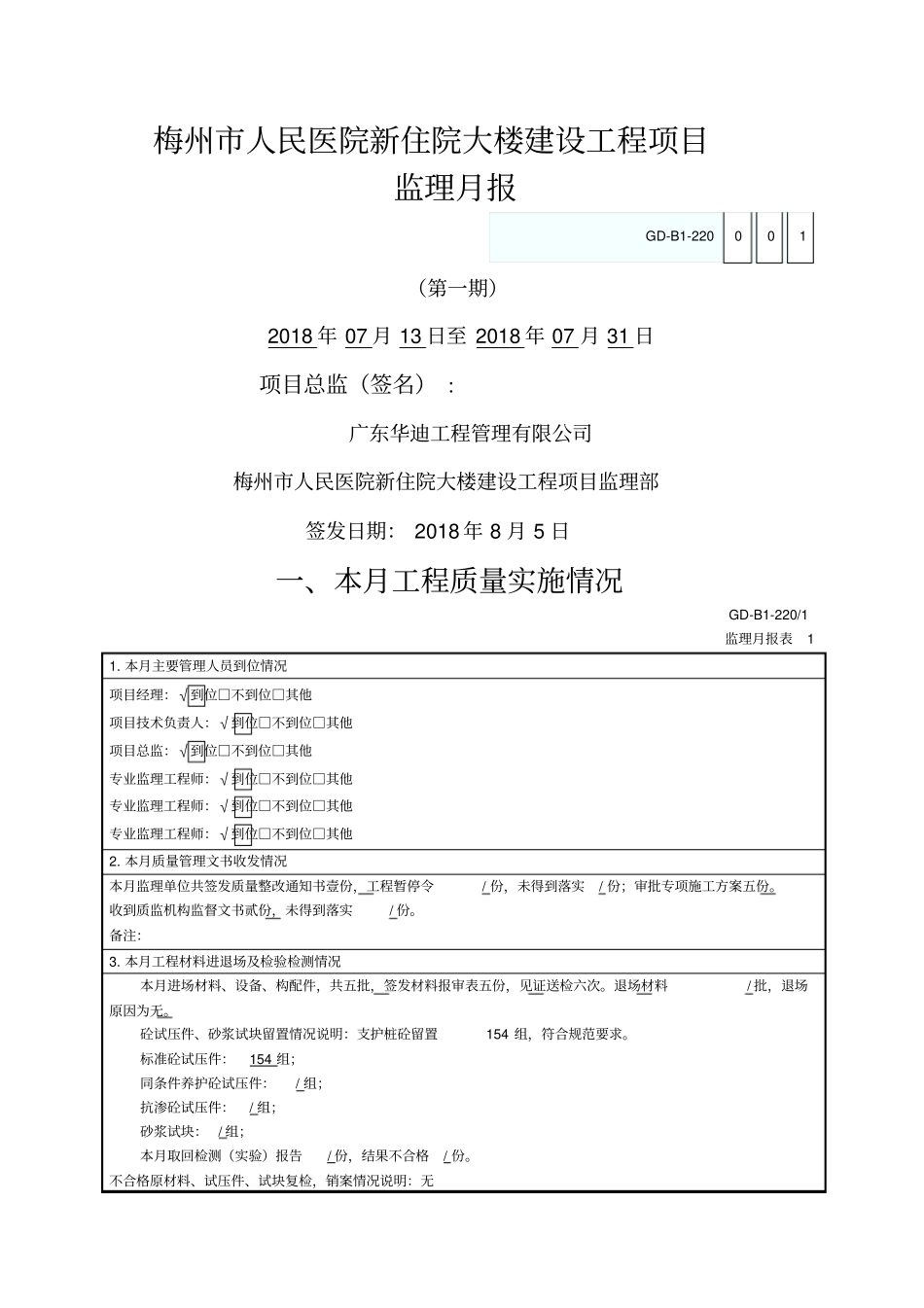

梅州市人民医院新住院大楼建设工程项目监理月报GD-B1-220001(第一期)2018年07月13日至2018年07月31日项目总监(签名):广东华迪工程管理有限公司梅州市人民医院新住院大楼建设工程项目监理部签发日期:2018年8月5日一、本月工程质量实施情况GD-B1-220/1监理月报表11
本月主要管理人员到位情况项目经理:√到位□不到位□其他项目技术负责人:√到位□不到位□其他项目总监:√到位□不到位□其他专业监理工程师:√到位□不到位□其他专业监理工程师:√到位□不到位□其他专业监理工程师:√到位□不到位□其他2
本月质量管理文书收发情况本月监理单位共签发质量整改通知书壹份,工程暂停令/份,未得到落实/份;审批专项施工方案五份
收到质监机构监督文书贰份,未得到落实/份
本月工程材料进退场及检验检测情况本月进场材料、设备、构配件,共五批,签发材料报审表五份,见证送检六次
退场材料/批,退场原因为无
砼试压件、砂浆试块留置情况说明:支护桩砼留置154组,符合规范要求
标准砼试压件:154组;同条件养护砼试压件:/组;抗渗砼试压件:/组;砂浆试块:/组;本月取回检测(实验)报告/份,结果不合格/份

不合格原材料、试压件、试块复检,销案情况说明:无4
本月工程主要检测项目情况说明无5
本月主要隐蔽工程、主要分部分项工程质量验收情况基础围护桩钢筋笼制作安装,质量验收合格
本月质量缺陷或质量隐患处理情况1、支护桩钢筋笼箍筋焊点不符合设计及施工规范规定,已按要求整改到位
2、支护桩外露锚固钢筋长度部分不符合设计图纸要求,已按要求整改到位
3、附属临建工程栈桥建设过程中存在工字钢构件焊接焊缝不符合设计图纸要求,已按要求整改到位
二、本月工程进度实施情况GD-B1-220/2监理月报表21
本月施工进度完成情况或形象部位本月主要工作有支护桩、冠梁、基坑土石方开挖外运、
