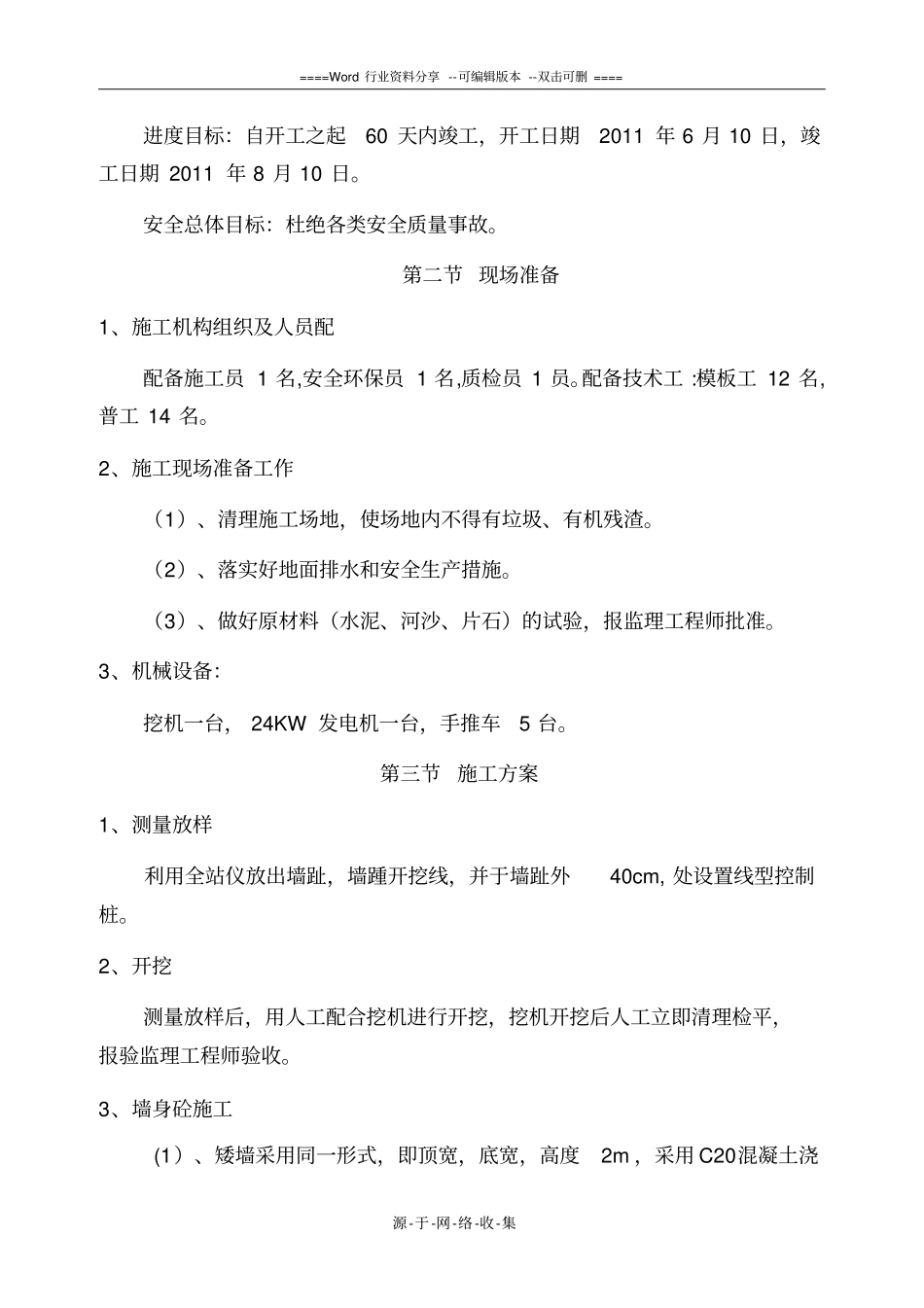

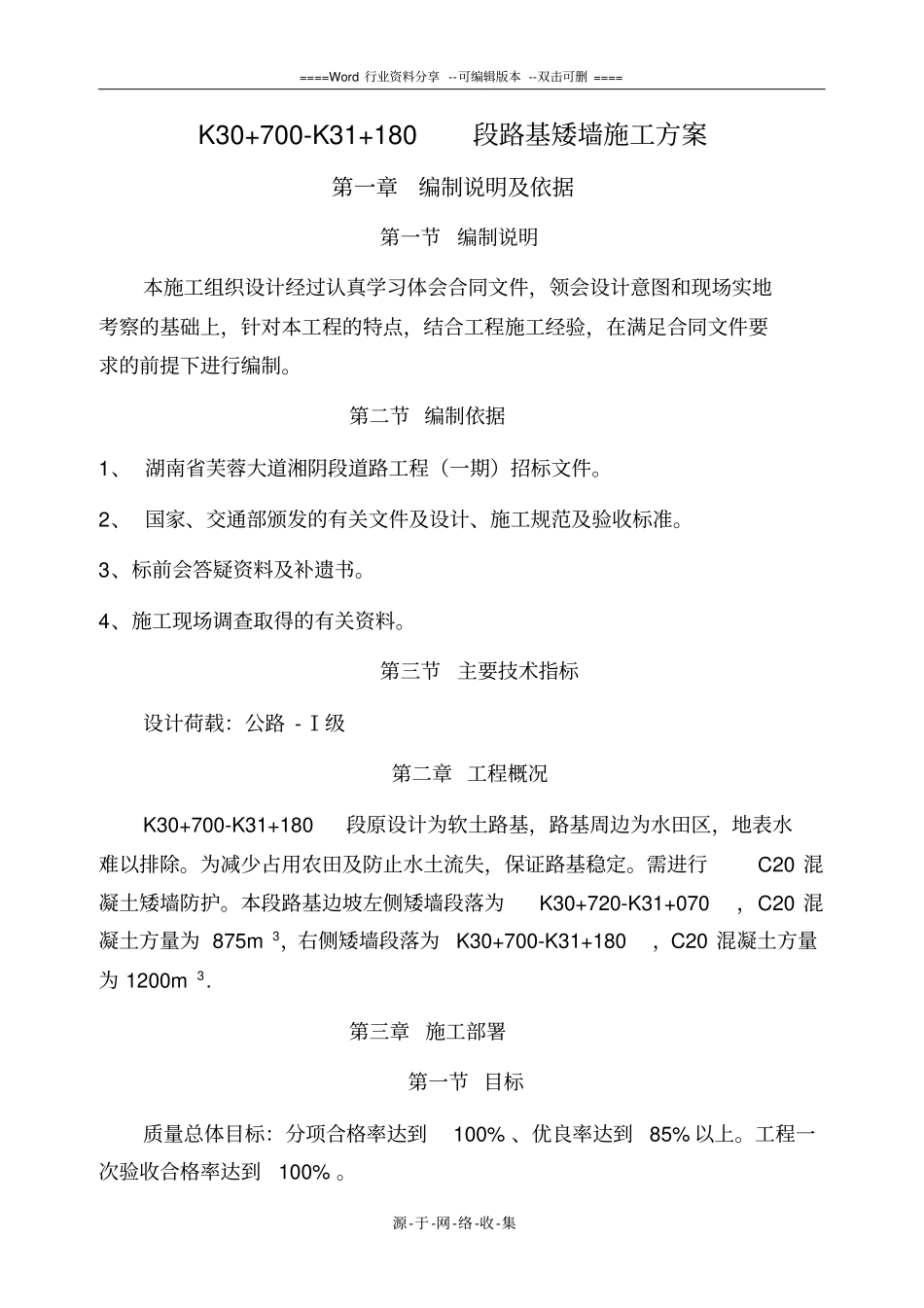

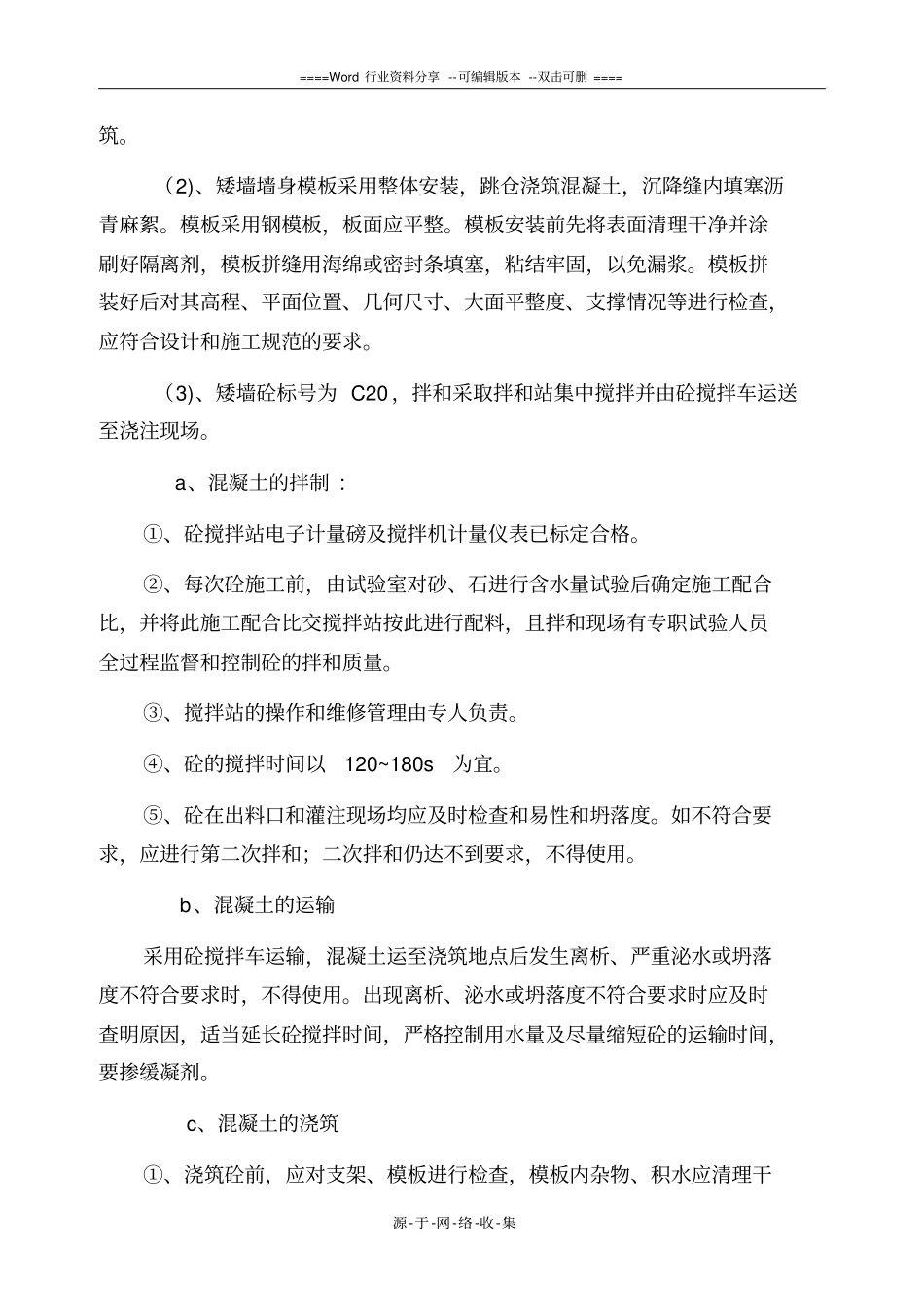

====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集K30+700-K31+180段路基矮墙施工方案第一章编制说明及依据第一节编制说明本施工组织设计经过认真学习体会合同文件,领会设计意图和现场实地考察的基础上,针对本工程的特点,结合工程施工经验,在满足合同文件要求的前提下进行编制
第二节编制依据1、湖南省芙蓉大道湘阴段道路工程(一期)招标文件
2、国家、交通部颁发的有关文件及设计、施工规范及验收标准
3、标前会答疑资料及补遗书
4、施工现场调查取得的有关资料
第三节主要技术指标设计荷载:公路-Ⅰ级第二章工程概况K30+700-K31+180段原设计为软土路基,路基周边为水田区,地表水难以排除
为减少占用农田及防止水土流失,保证路基稳定
需进行C20混凝土矮墙防护
本段路基边坡左侧矮墙段落为K30+720-K31+070,C20混凝土方量为875m3,右侧矮墙段落为K30+700-K31+180,C20混凝土方量为1200m3
第三章施工部署第一节目标质量总体目标:分项合格率达到100%、优良率达到85%以上
工程一次验收合格率达到100%
====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集进度目标:自开工之起60天内竣工,开工日期2011年6月10日,竣工日期2011年8月10日
安全总体目标:杜绝各类安全质量事故
第二节现场准备1、施工机构组织及人员配配备施工员1名,安全环保员1名,质检员1员
配备技术工:模板工12名,普工14名
2、施工现场准备工作(1)、清理施工场地,使场地内不得有垃圾、有机残渣
(2)、落实好地面排水和安全生产措施
(3)、做好原材料(水泥、河沙、片石)的试验,报监理工程师批准
3、机械设备:挖机一台,24KW发电机一台,手推车5台
第三节施工方案1、测量放样利用全站仪放出墙趾,墙踵
