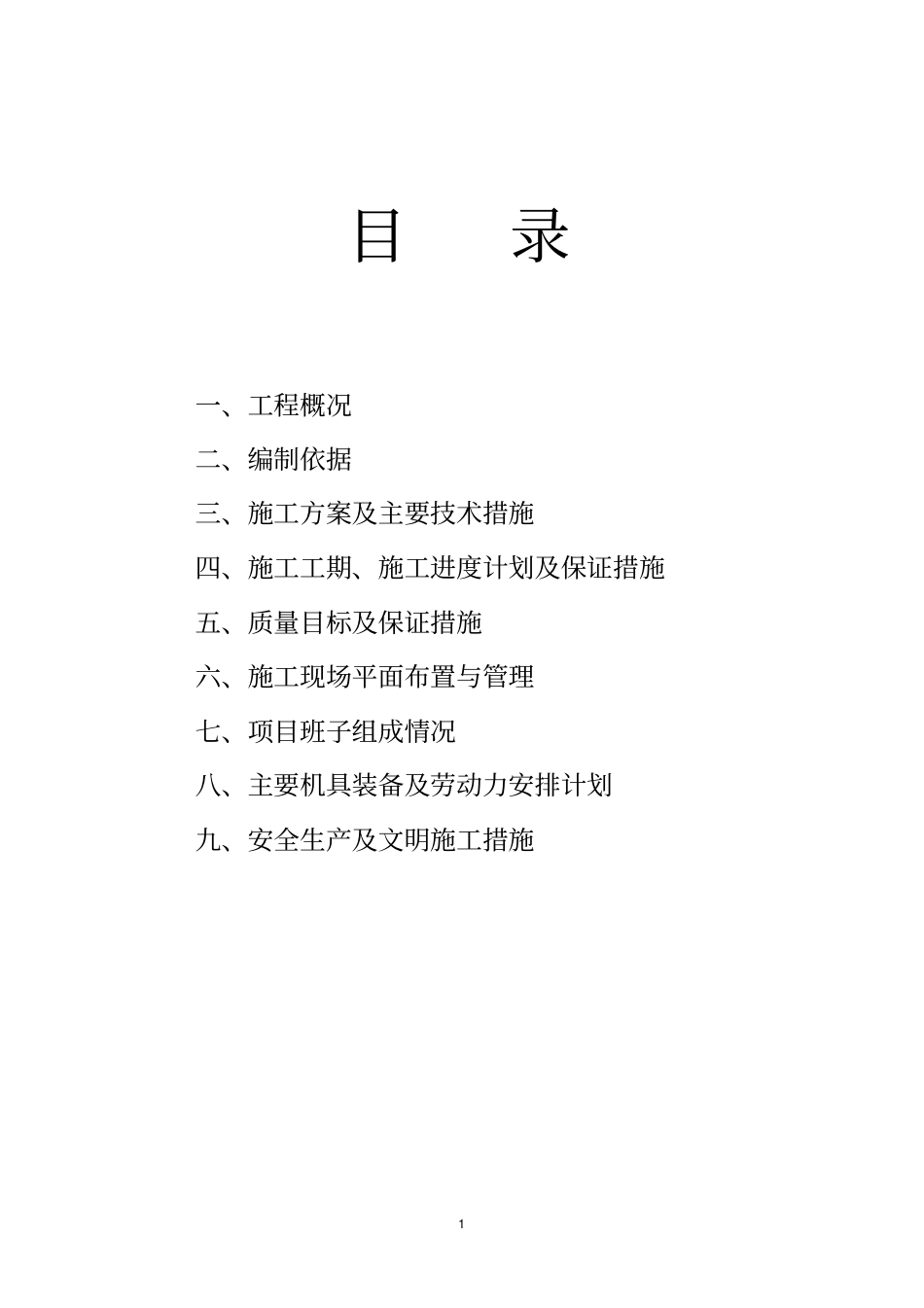

1目录一、工程概况二、编制依据三、施工方案及主要技术措施四、施工工期、施工进度计划及保证措施五、质量目标及保证措施六、施工现场平面布置与管理七、项目班子组成情况八、主要机具装备及劳动力安排计划九、安全生产及文明施工措施2第一章工程概况第一节工程基本情况一、工程名称:宿州万达金街石材幕墙铝板幕墙外装工程二、建设地点:拂晓大道以东,银河三路以北,银河四路以南三、建筑规模:17183平米(本次玻璃幕墙约70㎡)四、承包方式:专业承包五、质量标准:合格六、要求工期:制作安装工期为379日历天(本次工期为60天)我公司将该工程列为重点工程,为了达到工程的预期目标,我们安排了最优秀的项目经理并配备完善的项目施工管理班子来总体负责管理该项目
第二节本工程幕墙特点一、工期方面特点:本工程为宿州万达金街外装工程,要求依据招标文件工期,工期短,所以采取科学合理的施工措施就显得特别重要
二、施工方面特点:1.材料规格多、品种精,运输路程远
货到现场后,要求总包方积极配合
2.该工程施工内容繁多,放线精度要求高,质量控制要求相对较高
三、地理位置特点:本工程地处宿州市中心区,因此,我们将合理安排工序,有序调度材料资源,加强现场管理,确保施工安全,并尽量减少环境污染,高标准实施安全文明施工
第二章编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑幕墙气密性、水密、抗风压性能检测方法》GB/T15227-2007《建筑幕墙平面内变形性能检测方法》GB/T18250-2000《铝板幕墙板基》YS/T429
1-2000(20142015
01实施)《铝板幕墙氟碳喷漆铝单板》YS/T429

2-2012《建筑幕墙》GB/T21086-2007外装修图集06J505-13第三章施工方案及主要技术措施干挂石材幕墙及铝单板施工方案一、施工工序:1、施工工序内容:根据本工程特点,施工工序
