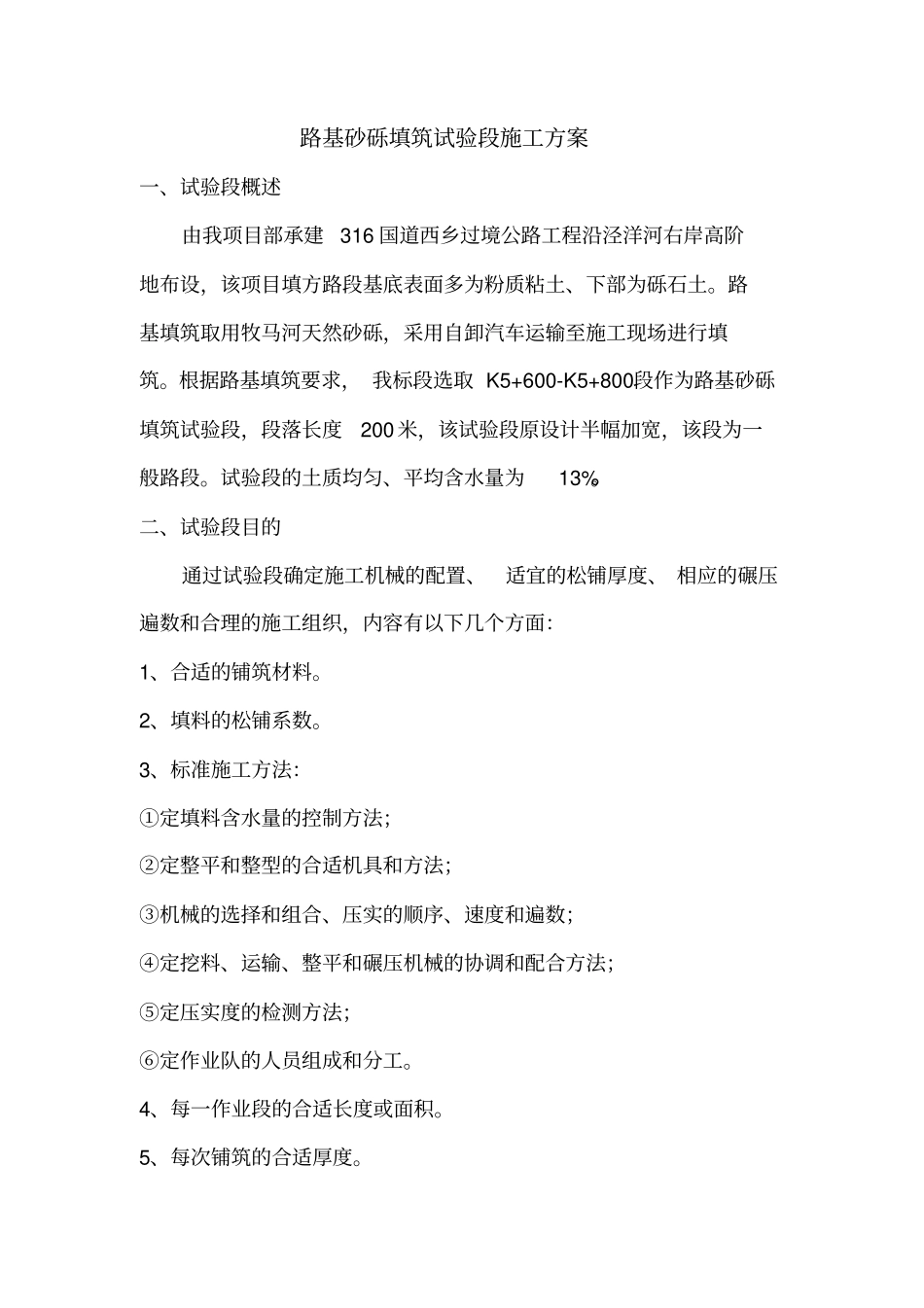

路基砂砾填筑试验段施工方案一、试验段概述由我项目部承建316国道西乡过境公路工程沿泾洋河右岸高阶地布设,该项目填方路段基底表面多为粉质粘土、下部为砾石土
路基填筑取用牧马河天然砂砾,采用自卸汽车运输至施工现场进行填筑
根据路基填筑要求,我标段选取K5+600-K5+800段作为路基砂砾填筑试验段,段落长度200米,该试验段原设计半幅加宽,该段为一般路段
试验段的土质均匀、平均含水量为13%
二、试验段目的通过试验段确定施工机械的配置、适宜的松铺厚度、相应的碾压遍数和合理的施工组织,内容有以下几个方面:1、合适的铺筑材料
2、填料的松铺系数
3、标准施工方法:①定填料含水量的控制方法;②定整平和整型的合适机具和方法;③机械的选择和组合、压实的顺序、速度和遍数;④定挖料、运输、整平和碾压机械的协调和配合方法;⑤定压实度的检测方法;⑥定作业队的人员组成和分工
4、每一作业段的合适长度或面积
5、每次铺筑的合适厚度

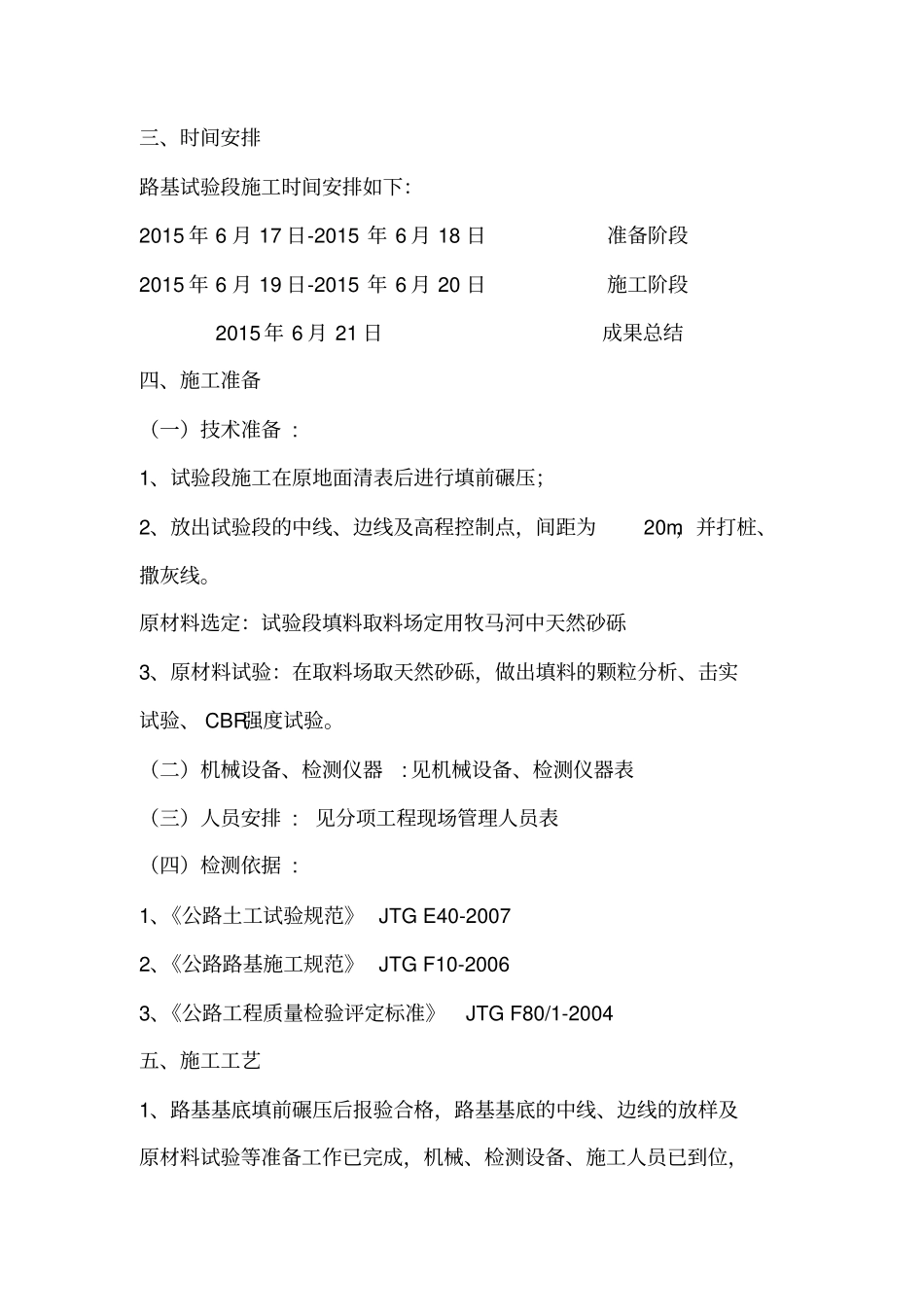

三、时间安排路基试验段施工时间安排如下:2015年6月17日-2015年6月18日准备阶段2015年6月19日-2015年6月20日施工阶段2015年6月21日成果总结四、施工准备(一)技术准备:1、试验段施工在原地面清表后进行填前碾压;2、放出试验段的中线、边线及高程控制点,间距为20m,并打桩、撒灰线
原材料选定:试验段填料取料场定用牧马河中天然砂砾3、原材料试验:在取料场取天然砂砾,做出填料的颗粒分析、击实试验、CBR强度试验

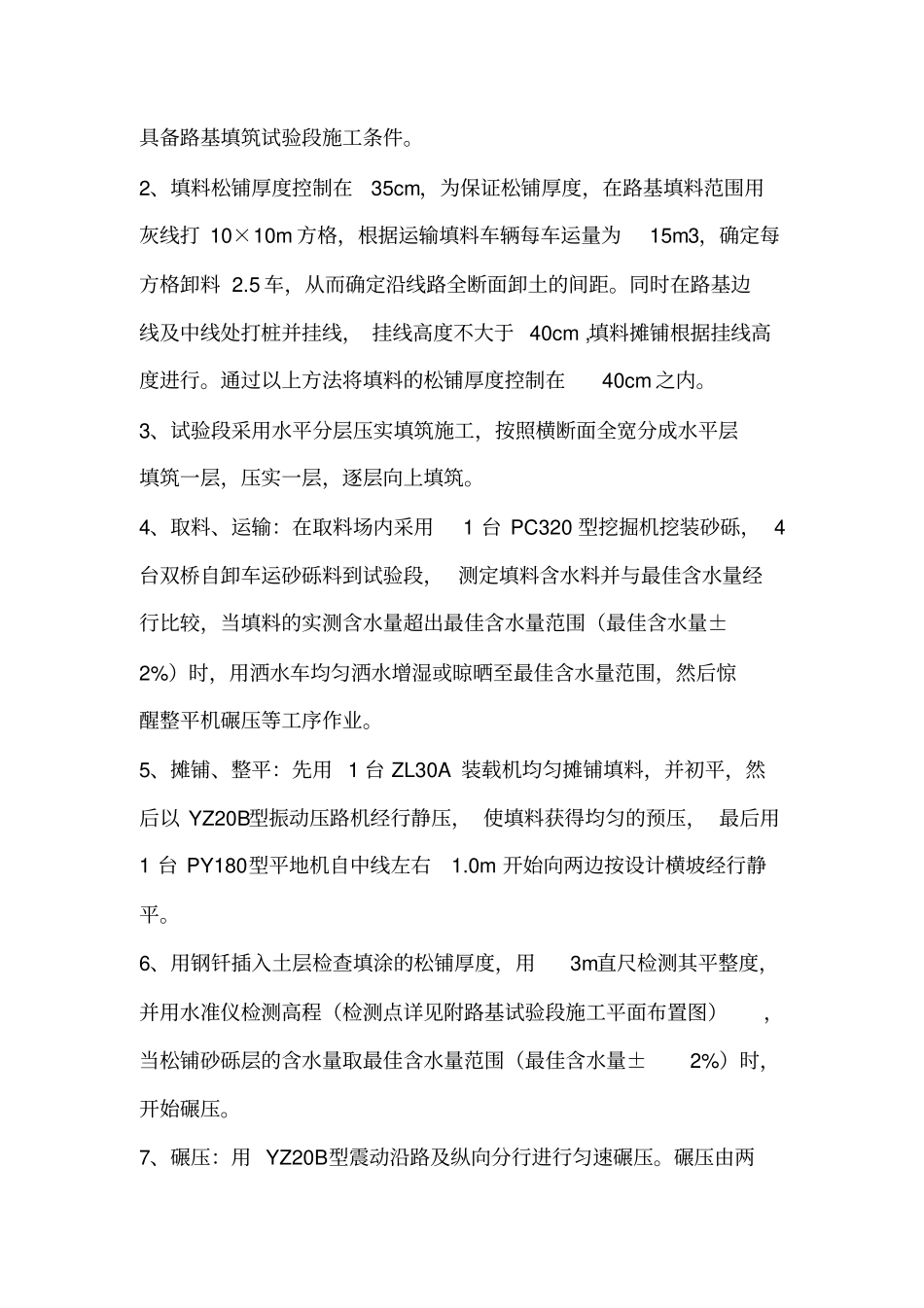

(二)机械设备、检测仪器:见机械设备、检测仪器表(三)人员安排:见分项工程现场管理人员表(四)检测依据:1、《公路土工试验规范》JTGE40-20072、《公路路基施工规范》JTGF10-20063、《公路工程质量检验评定标准》JTGF80/1-2004五、施工工艺1、路基基底填前碾压后报验合格,路基基底的中线、边线的放样及原材料试验等准备
