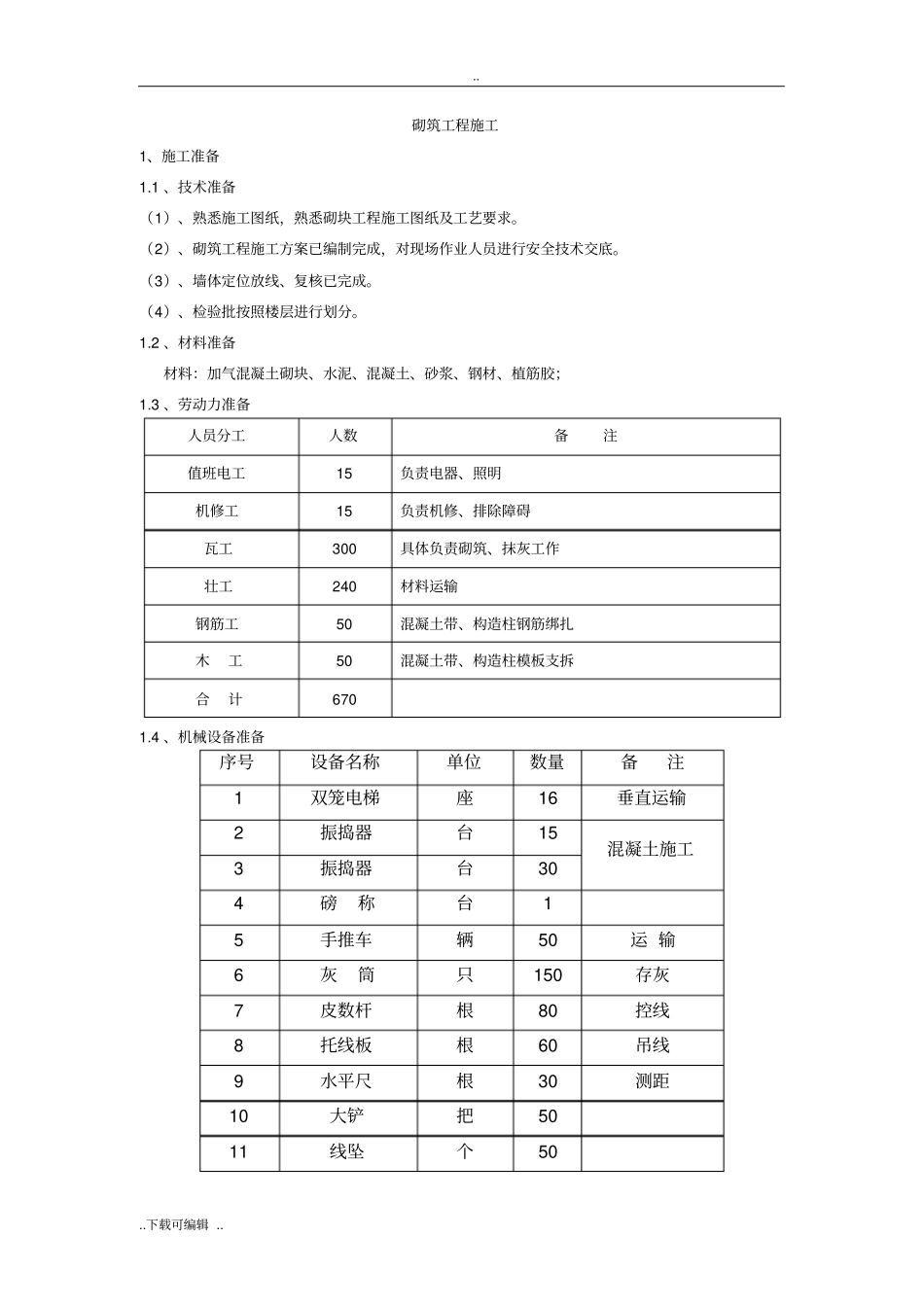

砌筑工程施工1、施工准备1
1、技术准备(1)、熟悉施工图纸,熟悉砌块工程施工图纸及工艺要求
(2)、砌筑工程施工方案已编制完成,对现场作业人员进行安全技术交底
(3)、墙体定位放线、复核已完成
(4)、检验批按照楼层进行划分
2、材料准备材料:加气混凝土砌块、水泥、混凝土、砂浆、钢材、植筋胶;1
3、劳动力准备人员分工人数备注值班电工15负责电器、照明机修工15负责机修、排除障碍瓦工300具体负责砌筑、抹灰工作壮工240材料运输钢筋工50混凝土带、构造柱钢筋绑扎木工50混凝土带、构造柱模板支拆合计6701
4、机械设备准备序号设备名称单位数量备注1双笼电梯座16垂直运输2振捣器台15混凝土施工3振捣器台304磅称台15手推车辆50运输6灰筒只150存灰7皮数杆根80控线8托线板根60吊线9水平尺根30测距10大铲把5011线坠个50

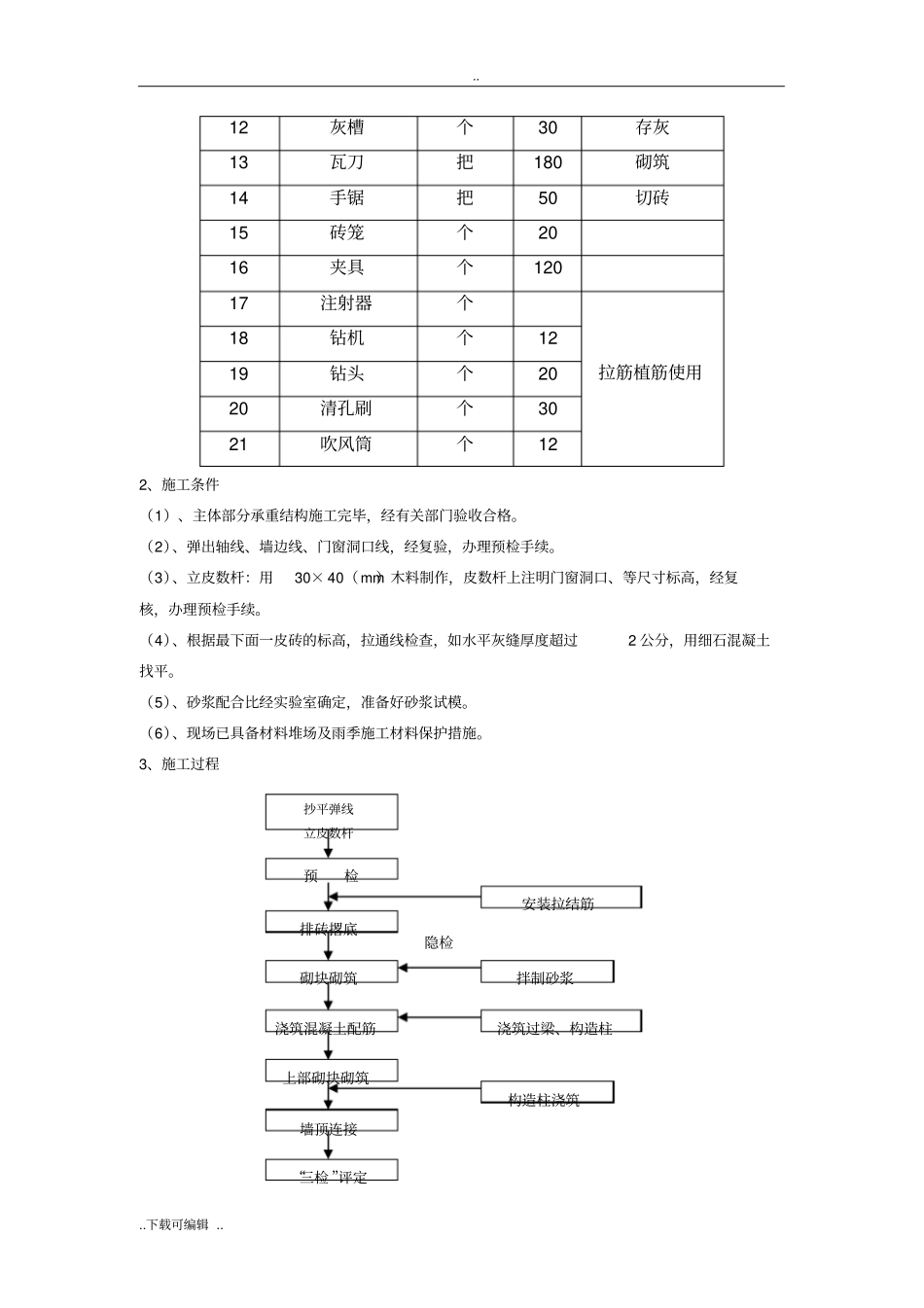

12灰槽个30存灰13瓦刀把180砌筑14手锯把50切砖15砖笼个2016夹具个12017注射器个拉筋植筋使用18钻机个1219钻头个2020清孔刷个3021吹风筒个122、施工条件(1)、主体部分承重结构施工完毕,经有关部门验收合格
(2)、弹出轴线、墙边线、门窗洞口线,经复验,办理预检手续
(3)、立皮数杆:用30×40(mm)木料制作,皮数杆上注明门窗洞口、等尺寸标高,经复核,办理预检手续
(4)、根据最下面一皮砖的标高,拉通线检查,如水平灰缝厚度超过2公分,用细石混凝土找平
(5)、砂浆配合比经实验室确定,准备好砂浆试模
(6)、现场已具备材料堆场及雨季施工材料保护措施
3、施工过程隐检抄平弹线立皮数杆排砖撂底砌块砌筑浇筑过梁、构造柱拌制砂浆上部砌块砌筑浇筑混凝土配筋安装拉结筋墙顶连接“三检”评定构造柱浇筑预检

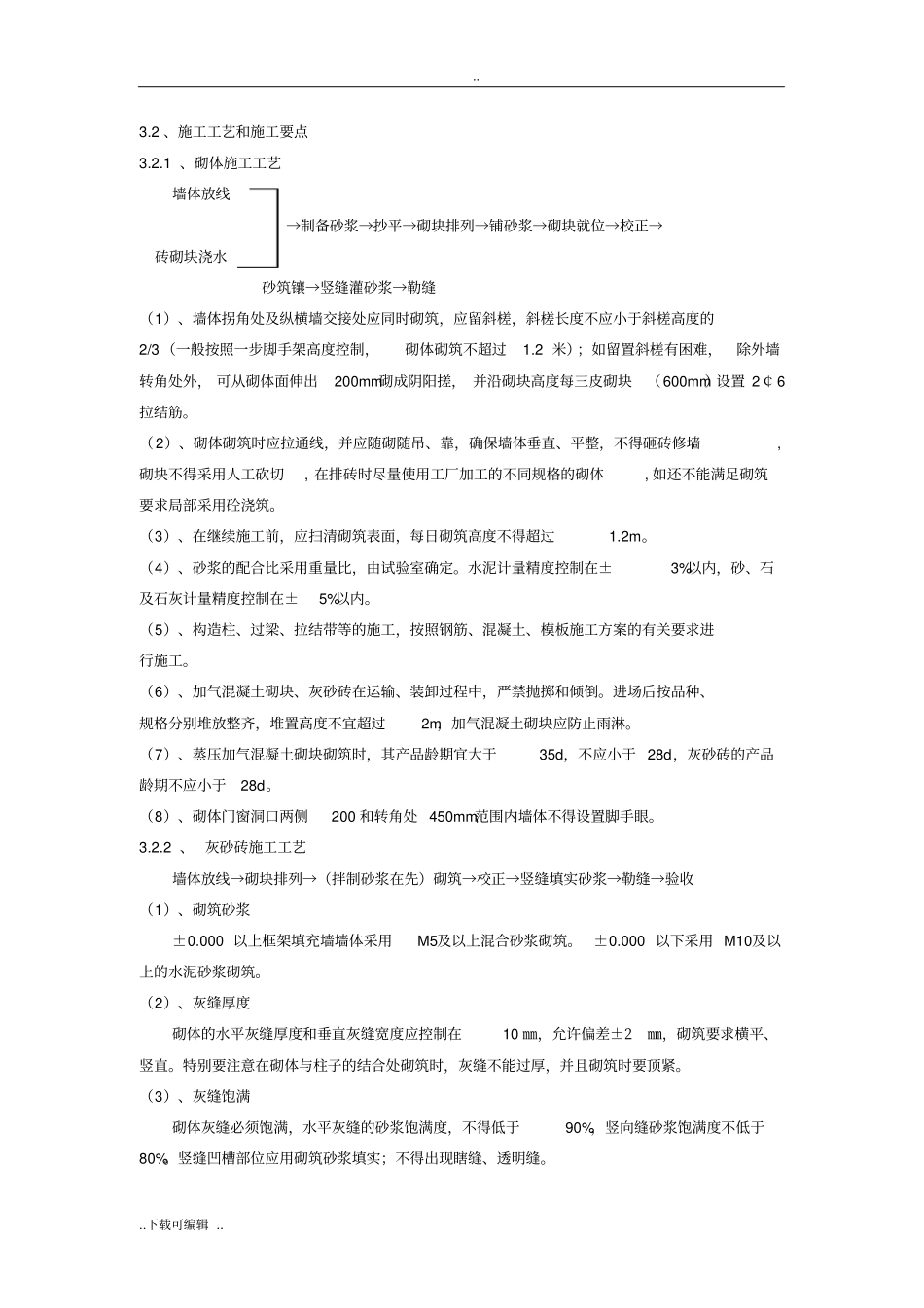

2、施工工艺和施工要点3
1、砌体施工工艺墙体放线
