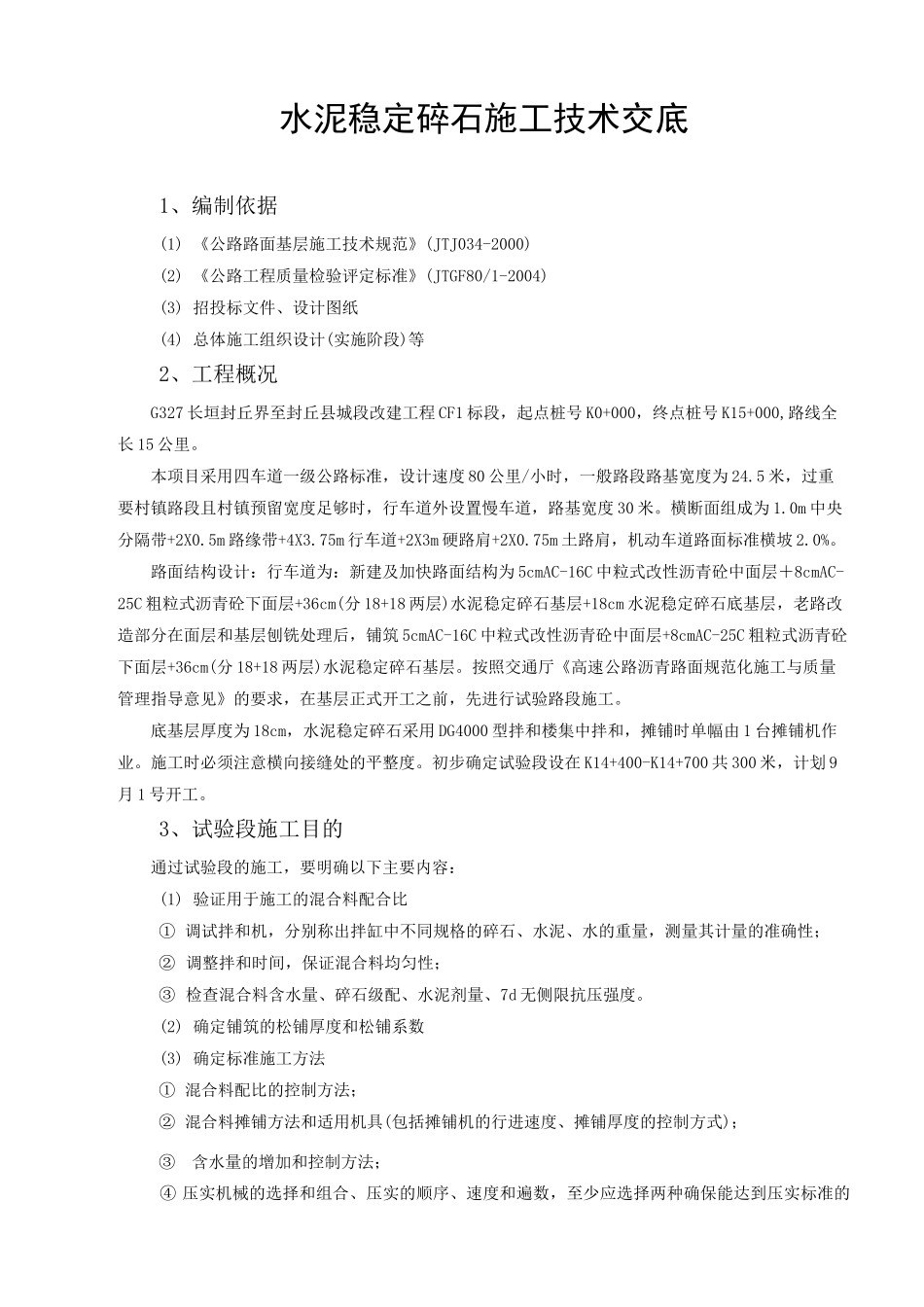

水泥稳定碎石施工技术交底1、编制依据(1)《公路路面基层施工技术规范》(JTJ034-2000)(2)《公路工程质量检验评定标准》(JTGF80/1-2004)(3)招投标文件、设计图纸(4)总体施工组织设计(实施阶段)等2、工程概况G327长垣封丘界至封丘县城段改建工程CF1标段,起点桩号K0+000,终点桩号K15+000,路线全长15公里
本项目采用四车道一级公路标准,设计速度80公里/小时,一般路段路基宽度为24

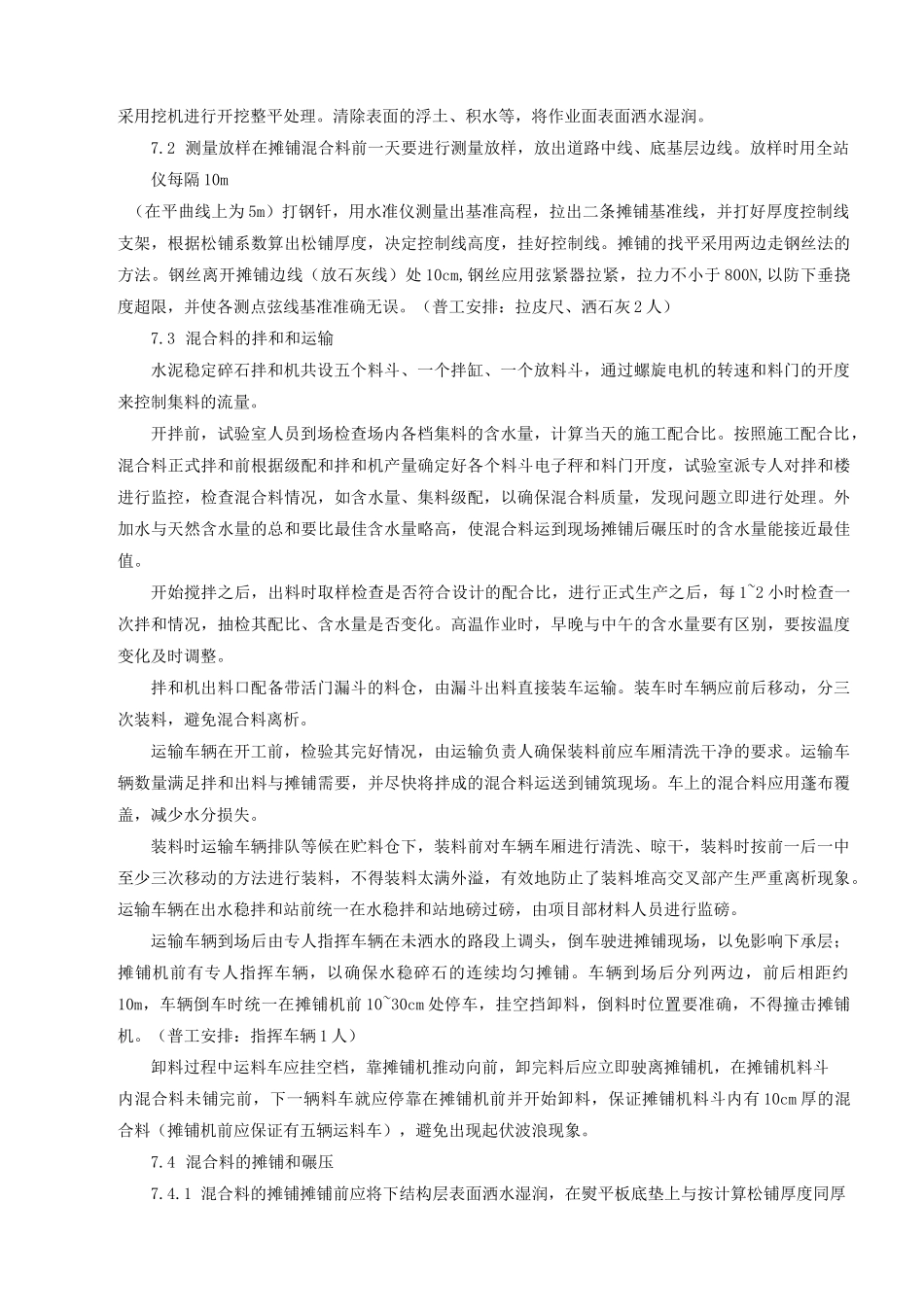

5米,过重要村镇路段且村镇预留宽度足够时,行车道外设置慢车道,路基宽度30米
横断面组成为1
0m中央分隔带+2X0
5m路缘带+4X3
75m行车道+2X3m硬路肩+2X0
75m土路肩,机动车道路面标准横坡2
路面结构设计:行车道为:新建及加快路面结构为5cmAC-16C中粒式改性沥青砼中面层+8cmAC-25C粗粒式沥青砼下面层+36cm(分18+18两层)水泥稳定碎石基层+18cm水泥稳定碎石底基层,老路改造部分在面层和基层刨铣处理后,铺筑5cmAC-16C中粒式改性沥青砼中面层+8cmAC-25C粗粒式沥青砼下面层+36cm(分18+18两层)水泥稳定碎石基层
按照交通厅《高速公路沥青路面规范化施工与质量管理指导意见》的要求,在基层正式开工之前,先进行试验路段施工
底基层厚度为18cm,水泥稳定碎石采用DG4000型拌和楼集中拌和,摊铺时单幅由1台摊铺机作业
施工时必须注意横向接缝处的平整度
初步确定试验段设在K14+400-K14+700共300米,计划9月1号开工
3、试验段施工目的通过试验段的施工,要明确以下主要内容:(1)验证用于施工的混合料配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;②调整拌和时间,保证混合料均匀性;③检查混合料含水量、碎石级配、水泥剂量、7d无侧限抗压强度
(2)确定铺筑
