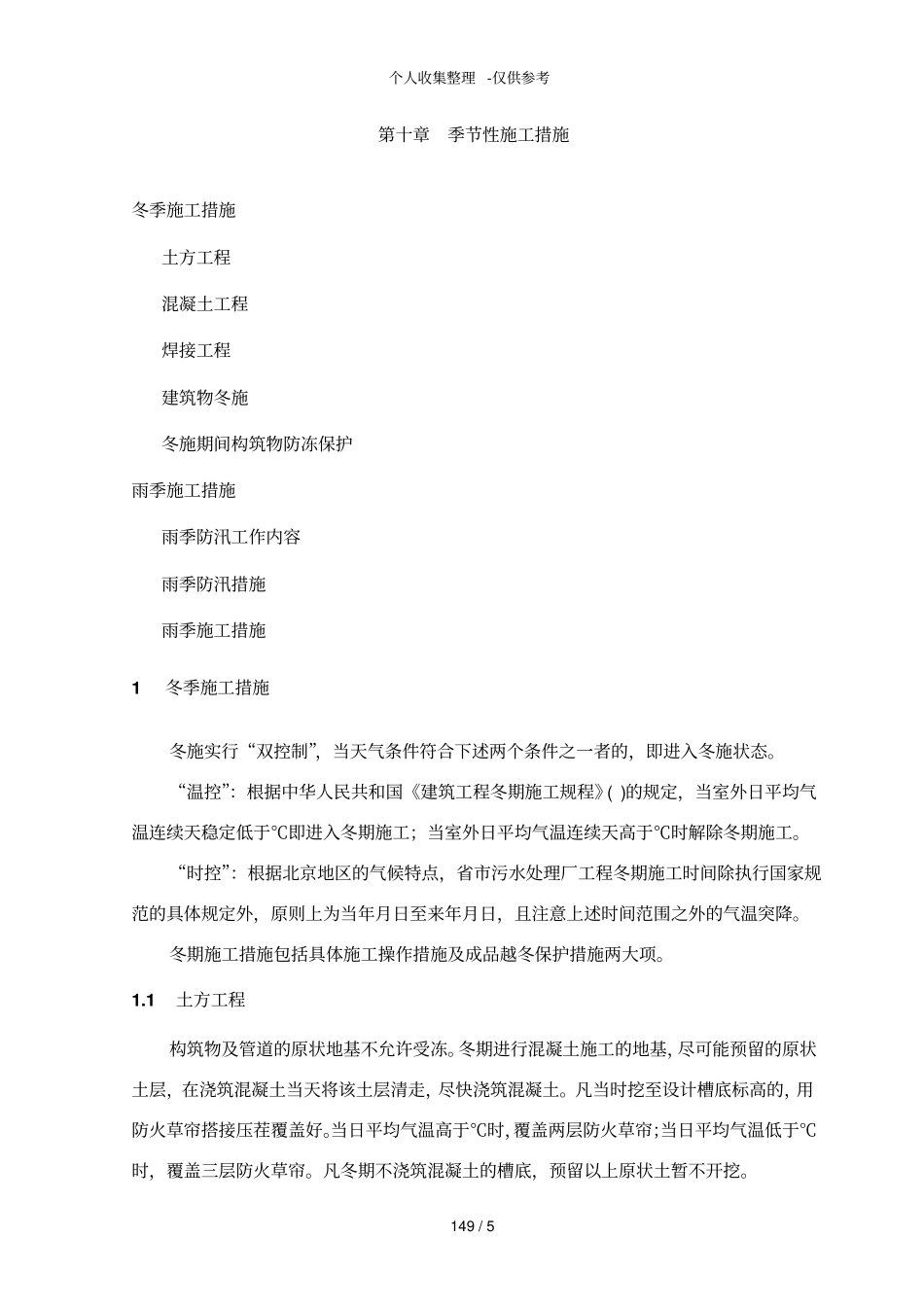

个人收集整理-仅供参考149/5第十章季节性施工措施冬季施工措施土方工程混凝土工程焊接工程建筑物冬施冬施期间构筑物防冻保护雨季施工措施雨季防汛工作内容雨季防汛措施雨季施工措施1冬季施工措施冬施实行“双控制”,当天气条件符合下述两个条件之一者的,即进入冬施状态
“温控”:根据中华人民共和国《建筑工程冬期施工规程》()的规定,当室外日平均气温连续天稳定低于℃即进入冬期施工;当室外日平均气温连续天高于℃时解除冬期施工
“时控”:根据北京地区的气候特点,省市污水处理厂工程冬期施工时间除执行国家规范的具体规定外,原则上为当年月日至来年月日,且注意上述时间范围之外的气温突降
冬期施工措施包括具体施工操作措施及成品越冬保护措施两大项
1土方工程构筑物及管道的原状地基不允许受冻
冬期进行混凝土施工的地基,尽可能预留的原状土层,在浇筑混凝土当天将该土层清走,尽快浇筑混凝土
凡当时挖至设计槽底标高的,用防火草帘搭接压茬覆盖好
当日平均气温高于℃时,覆盖两层防火草帘;当日平均气温低于℃时,覆盖三层防火草帘
凡冬期不浇筑混凝土的槽底,预留以上原状土暂不开挖
个人收集整理-仅供参考150/5还土土方尽可能集中堆放
回填土方时,不得有直径大于的冻块
还土时,做到当日填土当日夯实;如需继续上还时,在已还好的土层上用双层防火草帘保温过夜
沟槽还土时,受冻的沟槽槽帮必须劈掉,清除干净后方可回填
每层铺土厚度比常温施工时减少~
2混凝土工程根据总体计划安排,进入冬施期间,构筑物、建筑物原则上混凝土施工已基本完成,特殊情况需进行小方量混凝土施工时,做到以下几点:冬施期间采用冬期混凝土配比
冬期配制混凝土选用普通硅酸盐水泥,水泥强度等级不小于,混凝土配比掺加早强、抗冻外加剂并依据季节变化,提前申请配比,提前备好抗冻剂
抗冻剂选用在北京市建委备案的有准用证的品种,并符合国标和部标(—)关于外加剂质量标准和测
