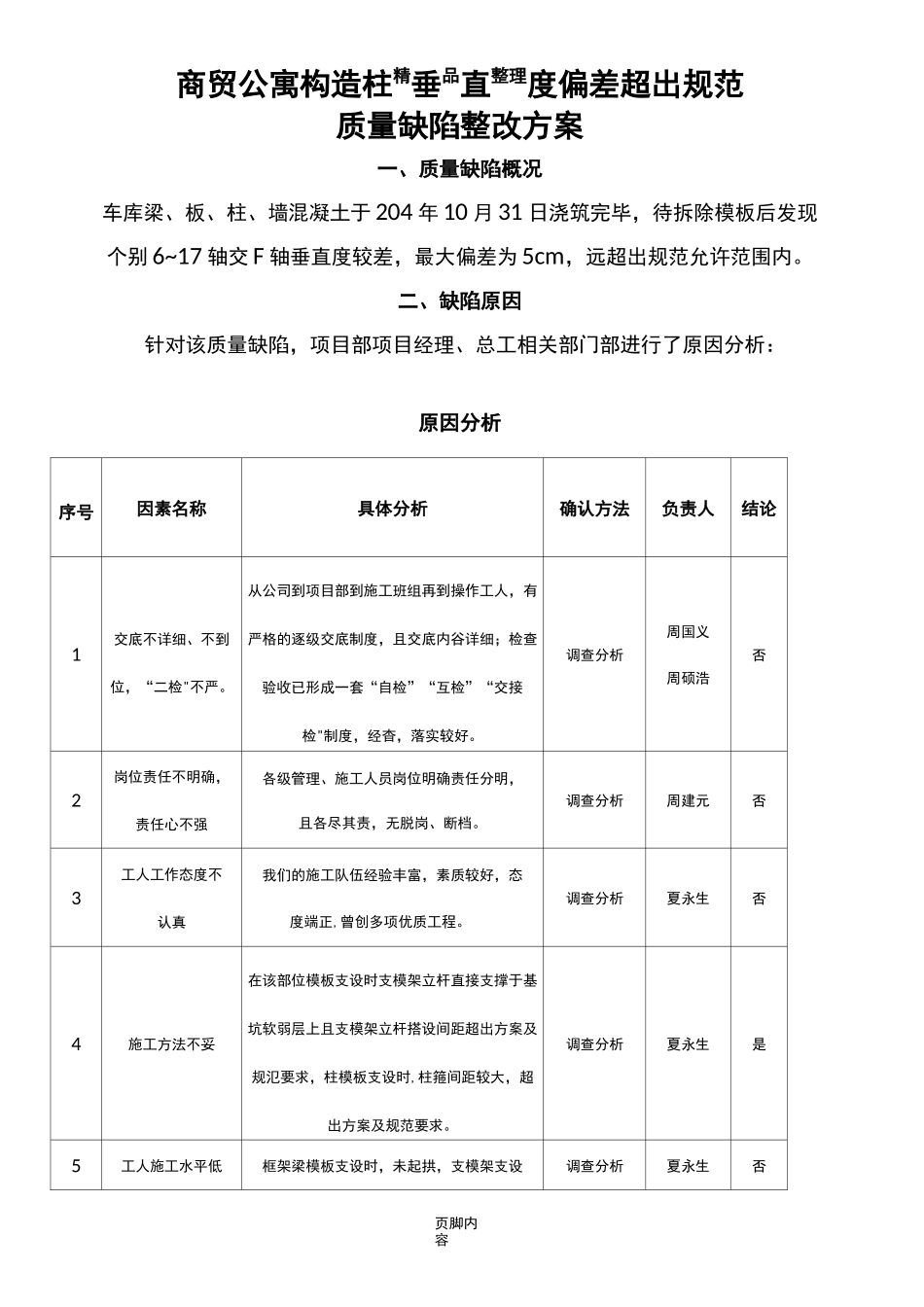

页脚内容商贸公寓构造柱精垂品直整理度偏差超出规范质量缺陷整改方案一、质量缺陷概况车库梁、板、柱、墙混凝土于204年10月31日浇筑完毕,待拆除模板后发现个别6~17轴交F轴垂直度较差,最大偏差为5cm,远超出规范允许范围内
二、缺陷原因针对该质量缺陷,项目部项目经理、总工相关部门部进行了原因分析:原因分析序号因素名称具体分析确认方法负责人结论1交底不详细、不到位,“二检"不严
从公司到项目部到施工班组再到操作工人,有严格的逐级交底制度,且交底内谷详细;检查验收已形成一套“自检”“互检”“交接检"制度,经杳,落实较好
调查分析周国义周硕浩否2岗位责任不明确,责任心不强各级管理、施工人员岗位明确责任分明,且各尽其责,无脱岗、断档
调查分析周建元否3工人工作态度不认真我们的施工队伍经验丰富,素质较好,态度端正,曾创多项优质工程

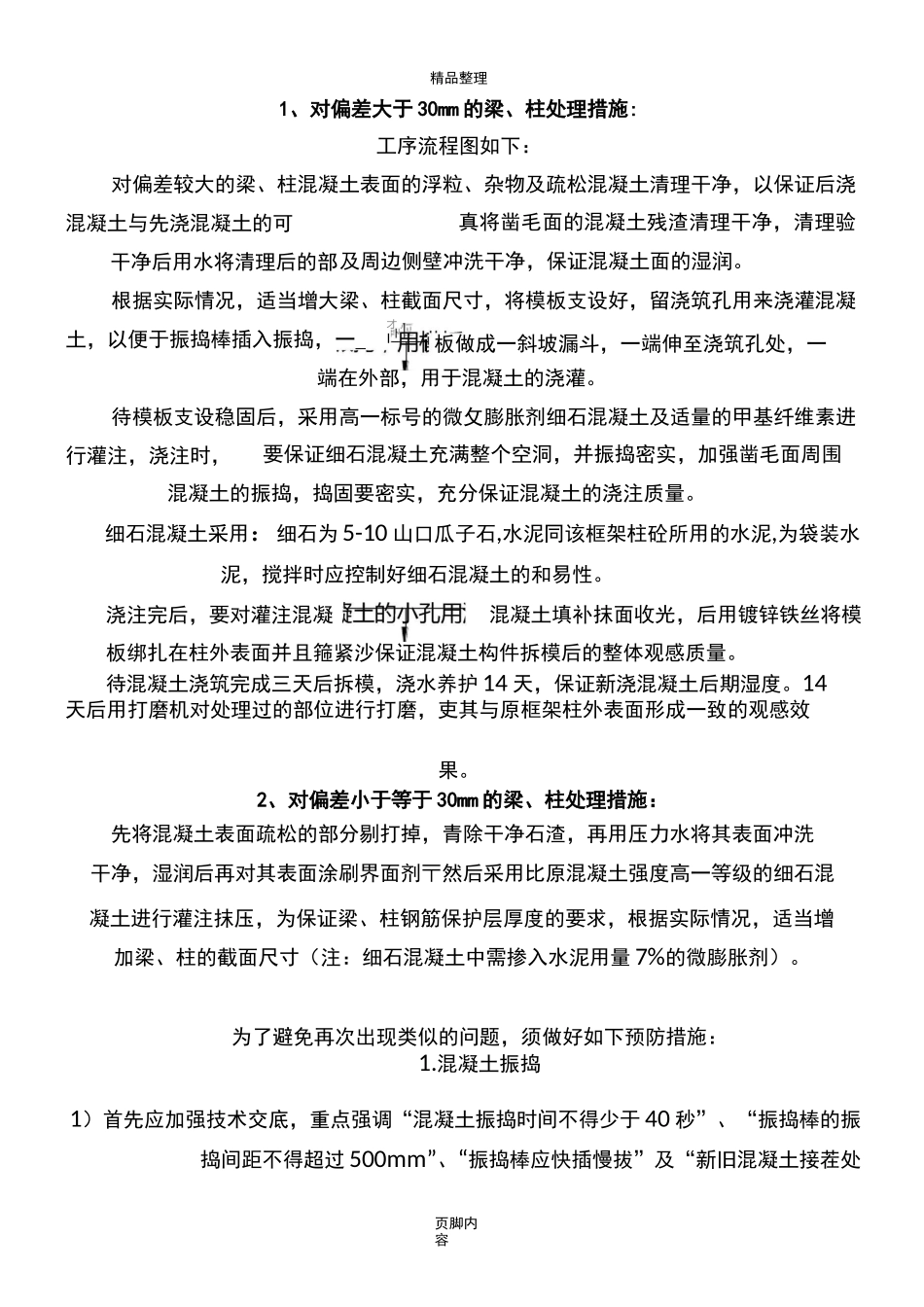

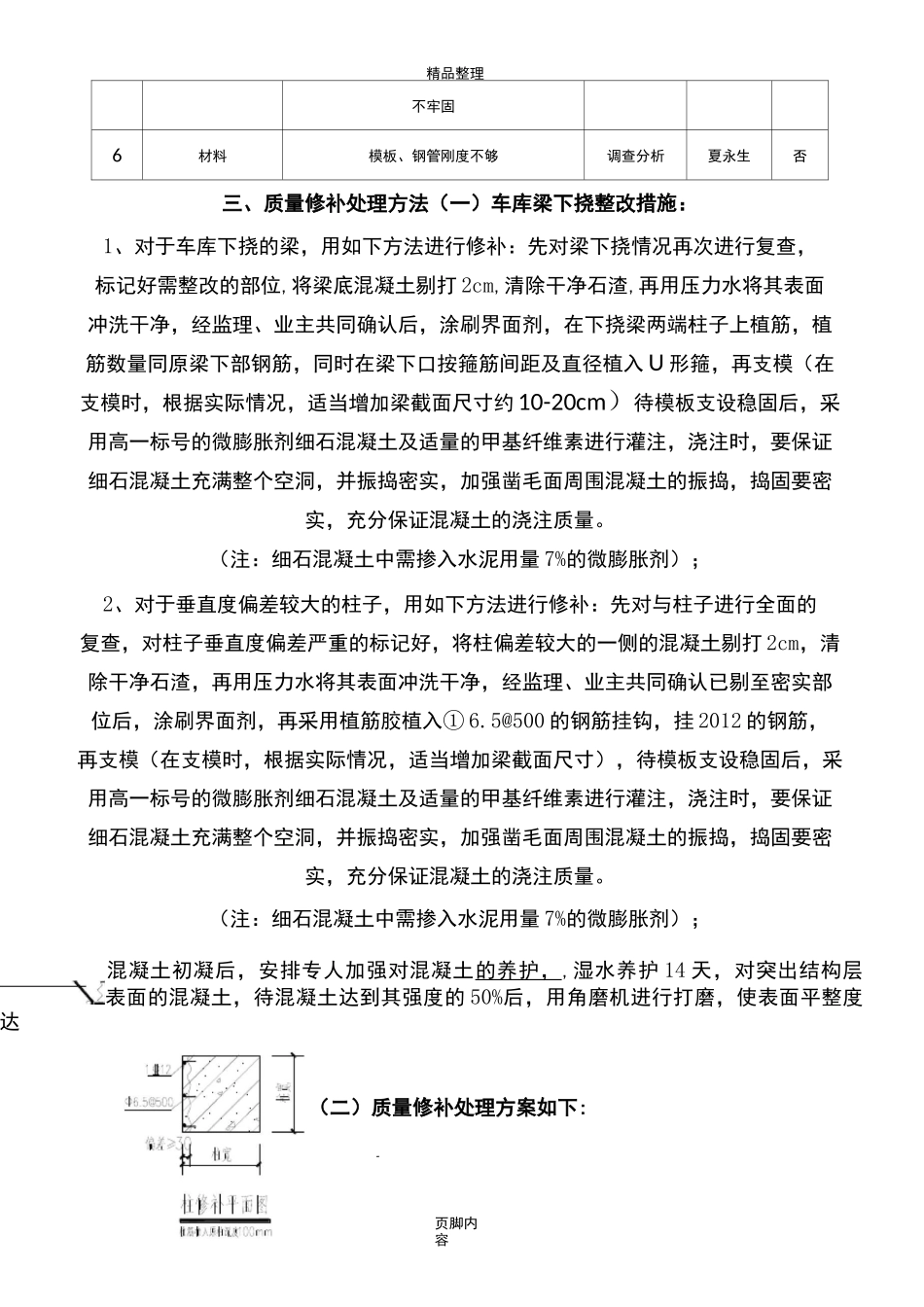

调查分析夏永生否4施工方法不妥在该部位模板支设时支模架立杆直接支撑于基坑软弱层上且支模架立杆搭设间距超出方案及规氾要求,柱模板支设时,柱箍间距较大,超出方案及规范要求
调查分析夏永生是5工人施工水平低框架梁模板支设时,未起拱,支模架支设调查分析夏永生否页脚内容精品整理不牢固6材料模板、钢管刚度不够调查分析夏永生否三、质量修补处理方法(一)车库梁下挠整改措施:1、对于车库下挠的梁,用如下方法进行修补:先对梁下挠情况再次进行复查,标记好需整改的部位,将梁底混凝土剔打2cm,清除干净石渣,再用压力水将其表面冲洗干净,经监理、业主共同确认后,涂刷界面剂,在下挠梁两端柱子上植筋,植筋数量同原梁下部钢筋,同时在梁下口按箍筋间距及直径植入U形箍,再支模(在支模时,根据实际情况,适当增加梁截面尺寸约10-20cm)待模板支设稳固后,采用高一标号的微膨胀剂细石混凝土及适量的甲基纤维素进行灌注,浇注时,要保证细石混凝土充满整个空洞,并振捣密实,加强凿毛面周围混凝土的振捣,捣固
