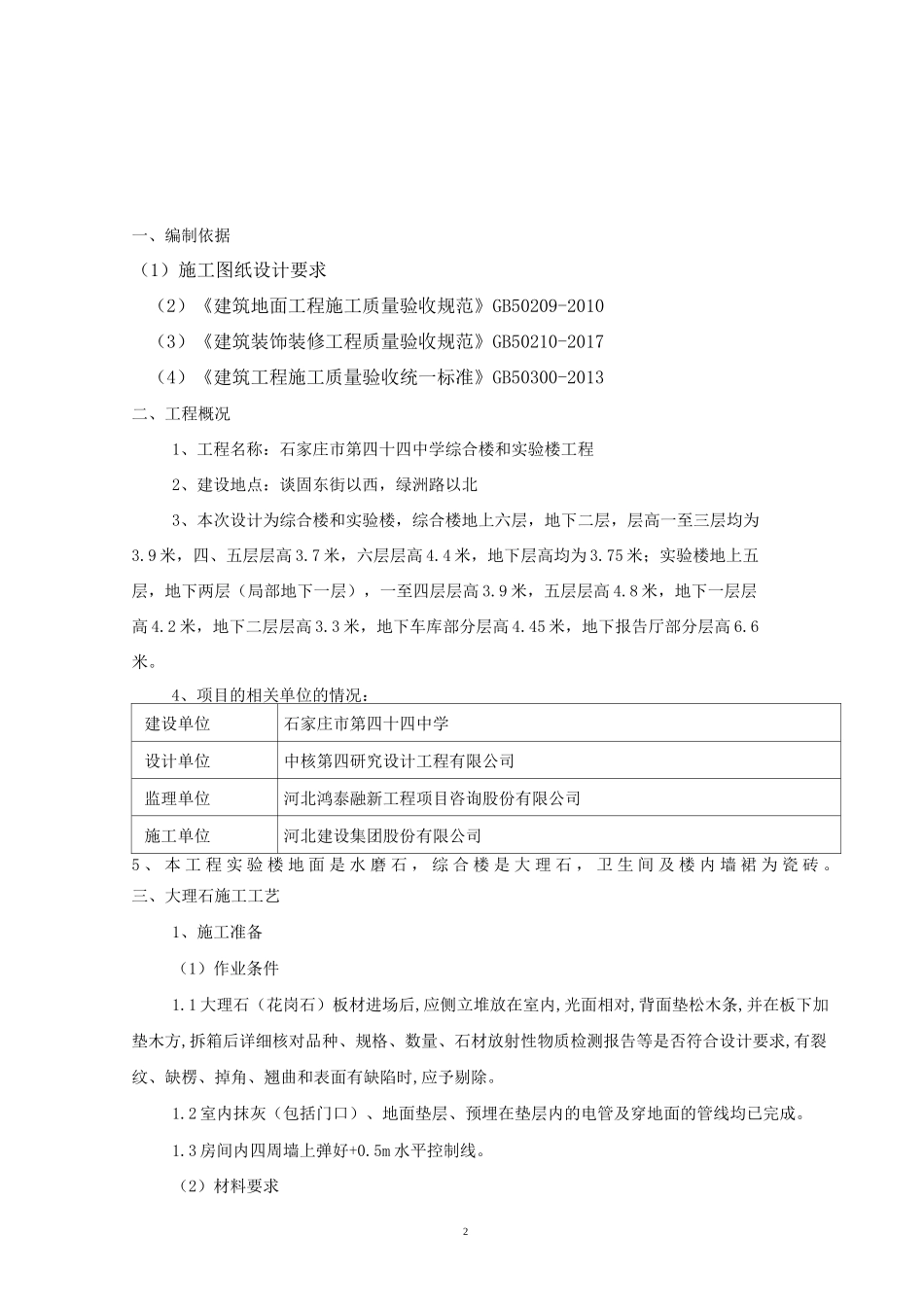

石家庄市第四十四中学综合楼和实验楼工程墙面及地面铺装施工方案编制:审核:审批:河北建设集团股份有限公司编制日期:1目录一、编制依据2二、工程概况2三、大理石施工工艺2四、瓷砖施工工艺5五、水磨石施工工艺6六、质量保证措施9七、成品保护措施102一、编制依据(1)施工图纸设计要求(2)《建筑地面工程施工质量验收规范》GB50209-2010(3)《建筑装饰装修工程质量验收规范》GB50210-2017(4)《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况1、工程名称:石家庄市第四十四中学综合楼和实验楼工程2、建设地点:谈固东街以西,绿洲路以北3、本次设计为综合楼和实验楼,综合楼地上六层,地下二层,层高一至三层均为3
9米,四、五层层高3
7米,六层层高4
4米,地下层高均为3
75米;实验楼地上五层,地下两层(局部地下一层),一至四层层高3
9米,五层层高4
8米,地下一层层高4
2米,地下二层层高3
3米,地下车库部分层高4
45米,地下报告厅部分层高6
4、项目的相关单位的情况:建设单位石家庄市第四十四中学设计单位中核第四研究设计工程有限公司监理单位河北鸿泰融新工程项目咨询股份有限公司施工单位河北建设集团股份有限公司5、本工程实验楼地面是水磨石,综合楼是大理石,卫生间及楼内墙裙为瓷砖
三、大理石施工工艺1、施工准备(1)作业条件1
1大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除
2室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成
3房间内四周墙上弹好+0
5m水平控制线
(2)材料要求32
1水泥:32
5级硅酸盐水泥;2
2白水泥:白色硅酸盐水泥,采
