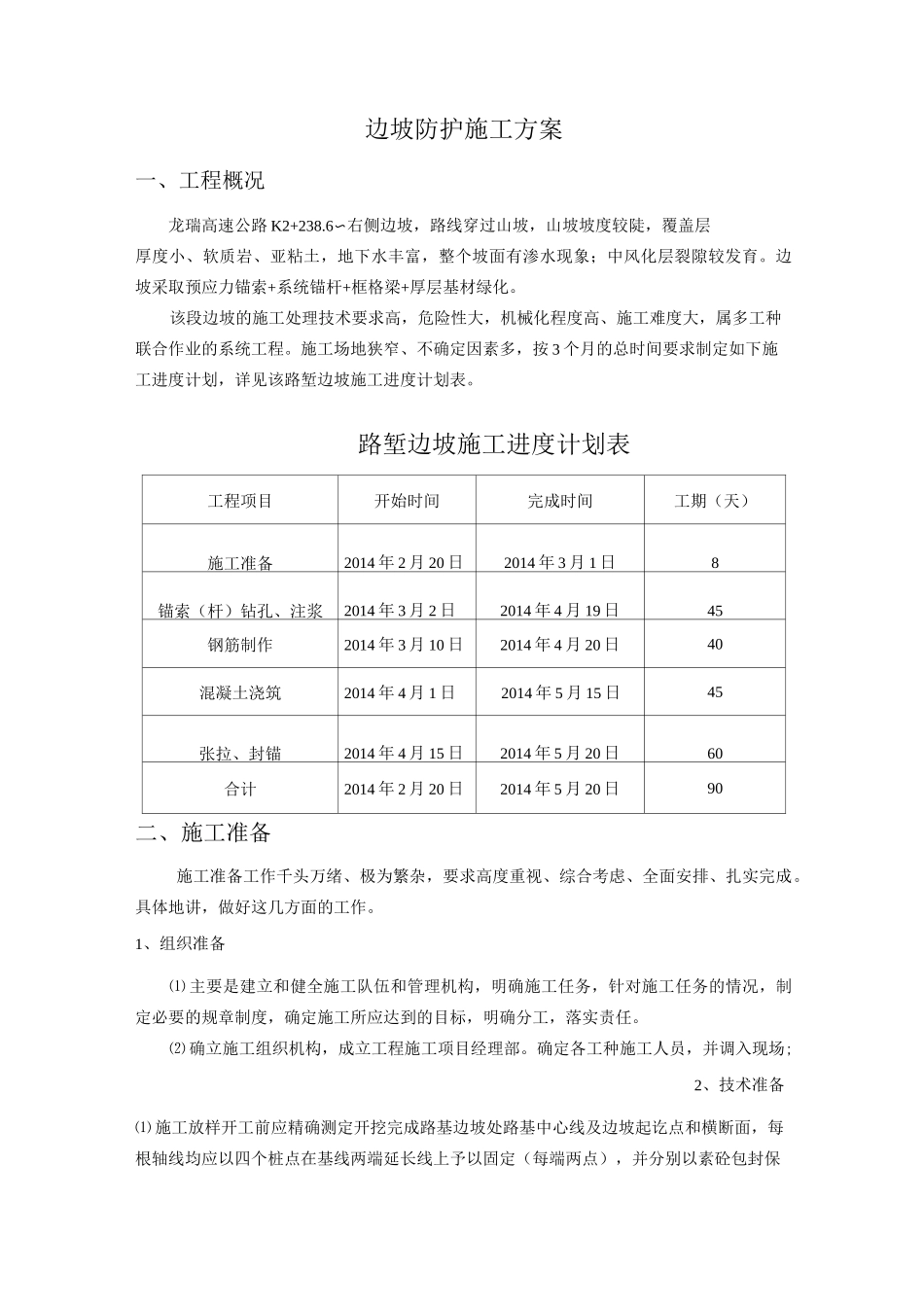

边坡防护施工方案一、工程概况龙瑞高速公路K2+238
6〜右侧边坡,路线穿过山坡,山坡坡度较陡,覆盖层厚度小、软质岩、亚粘土,地下水丰富,整个坡面有渗水现象;中风化层裂隙较发育
边坡采取预应力锚索+系统锚杆+框格梁+厚层基材绿化
该段边坡的施工处理技术要求高,危险性大,机械化程度高、施工难度大,属多工种联合作业的系统工程
施工场地狭窄、不确定因素多,按3个月的总时间要求制定如下施工进度计划,详见该路堑边坡施工进度计划表
路堑边坡施工进度计划表工程项目开始时间完成时间工期(天)施工准备2014年2月20日2014年3月1日8锚索(杆)钻孔、注浆2014年3月2日2014年4月19日45钢筋制作2014年3月10日2014年4月20日40混凝土浇筑2014年4月1日2014年5月15日45张拉、封锚2014年4月15日2014年5月20日60合计2014年2月20日2014年5月20日90二、施工准备施工准备工作千头万绪、极为繁杂,要求高度重视、综合考虑、全面安排、扎实完成
具体地讲,做好这几方面的工作
1、组织准备⑴主要是建立和健全施工队伍和管理机构,明确施工任务,针对施工任务的情况,制定必要的规章制度,确定施工所应达到的目标,明确分工,落实责任
⑵确立施工组织机构,成立工程施工项目经理部
确定各工种施工人员,并调入现场;2、技术准备⑴施工放样开工前应精确测定开挖完成路基边坡处路基中心线及边坡起讫点和横断面,每根轴线均应以四个桩点在基线两端延长线上予以固定(每端两点),并分别以素砼包封保护
路基中轴线线应加密桩点,一般在直线段每10米设一桩,曲线段每5-10米设一桩,并应根据地形和施工放样的实际需要增补横断面
放桩位时,应测定中心桩及每级边坡的地面标高,临时水准点应设置在施工干扰区之外,施测结果应符合精度要求并与相邻路段水准点相闭合

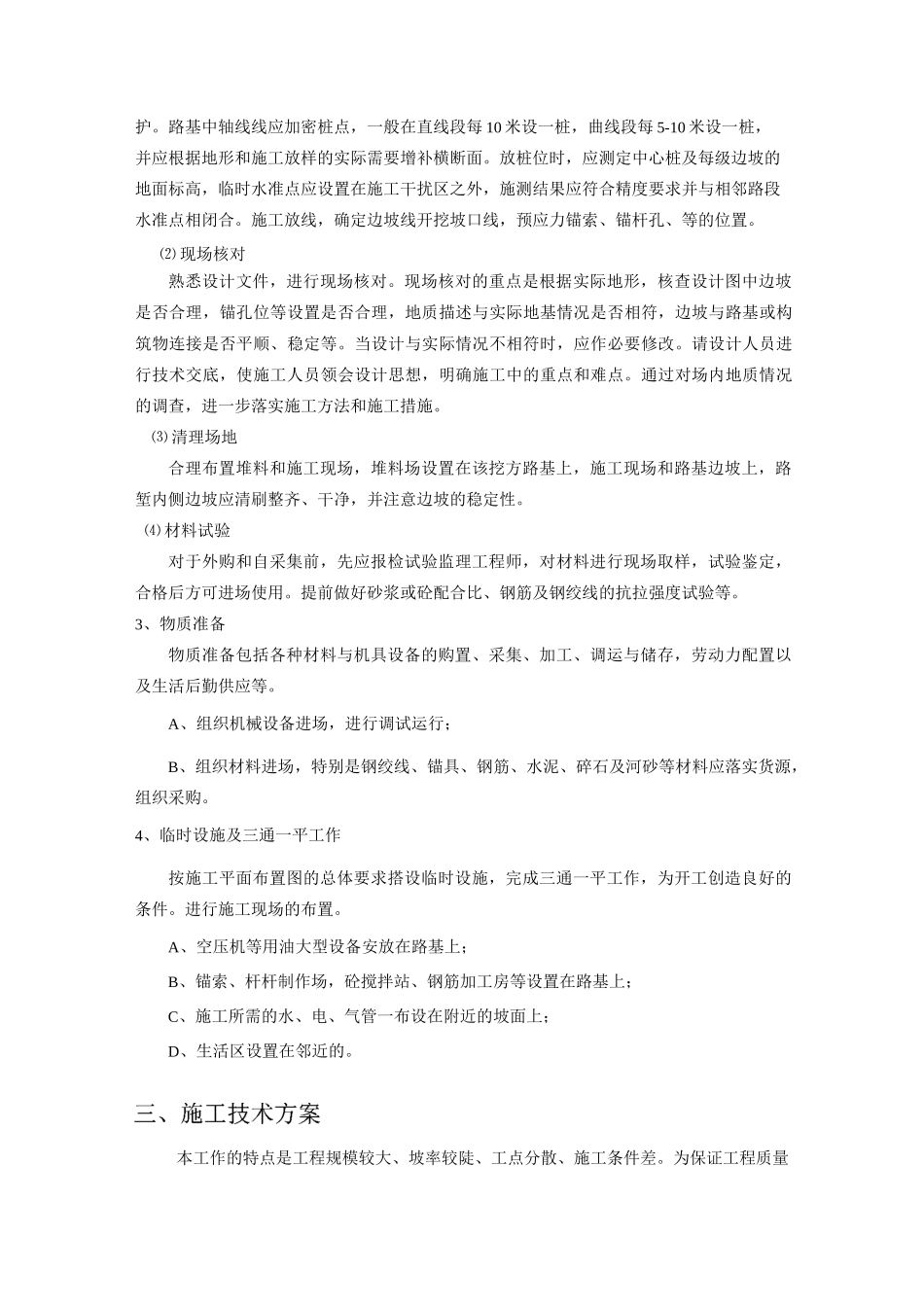

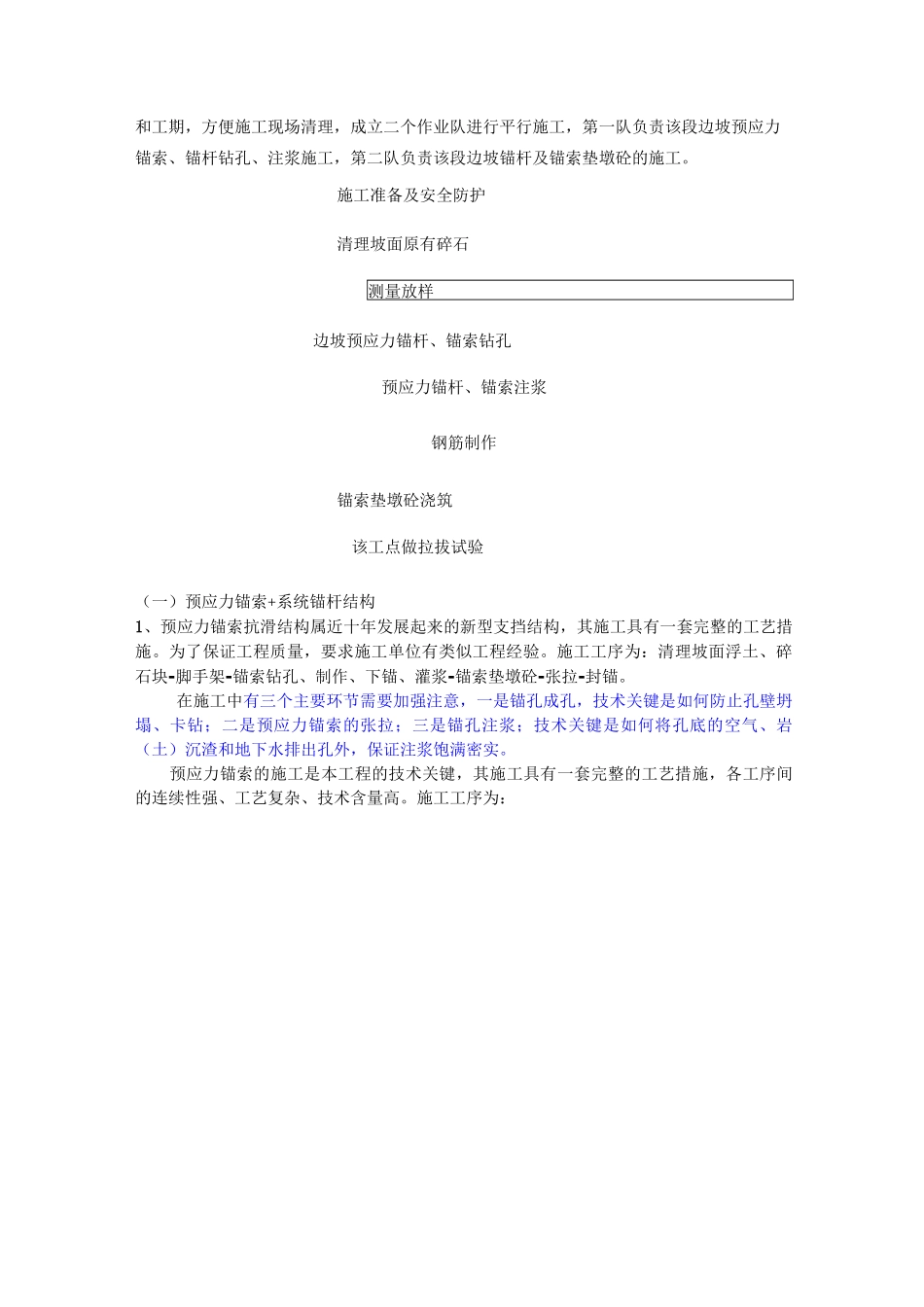

施工放线,确定边坡线开挖坡口线,预应力锚索
