真空预压处理软土地基施工方案一、编制说明:1
1某高速公路某合同两阶段施工图设计1
2公路工程质量检验评定标准(JTJ071-98)1
3公路工程国内招标文件范本1
4某高速公路招标文件专用本1
5施工质量控制要点及注意事项二、工程概况:2
1工程名称:某高速公路某合同
2施工方案:本工程采取打设塑料排水板和真空预压地基处理方案
3施工内容:清表土后,铺设0
4m砂砾垫层,作为施工层,打设塑料排水板
施工完毕后,在塑料排水板打设面层,进行真空预压作业,使其该地段承载达85Kpa以上
4施工范围:K31+727〜K32+140、K32+322〜K32+400路线范围内,长491m
5工程量:2
1铺设砂垫层约6792m3(h=0
2打设塑料排水板约16674根
三、施工准备:3
1施工临时道路、临建
1机械设备进场可利用便道至施工现场

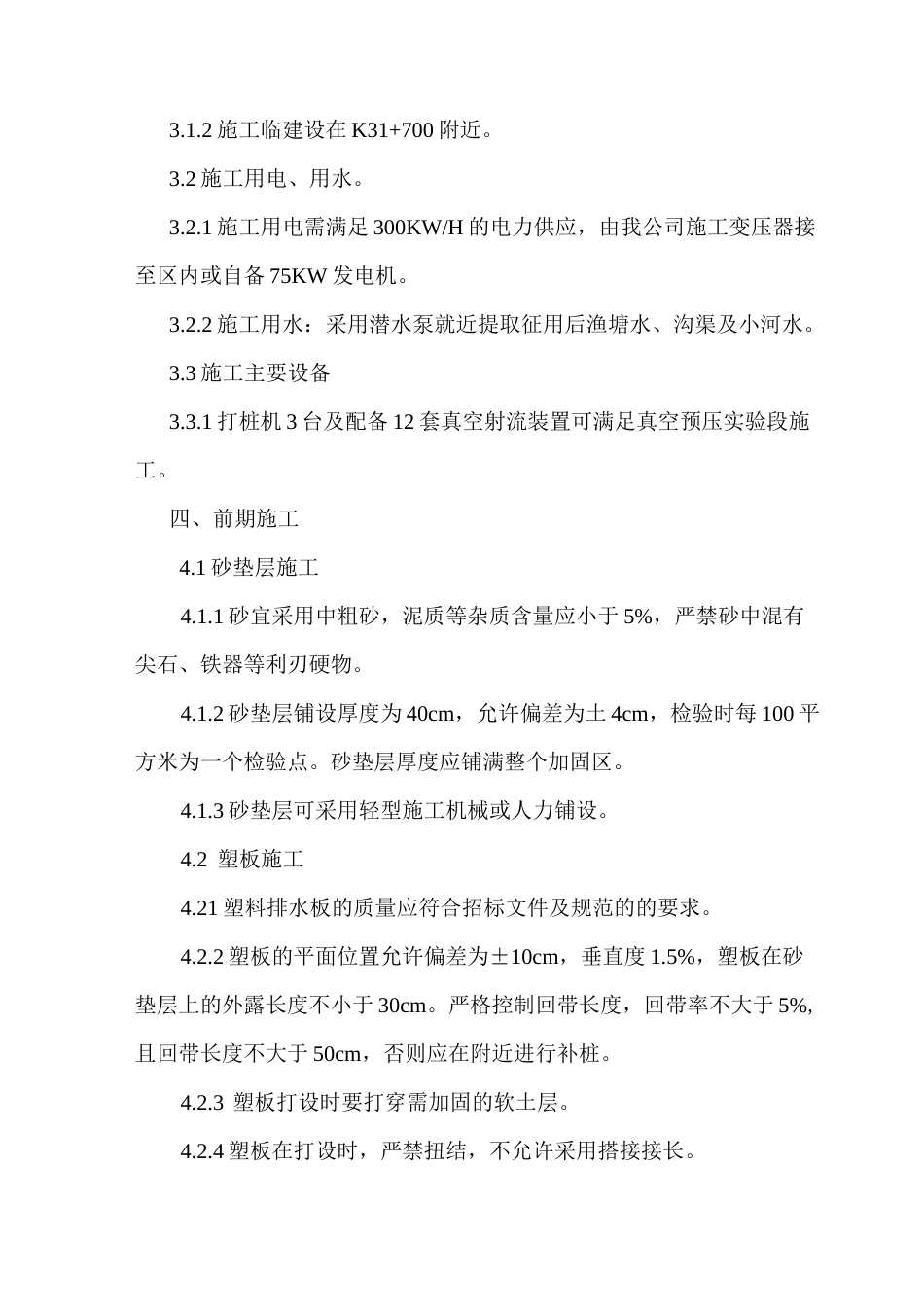

2施工临建设在K31+700附近
2施工用电、用水
1施工用电需满足300KW/H的电力供应,由我公司施工变压器接至区内或自备75KW发电机
2施工用水:采用潜水泵就近提取征用后渔塘水、沟渠及小河水
3施工主要设备3
1打桩机3台及配备12套真空射流装置可满足真空预压实验段施工
四、前期施工4
1砂垫层施工4
1砂宜采用中粗砂,泥质等杂质含量应小于5%,严禁砂中混有尖石、铁器等利刃硬物
2砂垫层铺设厚度为40cm,允许偏差为土4cm,检验时每100平方米为一个检验点
砂垫层厚度应铺满整个加固区
3砂垫层可采用轻型施工机械或人力铺设
2塑板施工4
21塑料排水板的质量应符合招标文件及规范的的要求
2塑板的平面位置允许偏差为±10cm,垂直度1
5%,塑板在砂垫层上的外露长度不小于30cm
严格控制回带长度,回带率不大于5%,且回带长度不大
