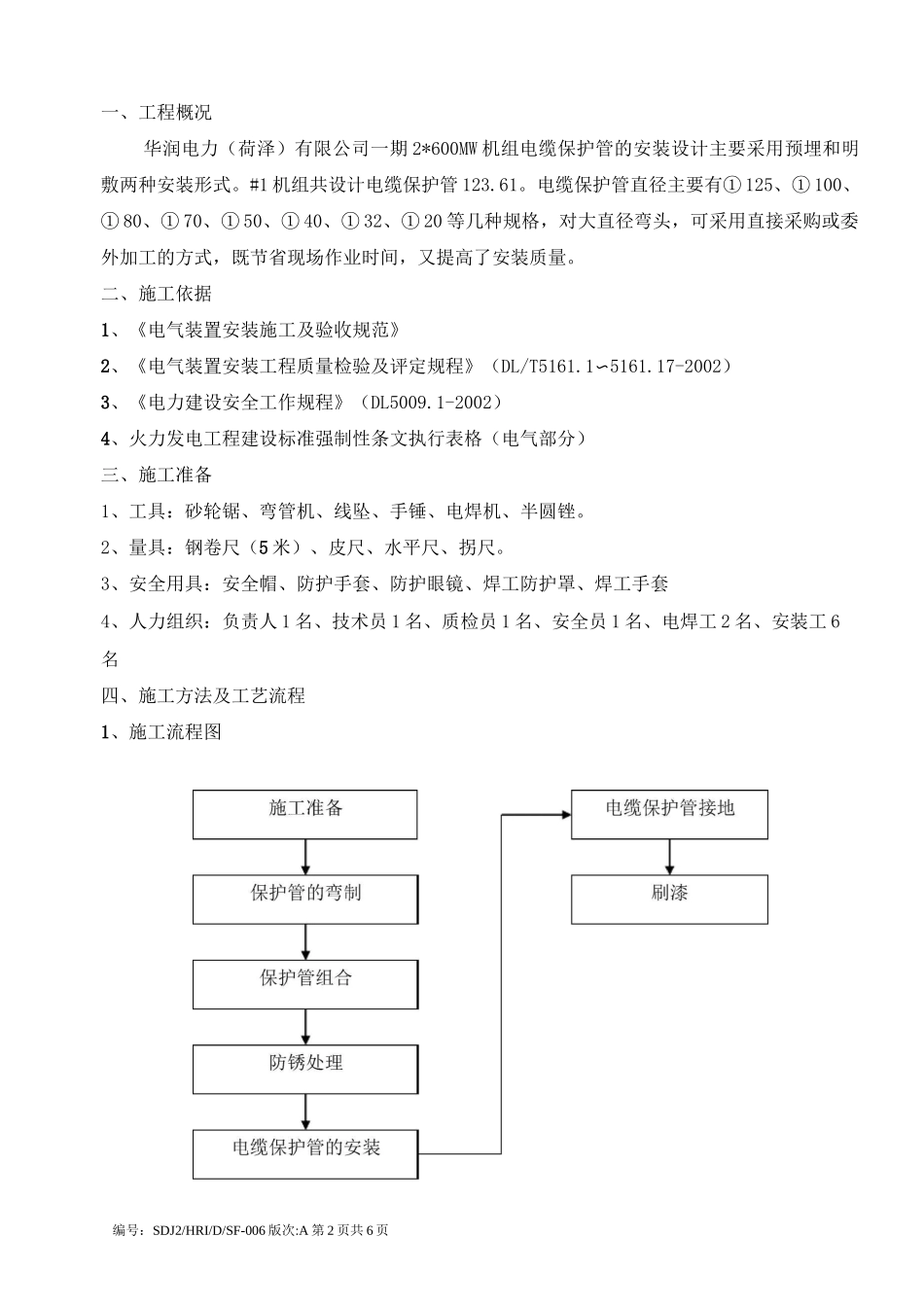

编号:SDJ2/HRI/D/SF-006版次:A第2页共6页一、工程概况华润电力(荷泽)有限公司一期2*600MW机组电缆保护管的安装设计主要采用预埋和明敷两种安装形式
#1机组共设计电缆保护管123
电缆保护管直径主要有①125、①100、①80、①70、①50、①40、①32、①20等几种规格,对大直径弯头,可采用直接采购或委外加工的方式,既节省现场作业时间,又提高了安装质量
二、施工依据1、《电气装置安装施工及验收规范》2、《电气装置安装工程质量检验及评定规程》(DL/T5161
1〜5161
17-2002)3、《电力建设安全工作规程》(DL5009
1-2002)4、火力发电工程建设标准强制性条文执行表格(电气部分)三、施工准备1、工具:砂轮锯、弯管机、线坠、手锤、电焊机、半圆锉
2、量具:钢卷尺(5米)、皮尺、水平尺、拐尺

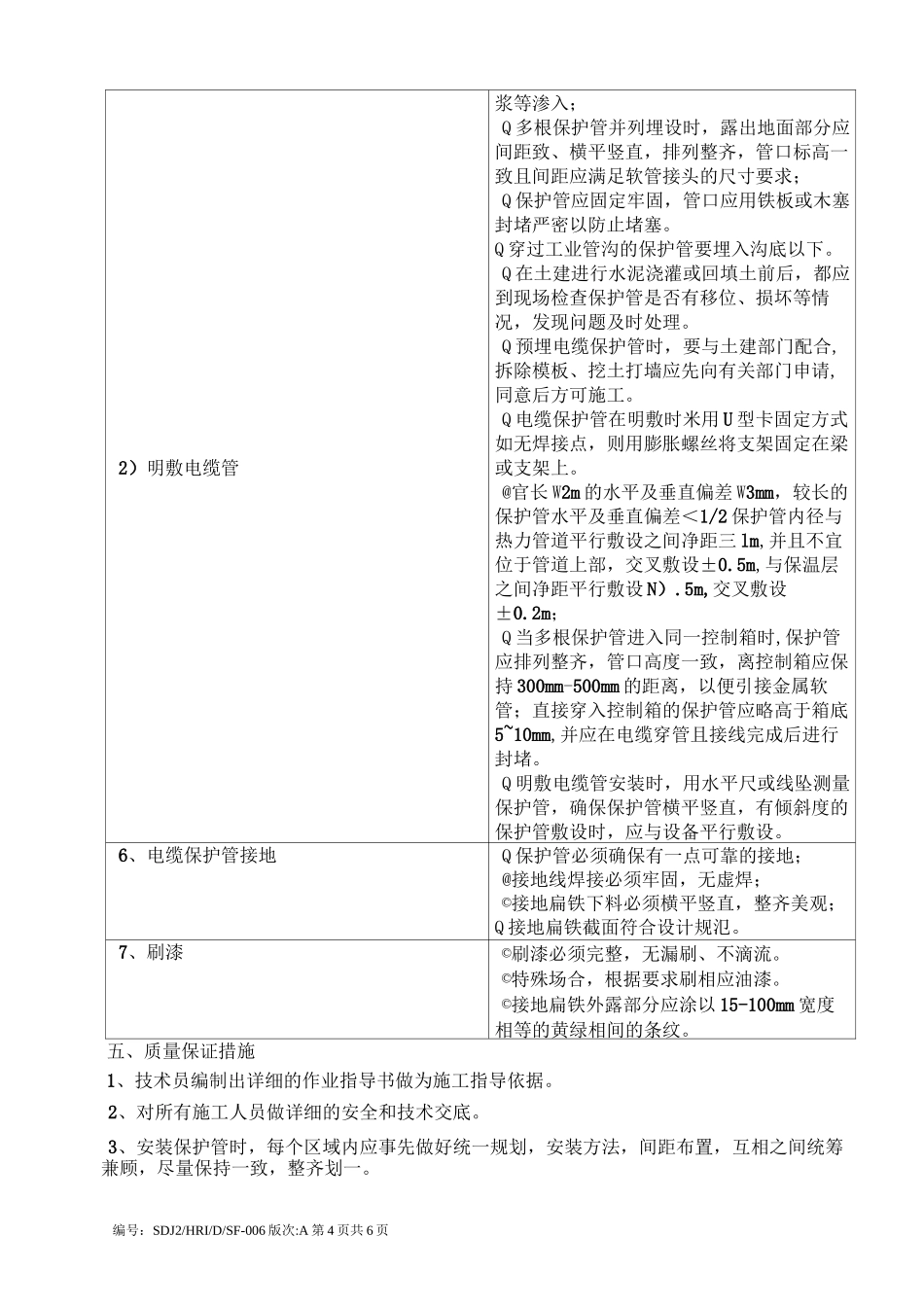

3、安全用具:安全帽、防护手套、防护眼镜、焊工防护罩、焊工手套4、人力组织:负责人1名、技术员1名、质检员1名、安全员1名、电焊工2名、安装工6名四、施工方法及工艺流程1、施工流程图编号:SDJ2/HRI/D/SF-006版次:A第3页共6页2、施工方法及要求工艺流程技术要求、标准1、施工准备1)领料并检查管材对照图纸提管材计划,并根据施工进度分期分批领用
2)现场里取有关尺寸,确定保护官长度
领用管材时应做如下外观检查:①保护管内外表面光滑、无铁屑、毛刺、镀层无脱落
①保护管外表面无穿孔、裂缝及显著锈蚀和凸凹不平现象
量取尺寸时应该符合下列规范要求:①引向设备的管口离设备界线盒一般为200mm~500mi之间,应便于与设备的连接
①埋入地面深度在500〜700mm之间;①电缆保护管的弯曲半径应不小于所穿电缆的最小弯曲半径;①应仔细对照图纸,确定位置
①通过上面的方法确定保护管的长度
2、保护管的弯制对于大直径的弯头采用预制,对于中小直
