中天宝电馨城项目部技能培训(五)-—---———边坡支护工艺流程及施工质量控制要点本边坡支护工程施工必须按照有关施工技术规范、规程、工程质量检验评定标准及有关施工设计图进行施工,并严格执行
1、边坡支护剖面、大样图、总平面布置图及本工程勘察报告
2、采用现行的施工规范、规程1)《建筑地基基础工程施工质量验收规范》(GB50202-2002);2)《建筑工程施工质量验收统一标准》(GB50300-2001);3)《建筑边坡工程技术规范》(GB50330-2002);4)《建筑地基基础设计规范》(GB50007-2011);5)《锚杆喷射混凝土支护技术规范》(GB50086—2001);6)《工程测量规范》(GB50026-2007);7)《复合土钉墙基坑支护技术规范》(GB50739-2011);8)《建筑基坑工程监测技术规范》(GB50497-2009);9)《建筑基坑支护技术规程》(JGJ120——2012);10)《基础土钉支护技术规程》(CECS96—97);11)《基坑工程设计规程》(DBJ08-61—97);12)《建筑基坑支护技术规程》(DB33/T1008-200);13)《建筑机械使用安全技术规程》(JGJ33—2001);14)《施工现场临时用电安全技术规范》(JGJ46—2005);15)国家及湖南省颁布的其他施工规范、质量标准和文明施工规定
―、喷锚支护施工工艺流程:修坡f搭脚手架f初喷速凝砼f锚杆锚索成孔f注浆f编网及焊筋f终喷速凝砼f砼养护(锁定)f砌排水沟二、施工要点:1测量放线、边坡修整根据现场基准线放出基坑支护边线,两端设置永久性标志

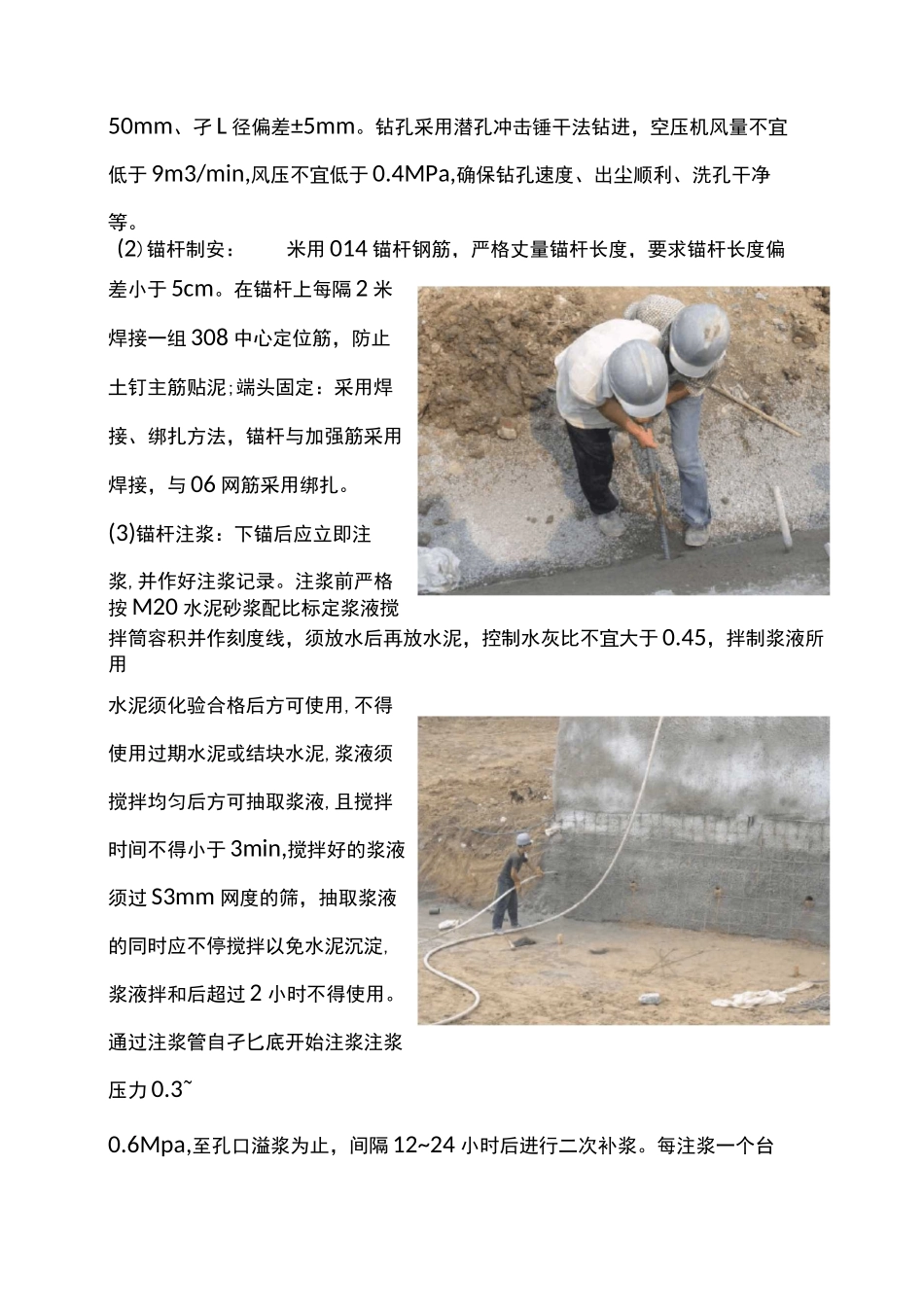

按设计要求修整边坡2、搭建工作平台采用钢管搭建工作平台
由于坡陡架高,要求平台的搭设宽度不得小于2米,立杆纵向间距不得大于1
5m,横向间距不得大于1米,相邻杆间连接接头应错开

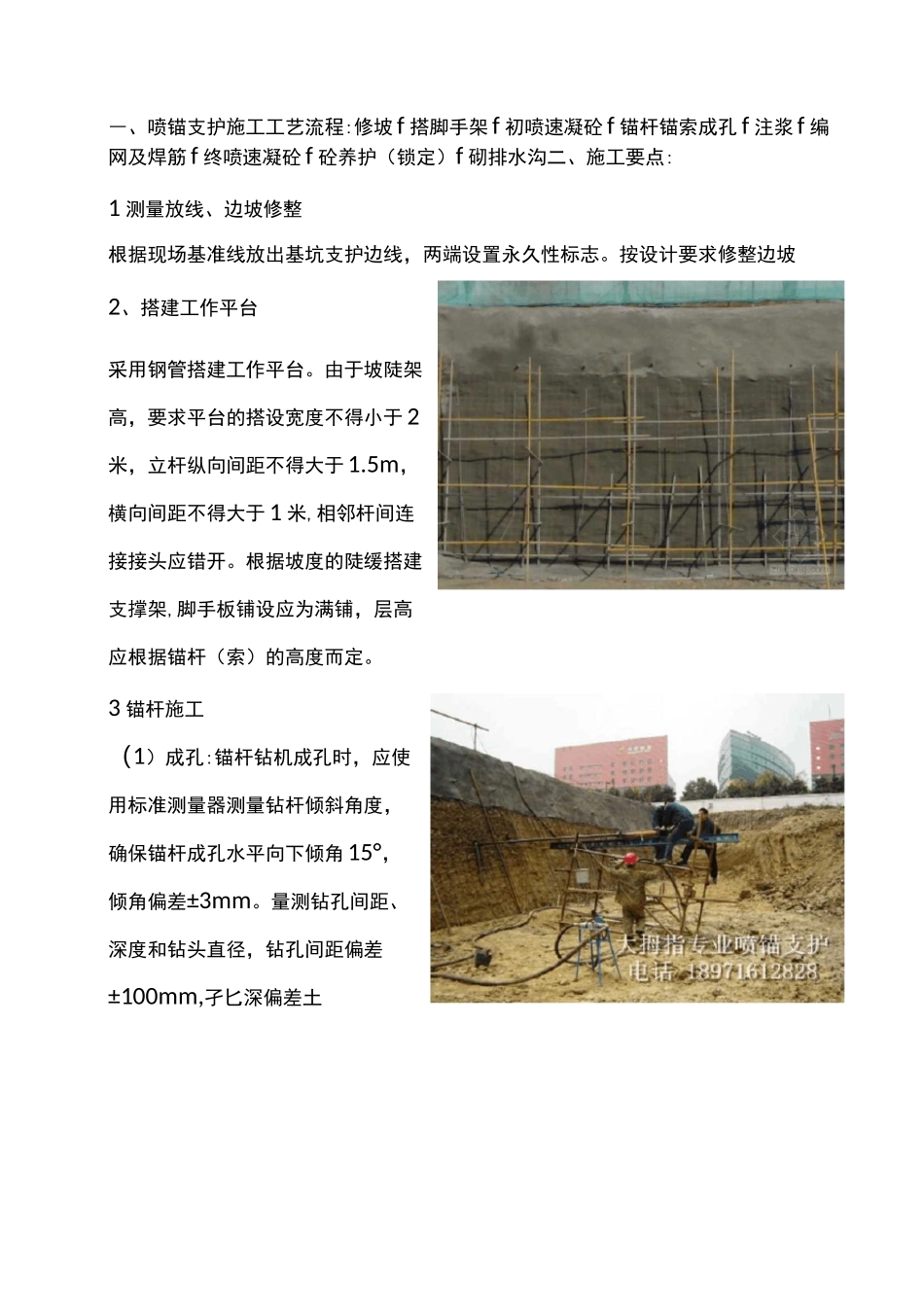

根据坡度的陡缓搭建支撑架,脚手板
