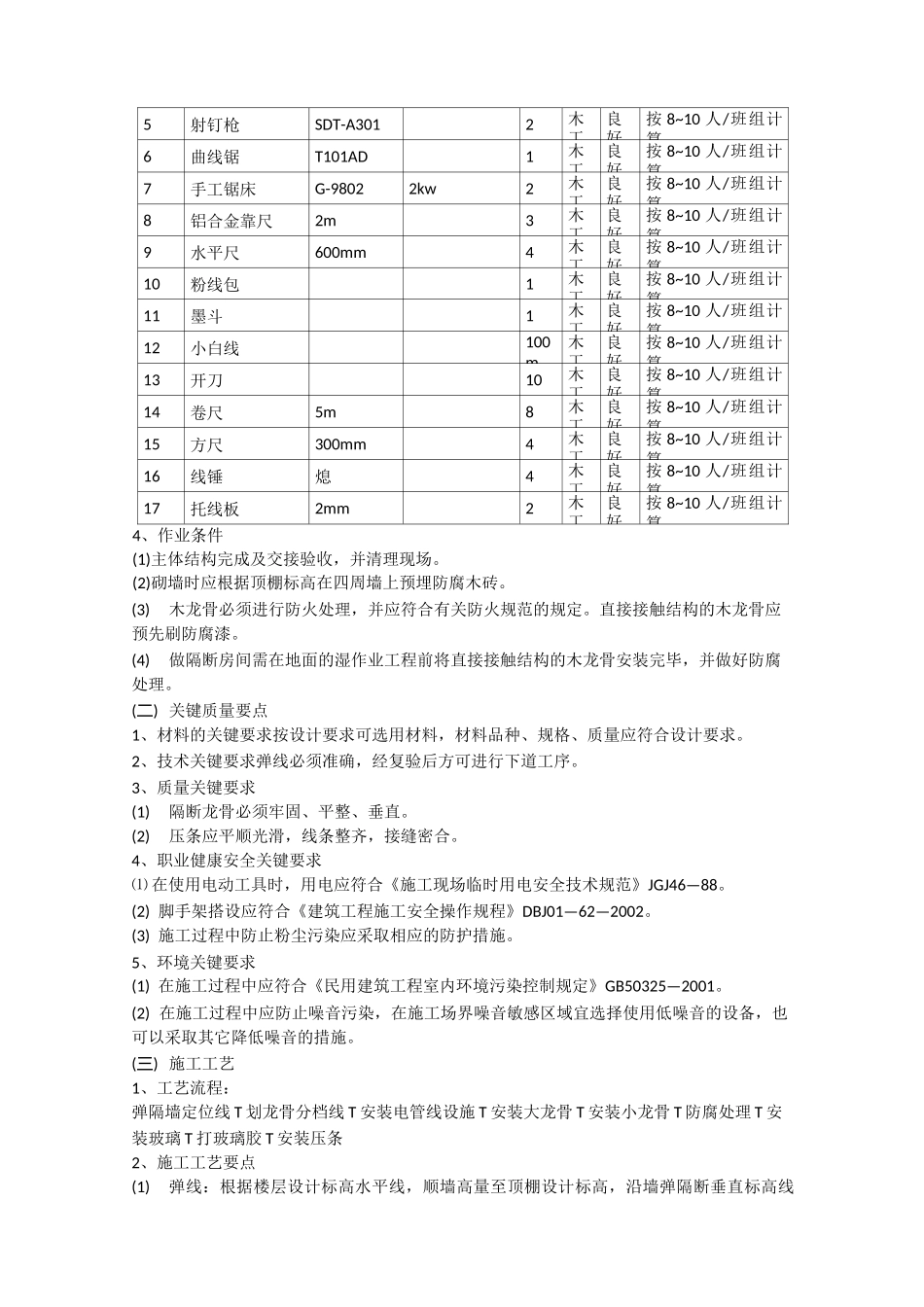

玻璃隔断及玻璃栏板施工工艺主要材料规格:6+6夹胶钢化清玻(玻璃栏板)、12厚钢化玻璃(玻璃隔断)一、玻璃隔断施工工艺(一)施工准备1、技术准备编制玻璃隔断墙工程施工方案,并对工人进行书面技术及安全交底。2、材料要求(1)根据设计要求的各种玻璃、木龙骨(60mm*120mm)、玻璃胶、橡胶垫和各种压条。(2)紧固材料:膨胀螺栓、射钉、自攻螺丝、木螺丝和粘贴嵌缝料,应符合设计要求⑶玻璃规格:厚度有8、10、12、15、18、22mm等,长宽根据工程设计要求确定。(4)质量要求:钢化玻璃规格尺寸允许偏差单位:mm边长度L^允许偏差厚度LW10001000VLW20002000VLW30004+1±38o12+2±415±4±419±5±5±6钢化玻璃的厚度及其允许偏差单位:mm名称厚度厚度允许偏差钢化玻璃土土土土钢化玻璃的孔径允许偏差单位:mm公称孔径允许偏差4〜50土51〜100土>100供需双方商定普通平板玻璃厚度偏差单位:mm厚度允许偏差2土3土4土5土普通平板玻璃外观质量的要求缺陷种类说明优等品一等品合格品波筋(包括纹辊子花)不生产变形的最大入射角60°45°50mm边部,30°30°100mm边部,0°气泡长度1mm以下的集中的不允许集中的不允许不限长度大于1mm的每平方米允许个数W6mm,6W8mm,8>8〜10mm,2W10mm,12>10〜20mm,2>20〜25mm,1划伤宽Wmm每平方米允许条数长W50mm3长W100mm5不限宽〉每平方米允许条数不许有宽Wm长V100mm宽Wmm长V100mm砂粒非破坏性的,直径〜2mm,每平方米允许个数不许有38疙瘩非破坏性的疙瘩波及范围直径不大于3mm,每平方米允许个数不许有13线道正面可以看到的每片玻璃允许条数不许有30mm边部宽Wmm宽Wmm2麻点表面呈现的集中麻点不许有不许有每平米不超过3处稀疏的麻点,每平方米允许个数1015303、主要机具(1)机械:电动气泵、小电锯、小台刨、手电钻、冲击钻。(2)手动工具:扫槽刨、线刨、锯、斧、刨、锤、螺丝刀、直钉枪、摇钻、线坠、靠尺、钢卷尺、玻璃吸盘、胶枪等。主要机具一览表序号机械、设备各称规格型号定额功率或容量数量班组性能备注1空气压缩机PH-10-881木工良好按8~10人/班组计算2冲击钻PSB4201木工良好按8~10人/班组计算3手电钻JIZ-ZD-10A3木工良好按8~10人/班组计算4手提式电刨1900B1木工良好按8~10人/班组计算5射钉枪SDT-A3012木工良好按8~10人/班组计算6曲线锯T101AD1木工良好按8~10人/班组计算7手工锯床G-98022kw2木工良好按8~10人/班组计算8铝合金靠尺2m3木工良好按8~10人/班组计算9水平尺600mm4木工良好按8~10人/班组计算10粉线包1木工良好按8~10人/班组计算11墨斗1木工良好按8~10人/班组计算12小白线100m木工良好按8~10人/班组计算13开刀10木工良好按8~10人/班组计算14卷尺5m8木工良好按8~10人/班组计算15方尺300mm4木工良好按8~10人/班组计算16线锤熄4木工良好按8~10人/班组计算17托线板2mm2木工良好按8~10人/班组计算4、作业条件(1)主体结构完成及交接验收,并清理现场。(2)砌墙时应根据顶棚标高在四周墙上预埋防腐木砖。(3)木龙骨必须进行防火处理,并应符合有关防火规范的规定。直接接触结构的木龙骨应预先刷防腐漆。(4)做隔断房间需在地面的湿作业工程前将直接接触结构的木龙骨安装完毕,并做好防腐处理。(二)关键质量要点1、材料的关键要求按设计要求可选用材料,材料品种、规格、质量应符合设计要求。2、技术关键要求弹线必须准确,经复验后方可进行下道工序。3、质量关键要求(1)隔断龙骨必须牢固、平整、垂直。(2)压条应平顺光滑,线条整齐,接缝密合。4、职业健康安全关键要求⑴在使用电动工具时,用电应符合《施工现场临时用电安全技术规范》JGJ46—88。(2)脚手架搭设应符合《建筑工程施工安全操作规程》DBJ01—62—2002。(3)施工过程中防止粉尘污染应采取相应的防护措施。5、环境关键要求(1)在施工过程中应符合《民用建筑工程室内环境污染控制规定》GB50325—2001。(2)在施工过程中应防止噪音污染,在施工场界噪音敏感区域宜选择使用低噪音的设备,也可以采取其它降低噪音的措施。(三)施工工艺1、工艺流程:弹隔墙定位线T划龙骨分档线T安装电管线设施T安装大龙骨T安装小龙骨T防腐处理T安装玻璃T打玻璃胶T安装压条2、施工工艺要点(1)弹线:根据楼层设计标高水平线,顺墙高量...
