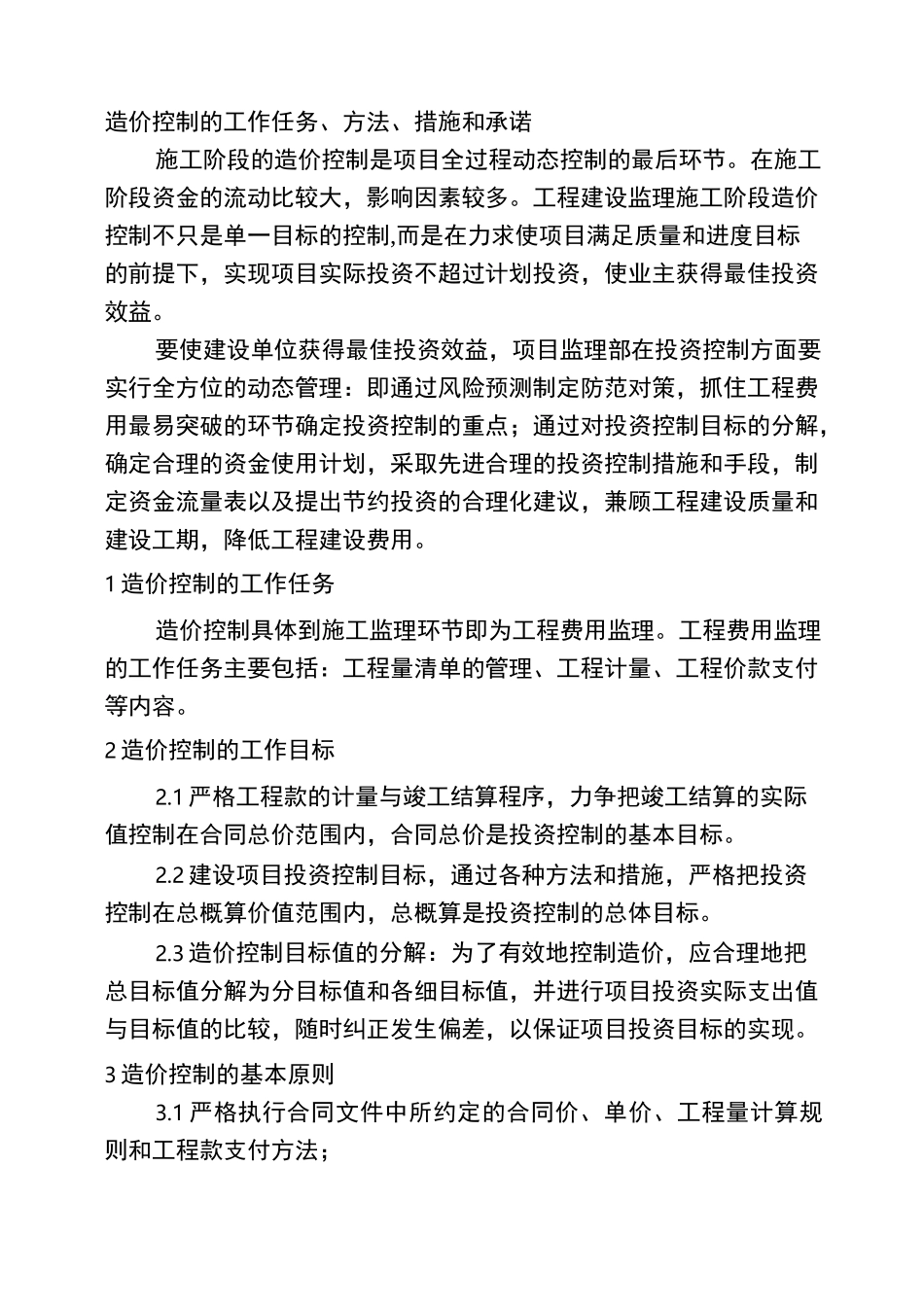

造价控制的工作任务、方法、措施和承诺施工阶段的造价控制是项目全过程动态控制的最后环节
在施工阶段资金的流动比较大,影响因素较多
工程建设监理施工阶段造价控制不只是单一目标的控制,而是在力求使项目满足质量和进度目标的前提下,实现项目实际投资不超过计划投资,使业主获得最佳投资效益
要使建设单位获得最佳投资效益,项目监理部在投资控制方面要实行全方位的动态管理:即通过风险预测制定防范对策,抓住工程费用最易突破的环节确定投资控制的重点;通过对投资控制目标的分解,确定合理的资金使用计划,采取先进合理的投资控制措施和手段,制定资金流量表以及提出节约投资的合理化建议,兼顾工程建设质量和建设工期,降低工程建设费用
1造价控制的工作任务造价控制具体到施工监理环节即为工程费用监理
工程费用监理的工作任务主要包括:工程量清单的管理、工程计量、工程价款支付等内容
2造价控制的工作目标2
1严格工程款的计量与竣工结算程序,力争把竣工结算的实际值控制在合同总价范围内,合同总价是投资控制的基本目标
2建设项目投资控制目标,通过各种方法和措施,严格把投资控制在总概算价值范围内,总概算是投资控制的总体目标
3造价控制目标值的分解:为了有效地控制造价,应合理地把总目标值分解为分目标值和各细目标值,并进行项目投资实际支出值与目标值的比较,随时纠正发生偏差,以保证项目投资目标的实现

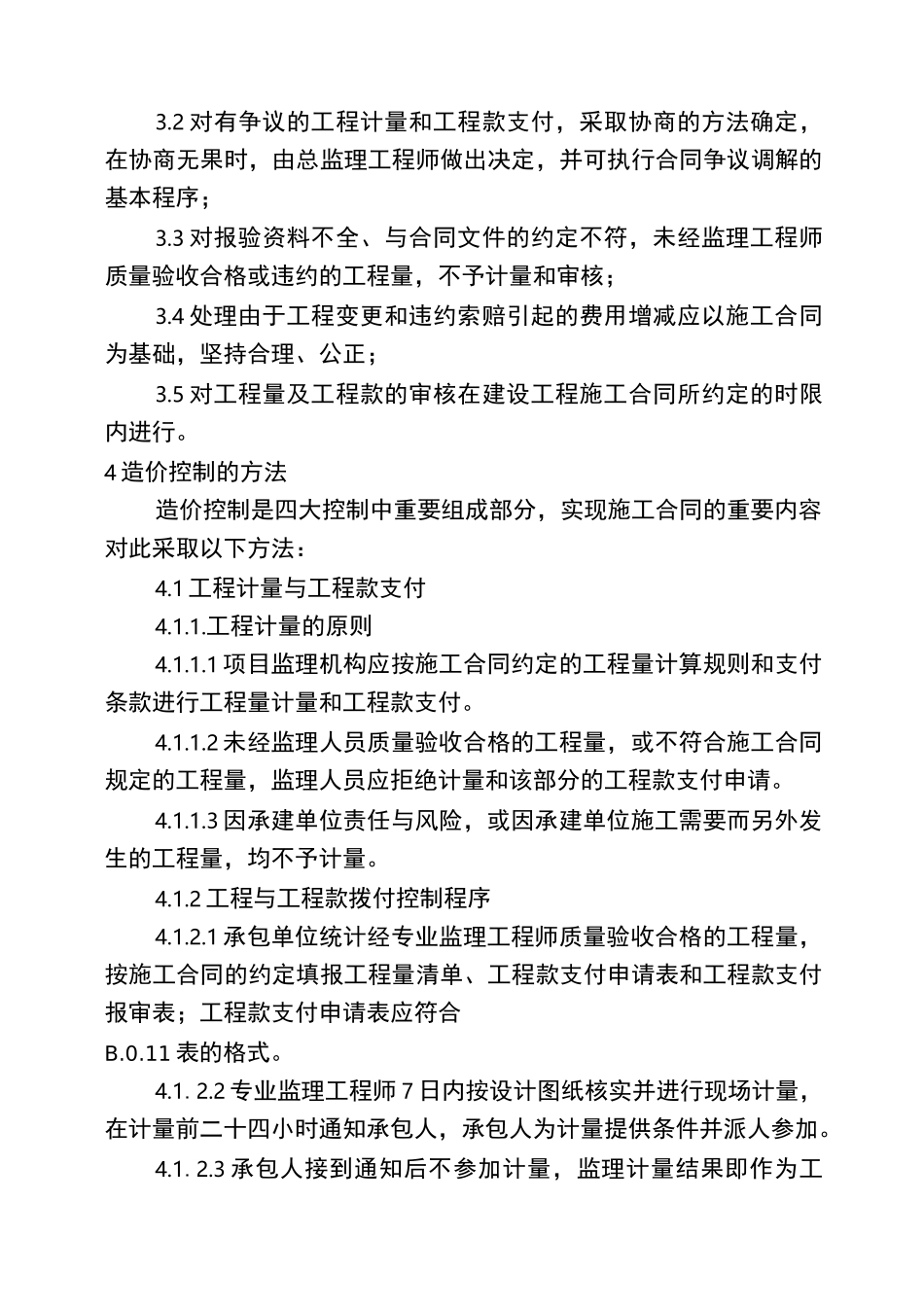

3造价控制的基本原则3
1严格执行合同文件中所约定的合同价、单价、工程量计算规则和工程款支付方法;3
2对有争议的工程计量和工程款支付,采取协商的方法确定,在协商无果时,由总监理工程师做出决定,并可执行合同争议调解的基本程序;3
3对报验资料不全、与合同文件的约定不符,未经监理工程师质量验收合格或违约的工程量,不予计量和审核;3
4处理由于工程变更和违约索赔引起的费用增减应以施工合同为基础,坚持合理、公正;3
5对工程量及工程款
