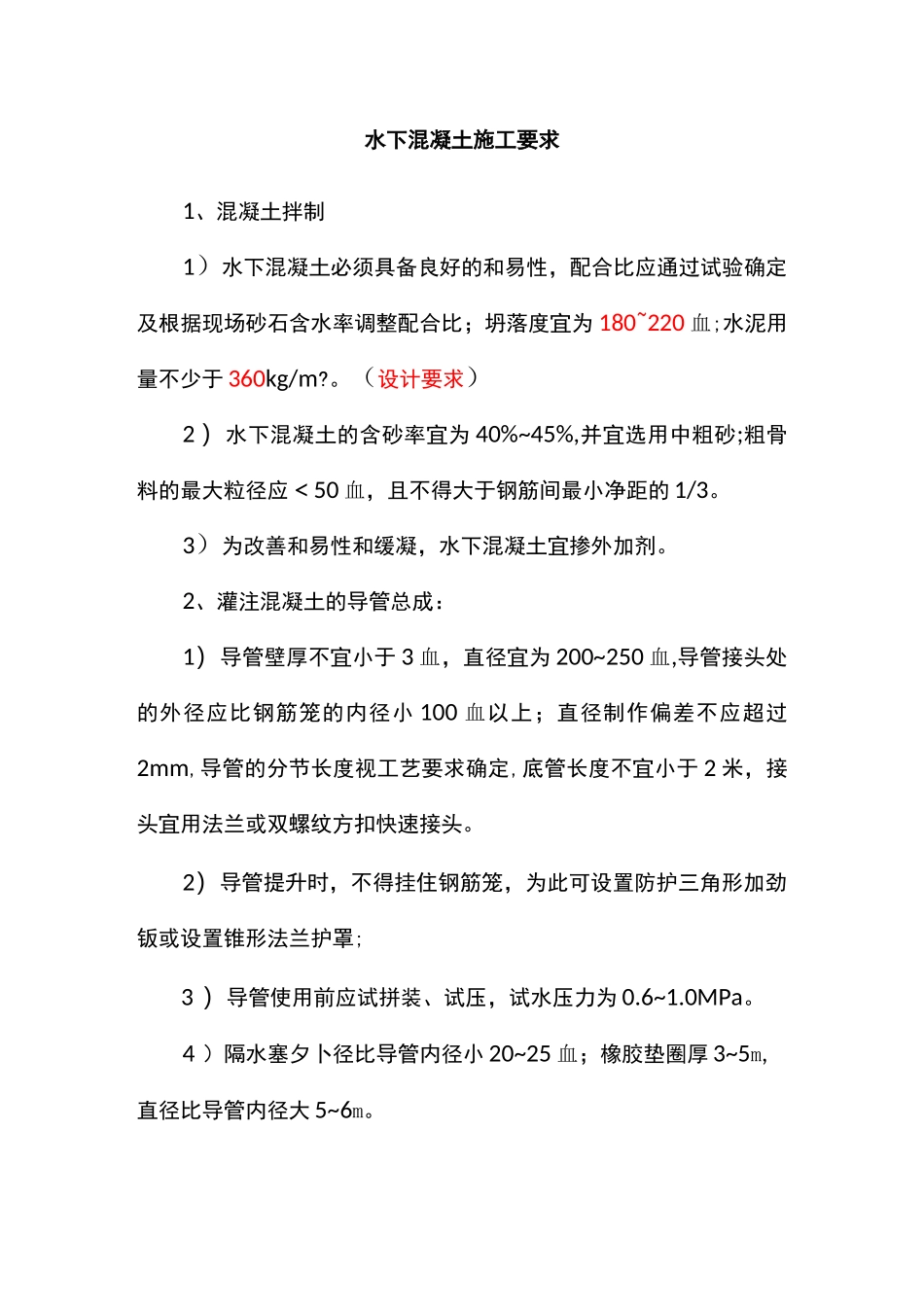

水下混凝土施工要求1、混凝土拌制1)水下混凝土必须具备良好的和易性,配合比应通过试验确定及根据现场砂石含水率调整配合比;坍落度宜为180~220血;水泥用量不少于360kg/m
(设计要求)2)水下混凝土的含砂率宜为40%~45%,并宜选用中粗砂;粗骨料的最大粒径应<50血,且不得大于钢筋间最小净距的1/3
3)为改善和易性和缓凝,水下混凝土宜掺外加剂
2、灌注混凝土的导管总成:1)导管壁厚不宜小于3血,直径宜为200~250血,导管接头处的外径应比钢筋笼的内径小100血以上;直径制作偏差不应超过2mm,导管的分节长度视工艺要求确定,底管长度不宜小于2米,接头宜用法兰或双螺纹方扣快速接头
2)导管提升时,不得挂住钢筋笼,为此可设置防护三角形加劲钣或设置锥形法兰护罩;3)导管使用前应试拼装、试压,试水压力为0
4)隔水塞夕卜径比导管内径小20~25血;橡胶垫圈厚3~5m,直径比导管内径大5~6m

V=_d2•丄•H+H14yw40c式中:d导管内径(m);y混凝土容重(t/m3);5)储料斗,必须满足初灌量的要求
3、初灌量确定:1)混凝土初灌量应能满足最小埋管深度0
0m,并形成混凝土、泥浆界面,使泥浆与混凝土分隔开来
满足导管最小埋深的初灌量V:兀一Y兀D2Y泥浆容重(t/m
);mH0——孔内混凝土面至孔底距离(m)
H孔口泥浆面至孔内混凝土面高度(m);D孔直w径(m);2)满足混凝土有足够流动压力从管内迅速流出,形成混凝土、泥浆界面的初灌量2:兀D2丫兀d2V=•h+•L2~4~24式中:h导管底端距孔底距离(m);2L——导管在孔中泥浆面以下的长度(m)比较Vi及乙,取大值作初灌量
4、混凝土灌注:1)开始灌注混凝土时,为使隔水塞能顺利排出,导管底部至孔底的距离宜为300~500血隔水塞用8#铁丝悬挂于导管内水面处,并先灌入同设计强度的
