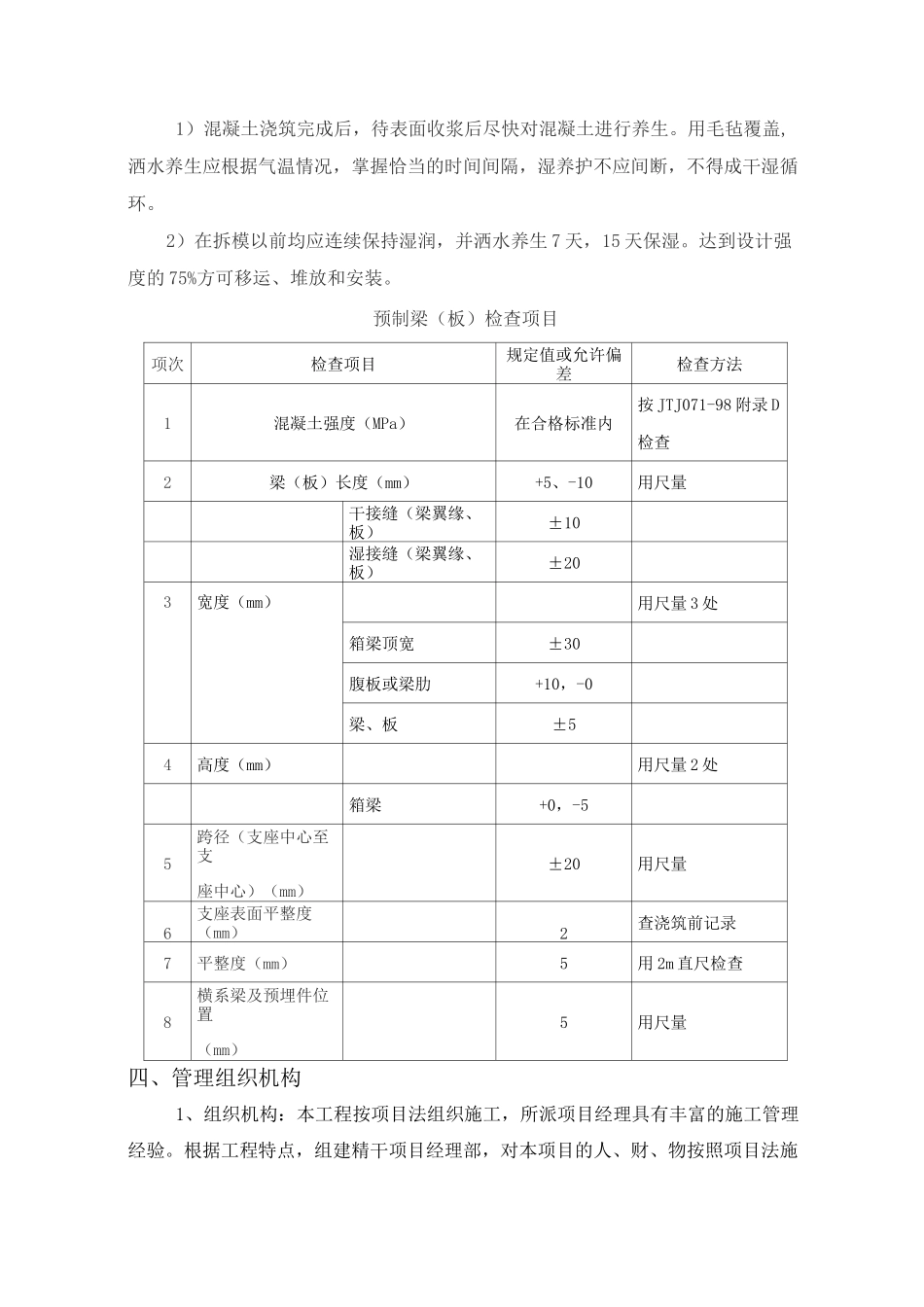

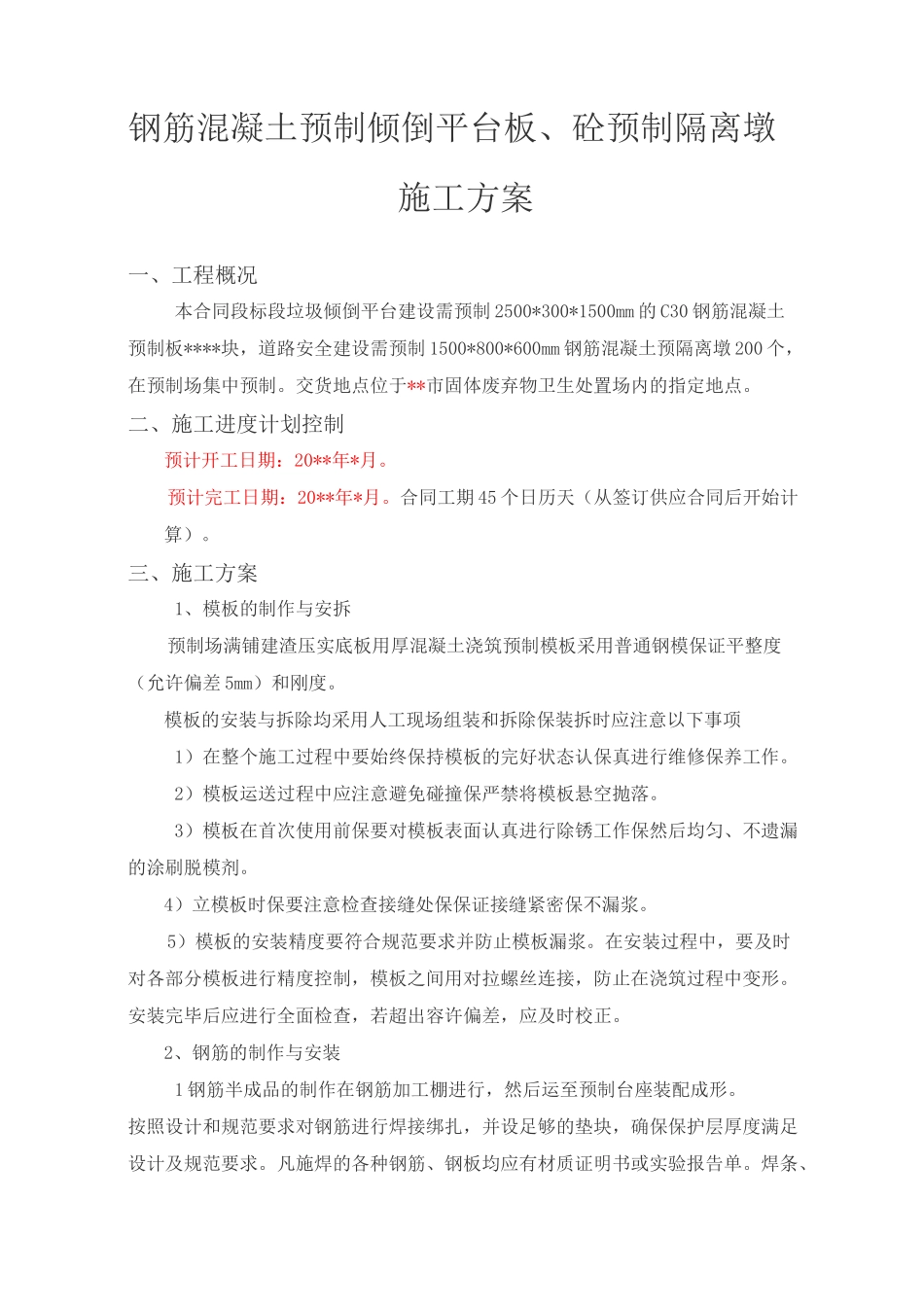

钢筋混凝土预制倾倒平台板、砼预制隔离墩施工方案一、工程概况本合同段标段垃圾倾倒平台建设需预制2500*300*1500mm的C30钢筋混凝土预制板****块,道路安全建设需预制1500*800*600mm钢筋混凝土预隔离墩200个,在预制场集中预制
交货地点位于**市固体废弃物卫生处置场内的指定地点
二、施工进度计划控制预计开工日期:20**年*月
预计完工日期:20**年*月
合同工期45个日历天(从签订供应合同后开始计算)
三、施工方案1、模板的制作与安拆预制场满铺建渣压实底板用厚混凝土浇筑预制模板采用普通钢模保证平整度(允许偏差5mm)和刚度
模板的安装与拆除均采用人工现场组装和拆除保装拆时应注意以下事项1)在整个施工过程中要始终保持模板的完好状态认保真进行维修保养工作
2)模板运送过程中应注意避免碰撞保严禁将模板悬空抛落
3)模板在首次使用前保要对模板表面认真进行除锈工作保然后均匀、不遗漏的涂刷脱模剂
4)立模板时保要注意检查接缝处保保证接缝紧密保不漏浆
5)模板的安装精度要符合规范要求并防止模板漏浆
在安装过程中,要及时对各部分模板进行精度控制,模板之间用对拉螺丝连接,防止在浇筑过程中变形
安装完毕后应进行全面检查,若超出容许偏差,应及时校正

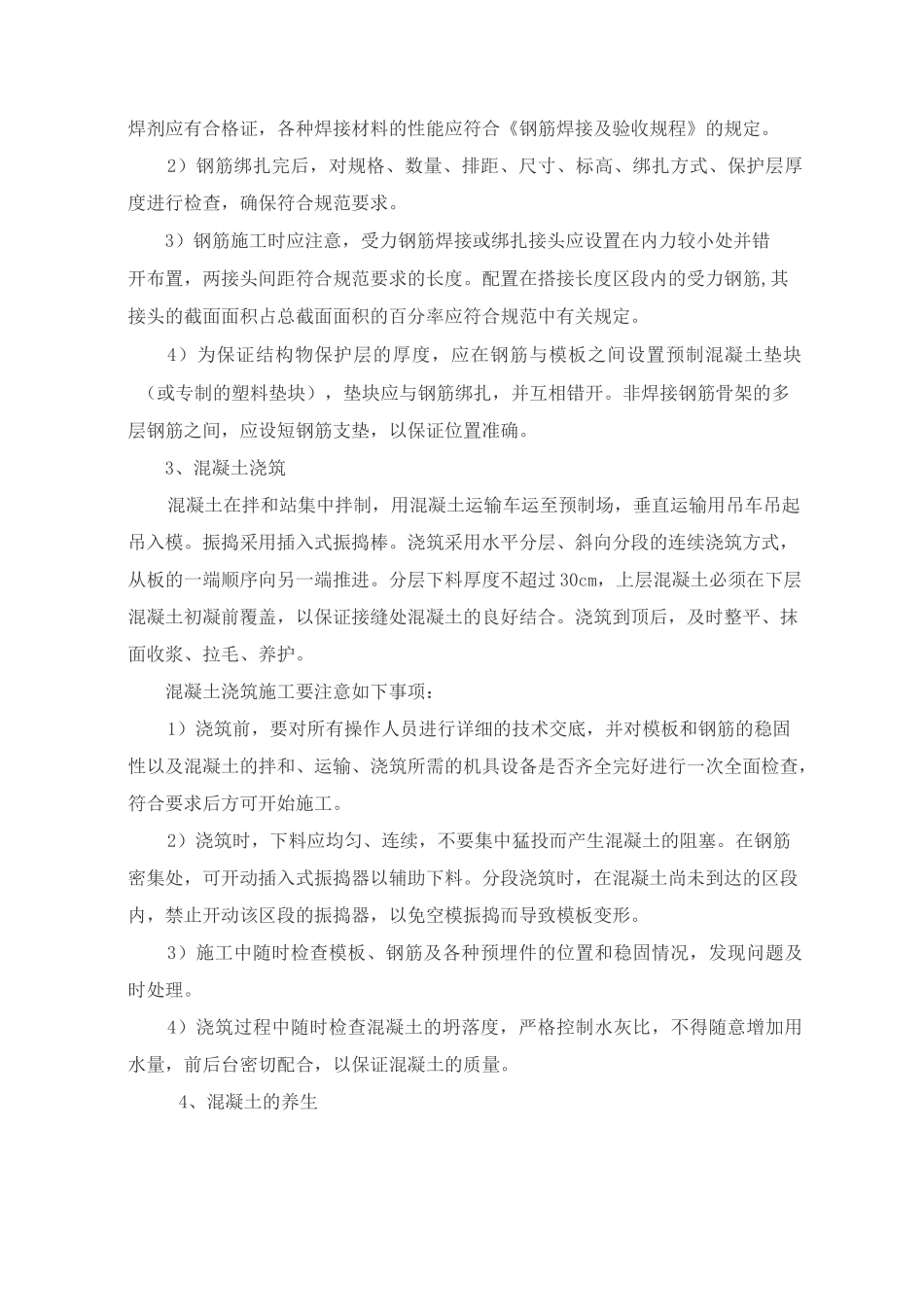

2、钢筋的制作与安装1钢筋半成品的制作在钢筋加工棚进行,然后运至预制台座装配成形
按照设计和规范要求对钢筋进行焊接绑扎,并设足够的垫块,确保保护层厚度满足设计及规范要求
凡施焊的各种钢筋、钢板均应有材质证明书或实验报告单
焊条、焊剂应有合格证,各种焊接材料的性能应符合《钢筋焊接及验收规程》的规定
2)钢筋绑扎完后,对规格、数量、排距、尺寸、标高、绑扎方式、保护层厚度进行检查,确保符合规范要求
3)钢筋施工时应注意,受力钢筋焊接或绑扎接头应设置在内力较小处并错开布置,两接头间距符合规范要求的长度
配置在搭接长度区段内的受力钢筋
