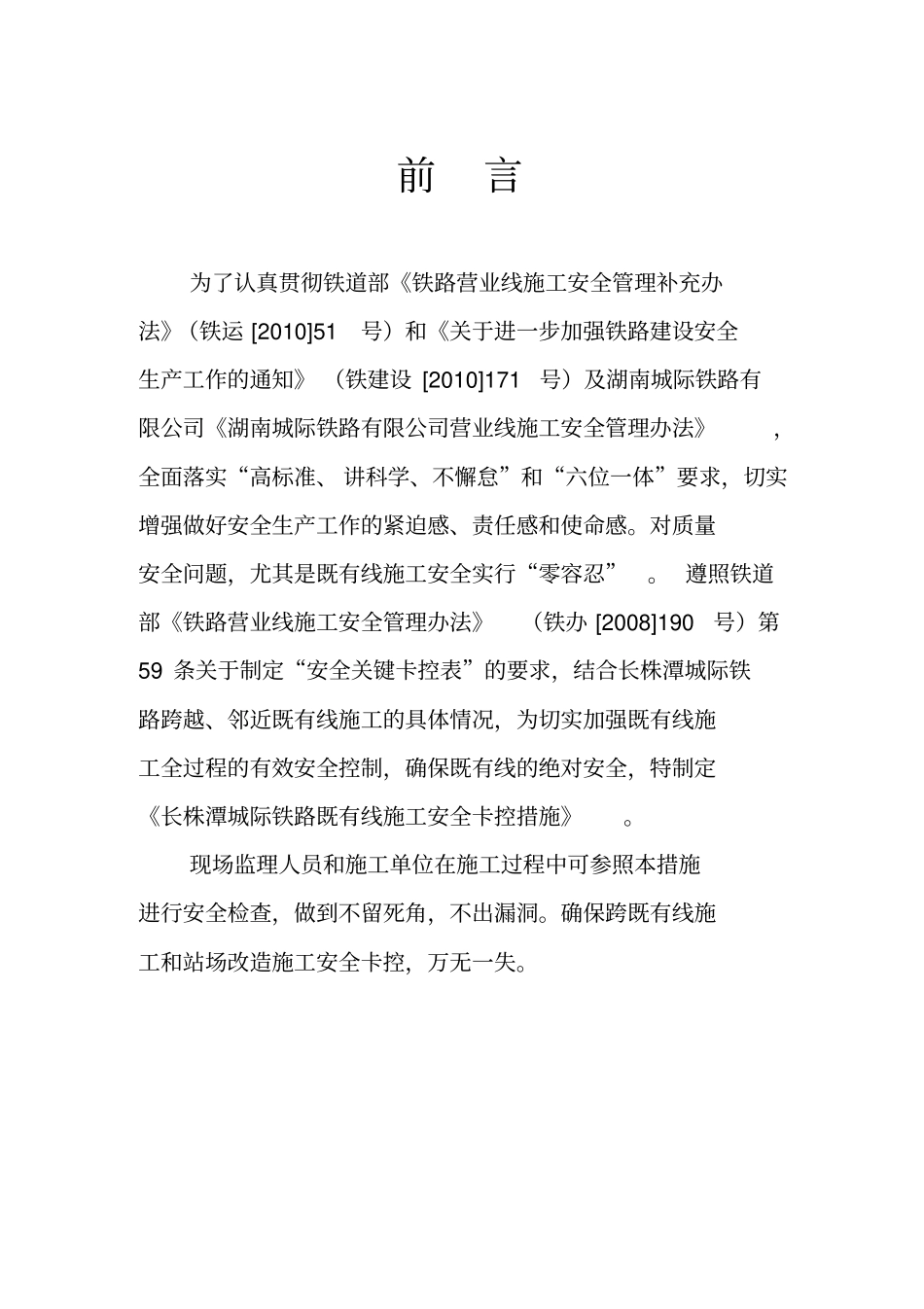

长株潭城际铁路建设跨既有线施工安全卡控措施长沙中大建设监理有限公司长株潭监理Ⅲ标监理站二〇一〇年十一月前言为了认真贯彻铁道部《铁路营业线施工安全管理补充办法》(铁运[2010]51号)和《关于进一步加强铁路建设安全生产工作的通知》(铁建设[2010]171号)及湖南城际铁路有限公司《湖南城际铁路有限公司营业线施工安全管理办法》,全面落实“高标准、讲科学、不懈怠”和“六位一体”要求,切实增强做好安全生产工作的紧迫感、责任感和使命感
对质量安全问题,尤其是既有线施工安全实行“零容忍”
遵照铁道部《铁路营业线施工安全管理办法》(铁办[2008]190号)第59条关于制定“安全关键卡控表”的要求,结合长株潭城际铁路跨越、邻近既有线施工的具体情况,为切实加强既有线施工全过程的有效安全控制,确保既有线的绝对安全,特制定《长株潭城际铁路既有线施工安全卡控措施》
现场监理人员和施工单位在施工过程中可参照本措施进行安全检查,做到不留死角,不出漏洞
确保跨既有线施工和站场改造施工安全卡控,万无一失

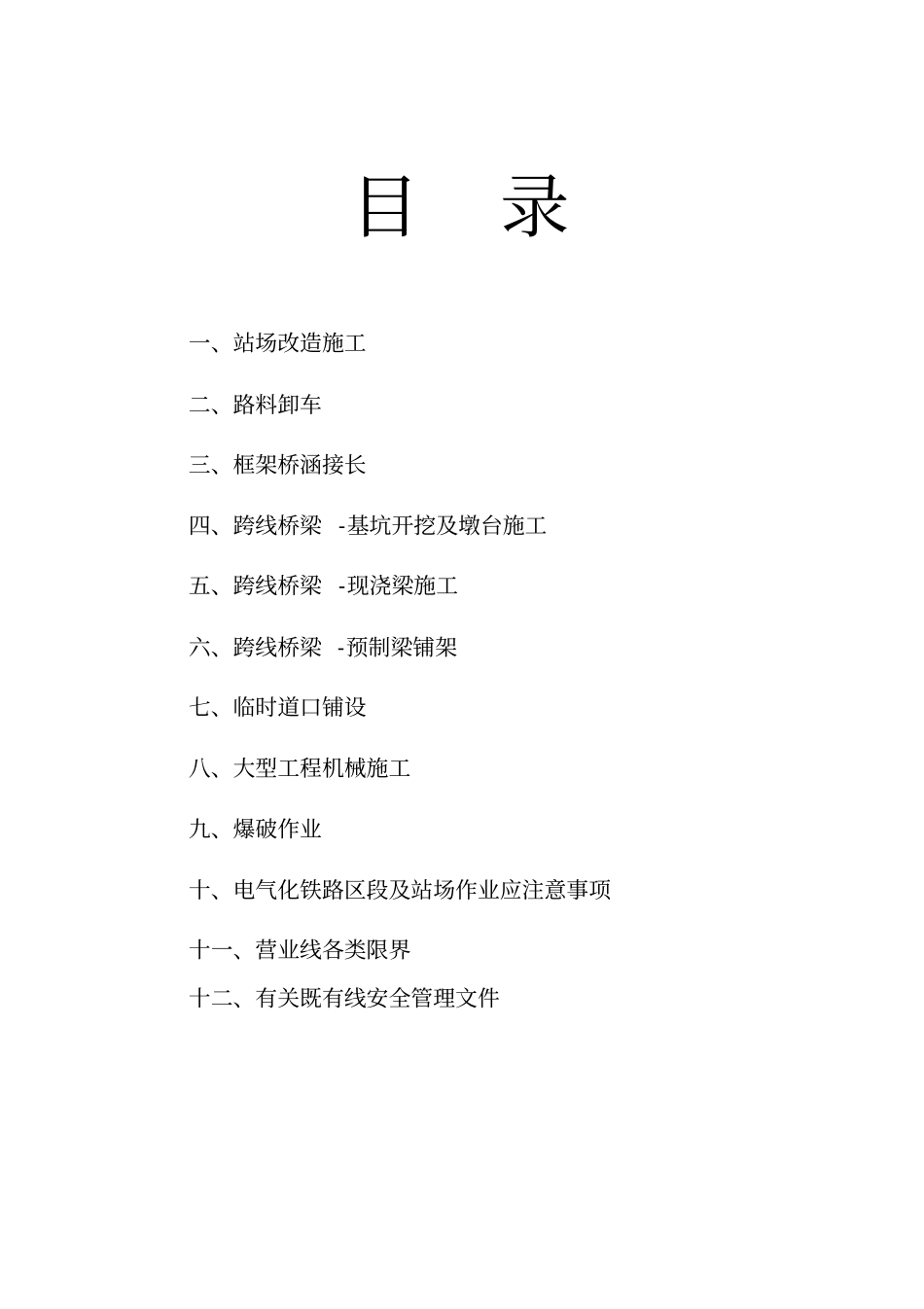

目录一、站场改造施工二、路料卸车三、框架桥涵接长四、跨线桥梁-基坑开挖及墩台施工五、跨线桥梁-现浇梁施工六、跨线桥梁-预制梁铺架七、临时道口铺设八、大型工程机械施工九、爆破作业十、电气化铁路区段及站场作业应注意事项十一、营业线各类限界十二、有关既有线安全管理文件一、站场改造施工序号卡控项卡控内容1前期准备工作1、施工单位根据批准的施工方案计划(电报),应在正式施工三日前书面通知相关设备管理单位提出施工计划、施工地点、影响范围和配合事项
2、根据批准的施工方案计划(电报),由施工负责人联系协调运输单位牵头组织召开施工预备会,协商确定施工中的相关配合事项
3、组织相关设备管理单位现场联合调查,确定隐蔽设施准确位置,划定防护范围,划线标识,设置防护标牌;对施工作业有影响的新旧箱盒、裸露电缆等设施商定移设、
