路基土石方施工组织设计一、工程概况:K15+039~K17+000公里共有挖方198565立方米,其中挖方土方为129068立方米,石方69497立方米,填方350629立方米,土方为256193立方米,石方94436立方米

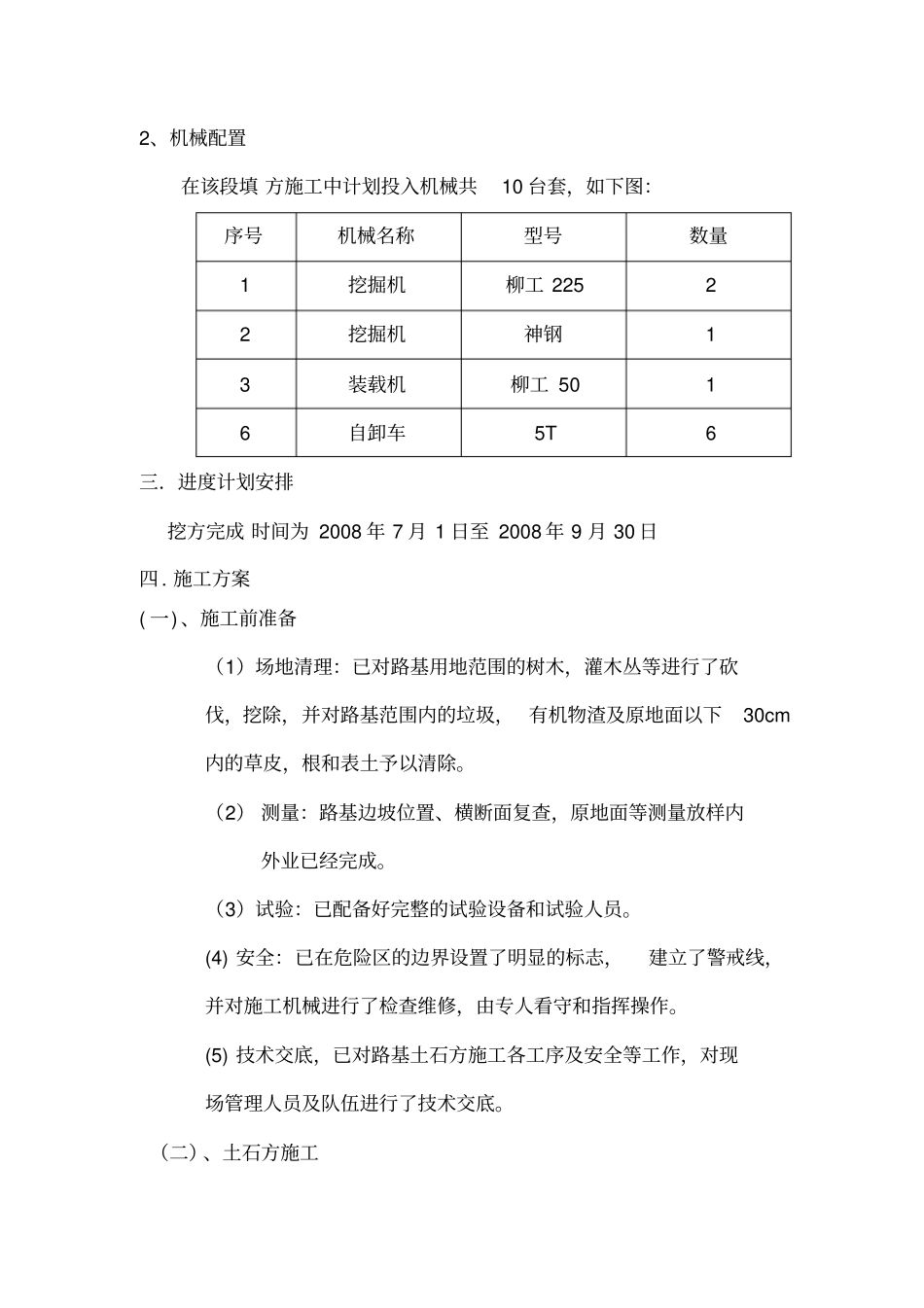

二、施工组织机构及机械配置1、施工组织机构常务副经理:项目总工:项目经理:项目副经理:项目副经理:项目副经理:施工负责人:试验工程师:王国花质检工程师:材料工程师:测量工程师:李云飞专职安全员:作业班组2、机械配置在该段填方施工中计划投入机械共10台套,如下图:序号机械名称型号数量1挖掘机柳工22522挖掘机神钢13装载机柳工5016自卸车5T6三.进度计划安排挖方完成时间为2008年7月1日至2008年9月30日四
施工方案(一)、施工前准备(1)场地清理:已对路基用地范围的树木,灌木丛等进行了砍伐,挖除,并对路基范围内的垃圾,有机物渣及原地面以下30cm内的草皮,根和表土予以清除
(2)测量:路基边坡位置、横断面复查,原地面等测量放样内外业已经完成
(3)试验:已配备好完整的试验设备和试验人员
(4)安全:已在危险区的边界设置了明显的标志,建立了警戒线,并对施工机械进行了检查维修,由专人看守和指挥操作
(5)技术交底,已对路基土石方施工各工序及安全等工作,对现场管理人员及队伍进行了技术交底
(二)、土石方施工路堑的开挖(1)土方开挖①在同业主委托的单位进行现场交接后,会同监理已及时依据设计测量成果进行全线布点与复测,并做好测量成果记录,现施工放样工作已完成,已确定施工边界线桩位,定好弃土场、坡口、坡脚、边沟、护坡道等的具体位置
②开工前已对工程沿线挖方段取有代表性的土样,进行天然密实度、含水量、液限、塑性指数等试验
③土方的开挖及运输采用机械作业

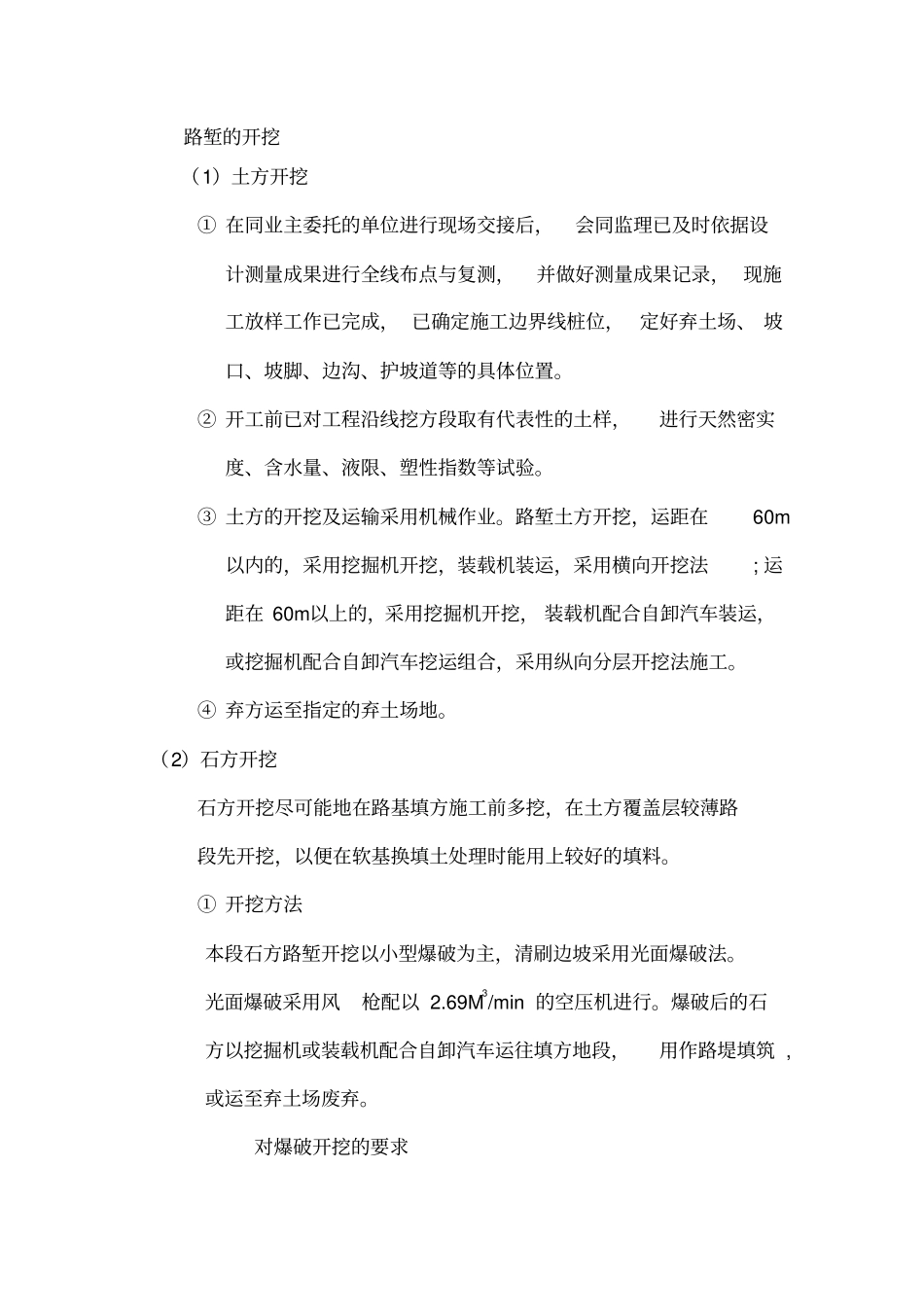

路堑土方开挖,运距在60m以内的,采用挖掘机开挖,装载机装运,采用横向开挖法;运距在60m以上的,采用
