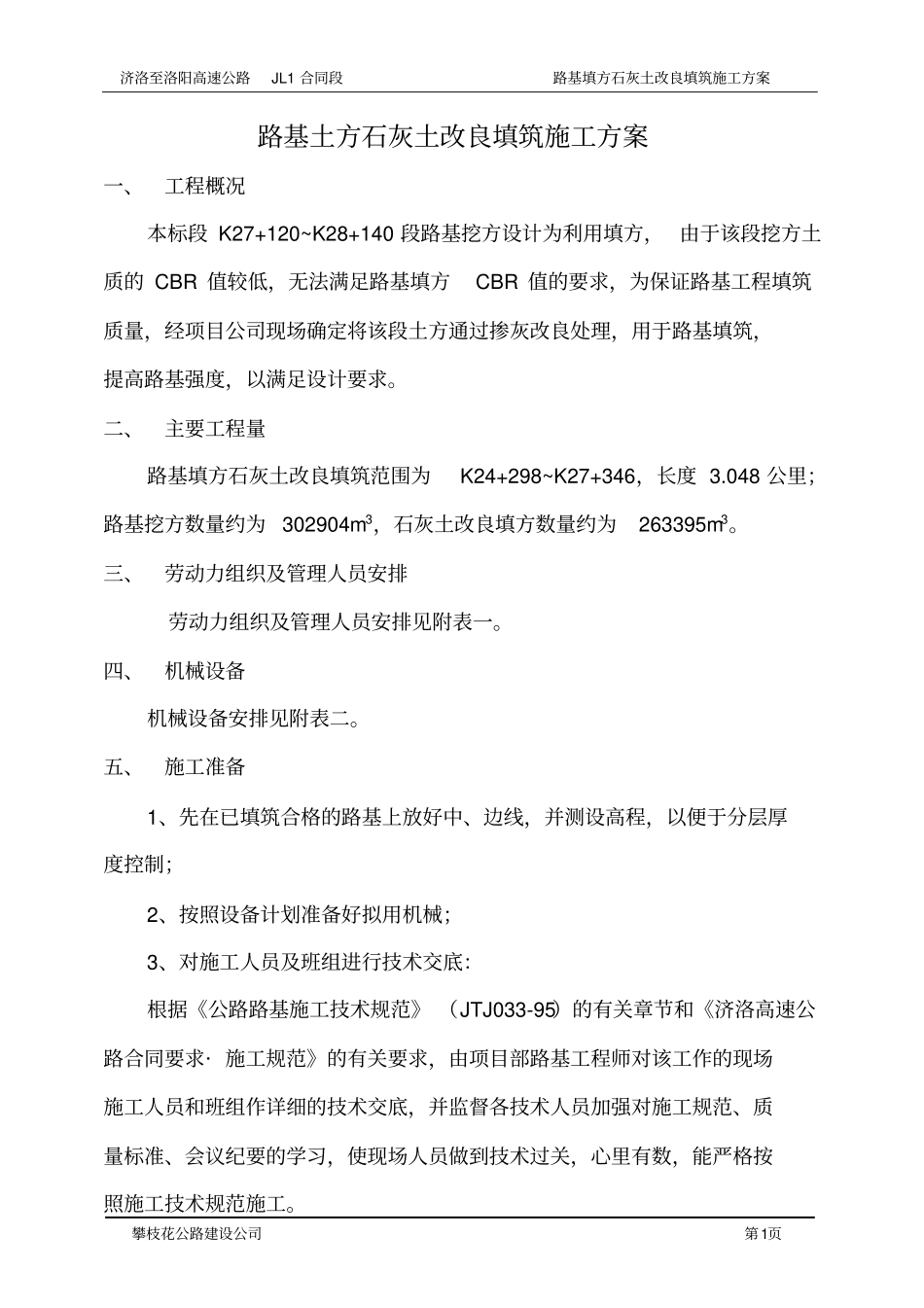

济洛至洛阳高速公路JL1合同段路基填方石灰土改良填筑施工方案攀枝花公路建设公司第1页路基土方石灰土改良填筑施工方案一、工程概况本标段K27+120~K28+140段路基挖方设计为利用填方,由于该段挖方土质的CBR值较低,无法满足路基填方CBR值的要求,为保证路基工程填筑质量,经项目公司现场确定将该段土方通过掺灰改良处理,用于路基填筑,提高路基强度,以满足设计要求
二、主要工程量路基填方石灰土改良填筑范围为K24+298~K27+346,长度3
048公里;路基挖方数量约为302904m3,石灰土改良填方数量约为263395m3
三、劳动力组织及管理人员安排劳动力组织及管理人员安排见附表一
四、机械设备机械设备安排见附表二
五、施工准备1、先在已填筑合格的路基上放好中、边线,并测设高程,以便于分层厚度控制;2、按照设备计划准备好拟用机械;3、对施工人员及班组进行技术交底:根据《公路路基施工技术规范》(JTJ033-95)的有关章节和《济洛高速公路合同要求·施工规范》的有关要求,由项目部路基工程师对该工作的现场施工人员和班组作详细的技术交底,并监督各技术人员加强对施工规范、质量标准、会议纪要的学习,使现场人员做到技术过关,心里有数,能严格按照施工技术规范施工

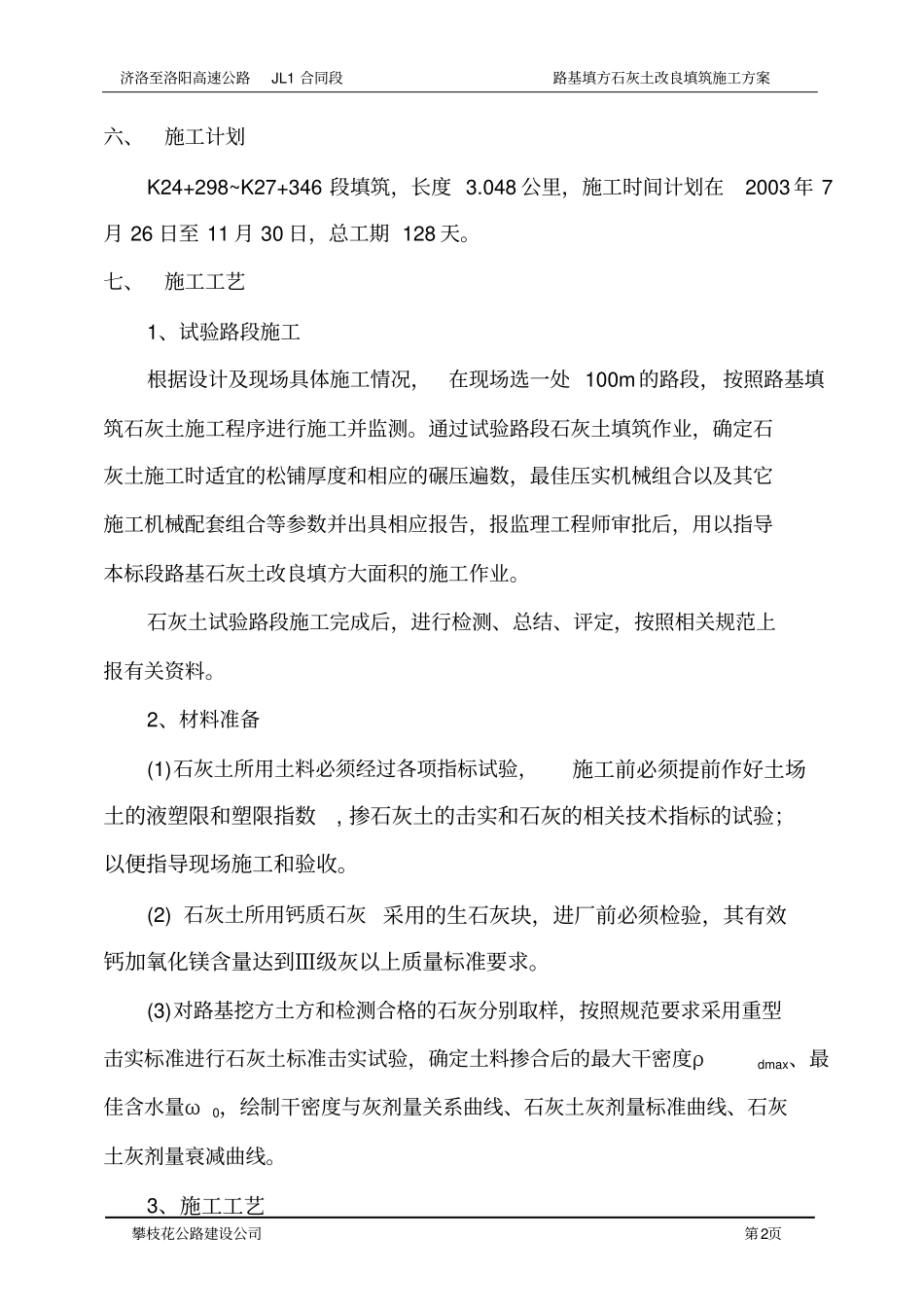

济洛至洛阳高速公路JL1合同段路基填方石灰土改良填筑施工方案攀枝花公路建设公司第2页六、施工计划K24+298~K27+346段填筑,长度3
048公里,施工时间计划在2003年7月26日至11月30日,总工期128天
七、施工工艺1、试验路段施工根据设计及现场具体施工情况,在现场选一处100m的路段,按照路基填筑石灰土施工程序进行施工并监测

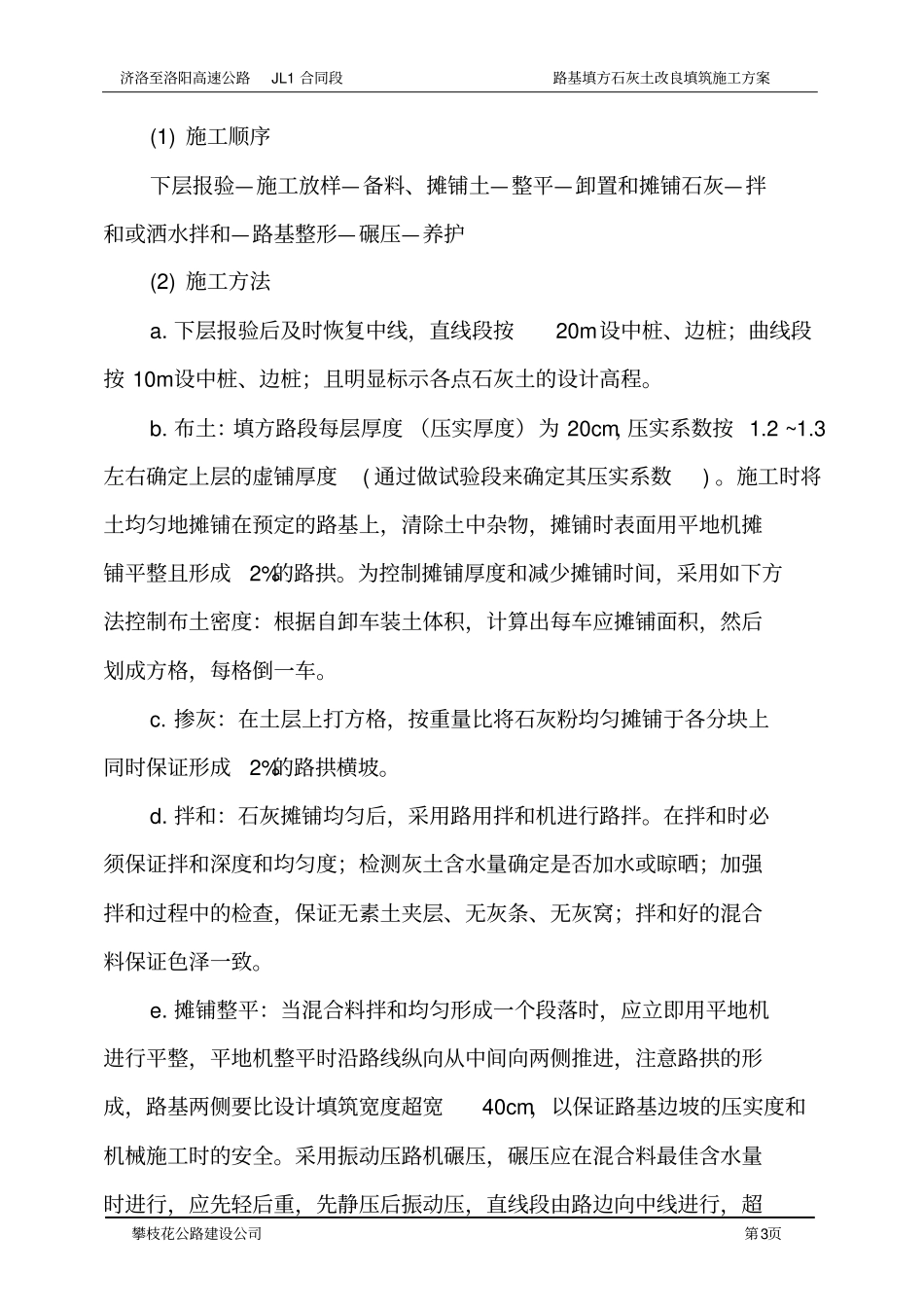

通过试验路段石灰土填筑作业,确定石灰土施工时适宜的松铺厚度和相应的碾压遍数,最佳压实机械组合以及其它施工机械配套组合等参数并出具相应报告,报监理工程师审批后,用以指导本标段路基石灰土
