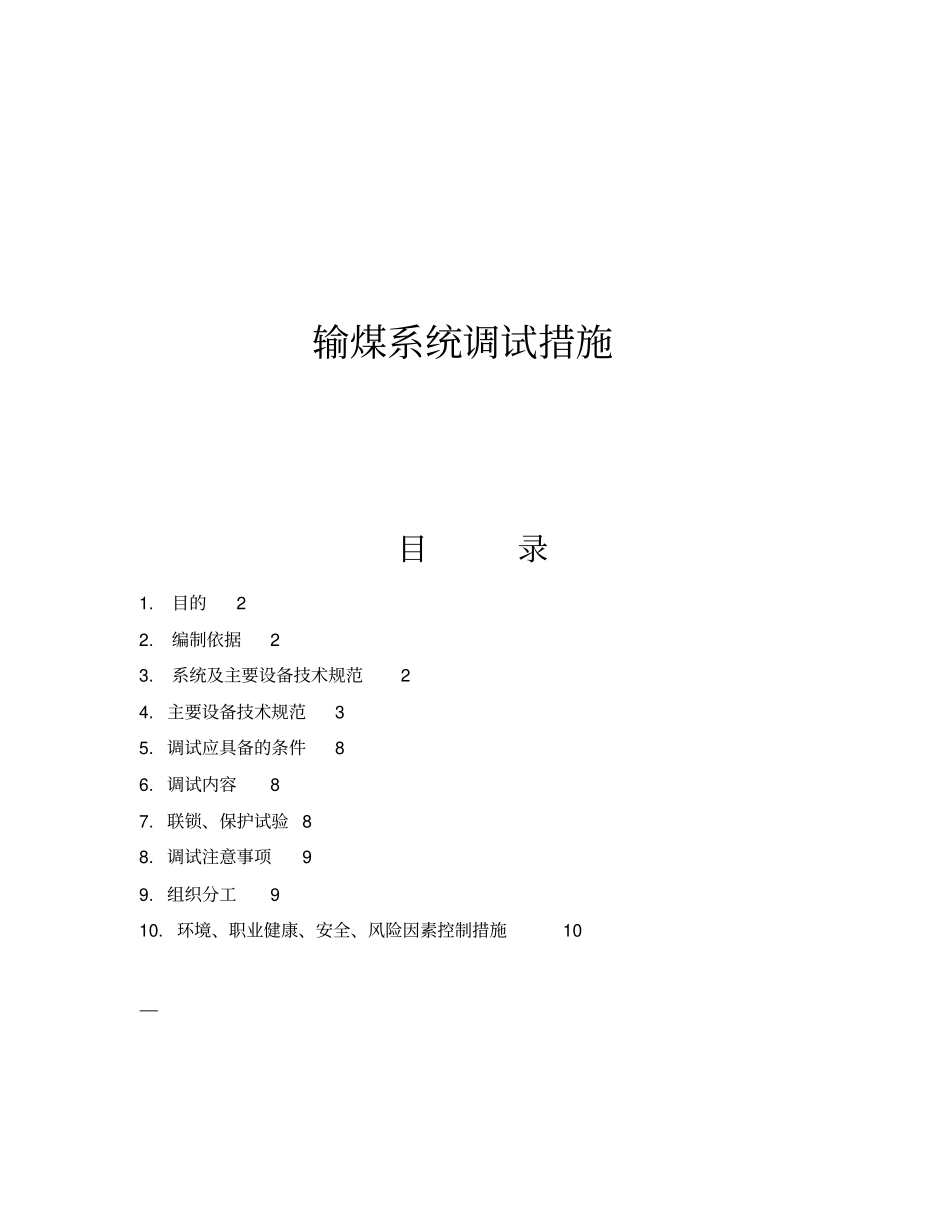

输煤系统调试措施目录1
编制依据23
系统及主要设备技术规范24
主要设备技术规范35
调试应具备的条件86
调试内容87
联锁、保护试验88
调试注意事项99
组织分工910
环境、职业健康、安全、风险因素控制措施101

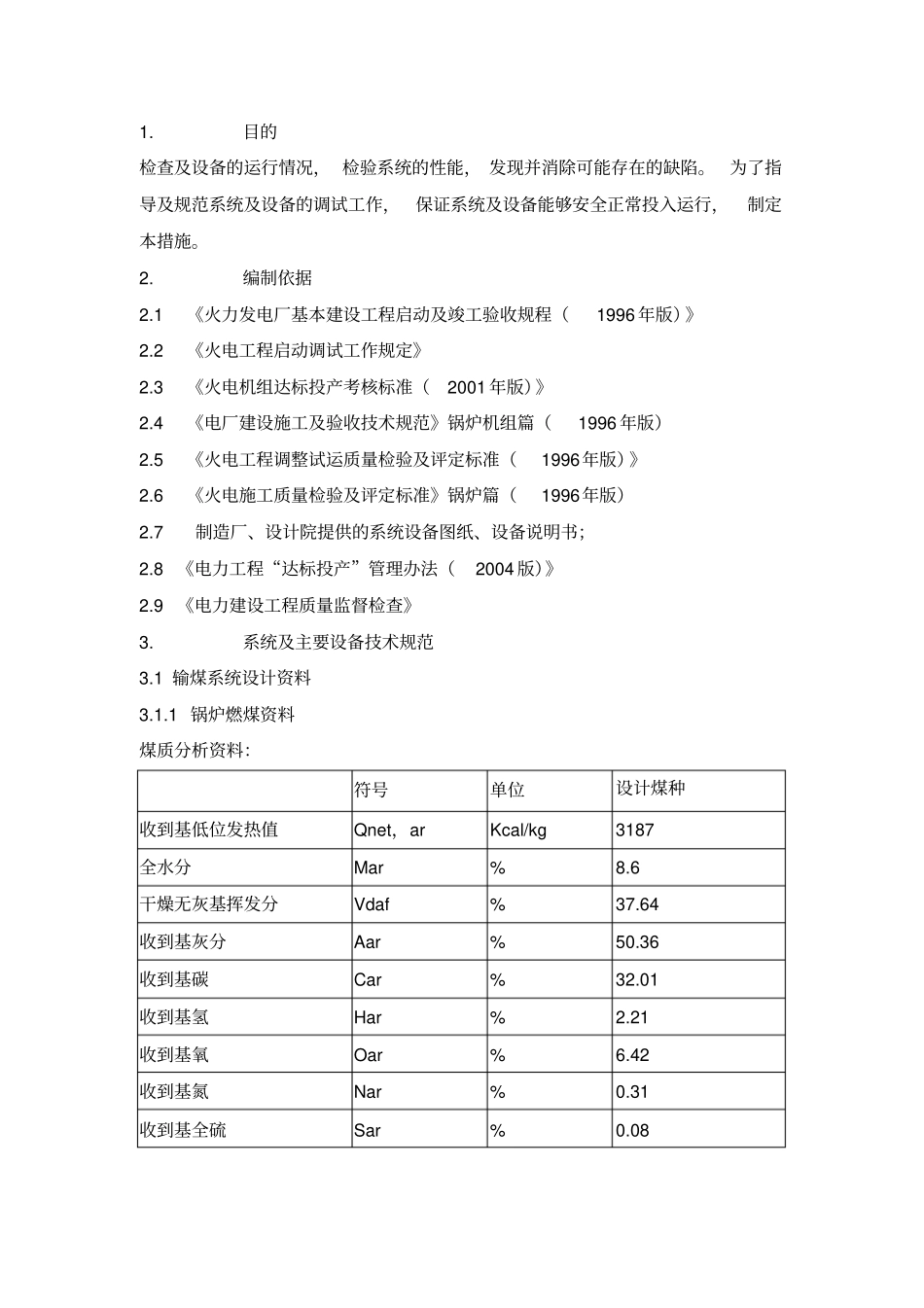

目的检查及设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷
为了指导及规范系统及设备的调试工作,保证系统及设备能够安全正常投入运行,制定本措施
1《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》2
2《火电工程启动调试工作规定》2
3《火电机组达标投产考核标准(2001年版)》2
4《电厂建设施工及验收技术规范》锅炉机组篇(1996年版)2
5《火电工程调整试运质量检验及评定标准(1996年版)》2
6《火电施工质量检验及评定标准》锅炉篇(1996年版)2
7制造厂、设计院提供的系统设备图纸、设备说明书;2
8《电力工程“达标投产”管理办法(2004版)》2
9《电力建设工程质量监督检查》3
系统及主要设备技术规范3
1输煤系统设计资料3
1锅炉燃煤资料煤质分析资料:符号单位设计煤种收到基低位发热值Qnet,arKcal/kg3187全水分Mar%8
6干燥无灰基挥发分Vdaf%37
64收到基灰分Aar%50
36收到基碳Car%32
01收到基氢Har%2
21收到基氧Oar%6
42收到基氮Nar%0
31收到基全硫Sar%0
1卸煤部分××××有限公司2×50MW机组,配以3台220t/h循环流化床锅炉新建一套运煤系统,一次建成
系统始于煤场止于锅炉房原煤仓
其中包括贮煤场、带式输送机系统、破碎设备、控制系统、辅助设施及系统
本期卸煤系统采用缝隙式火车卸煤沟
2输煤系统的主要运行方式输煤工作分别由四段(八台)带式输送机双皮带运行承担
输煤时,由两台叶轮给煤机将原
