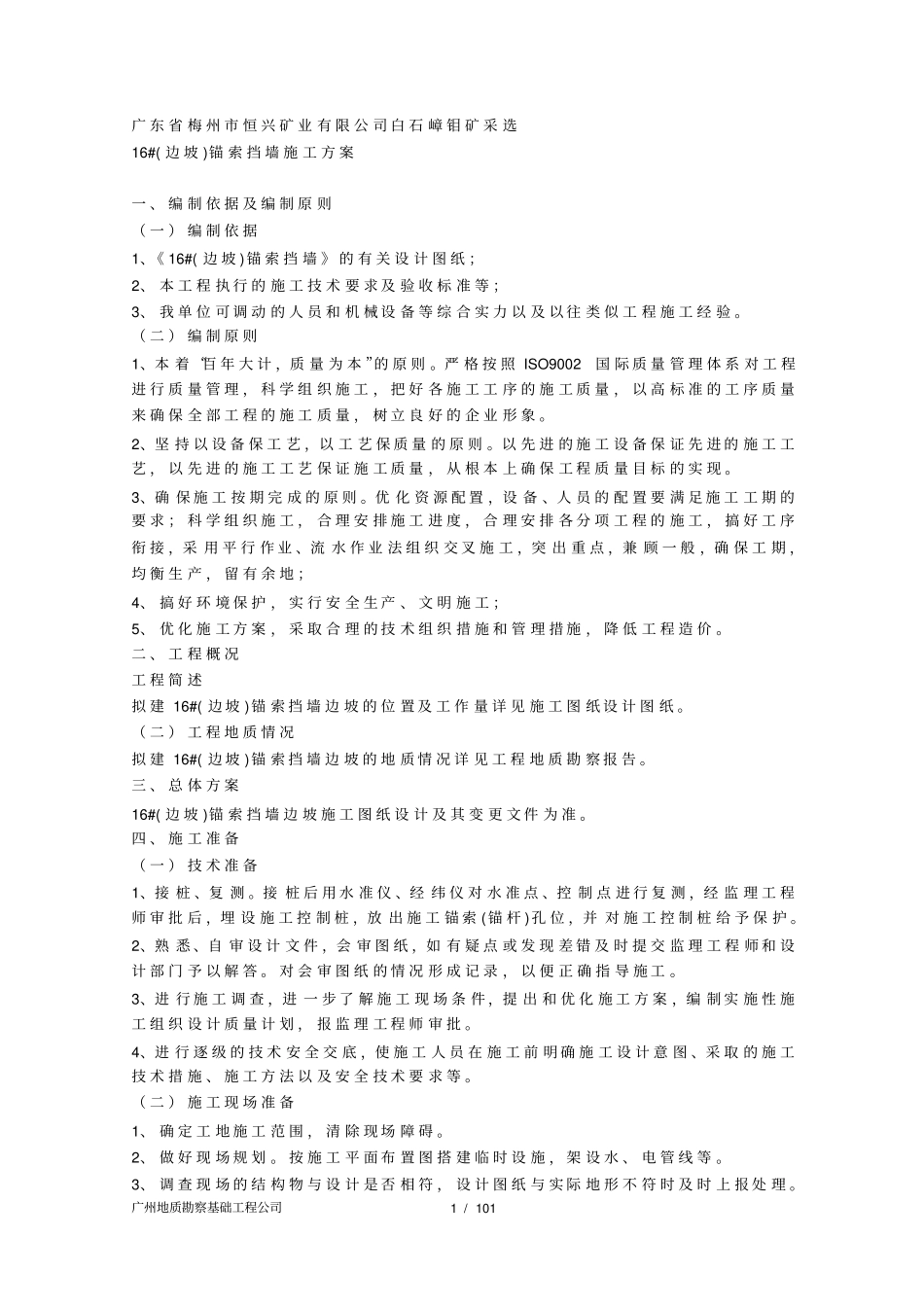

广州地质勘察基础工程公司1/101广东省梅州市恒兴矿业有限公司白石嶂钼矿采选16#(边坡)锚索挡墙施工方案一、编制依据及编制原则(一)编制依据1、《16#(边坡)锚索挡墙》的有关设计图纸;2、本工程执行的施工技术要求及验收标准等;3、我单位可调动的人员和机械设备等综合实力以及以往类似工程施工经验
(二)编制原则1、本着“百年大计,质量为本”的原则
严格按照ISO9002国际质量管理体系对工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来确保全部工程的施工质量,树立良好的企业形象
2、坚持以设备保工艺,以工艺保质量的原则
以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保工程质量目标的实现
3、确保施工按期完成的原则
优化资源配置,设备、人员的配置要满足施工工期的要求;科学组织施工,合理安排施工进度,合理安排各分项工程的施工,搞好工序衔接,采用平行作业、流水作业法组织交叉施工,突出重点,兼顾一般,确保工期,均衡生产,留有余地;4、搞好环境保护,实行安全生产、文明施工;5、优化施工方案,采取合理的技术组织措施和管理措施,降低工程造价
二、工程概况工程简述拟建16#(边坡)锚索挡墙边坡的位置及工作量详见施工图纸设计图纸
(二)工程地质情况拟建16#(边坡)锚索挡墙边坡的地质情况详见工程地质勘察报告
三、总体方案16#(边坡)锚索挡墙边坡施工图纸设计及其变更文件为准
四、施工准备(一)技术准备1、接桩、复测
接桩后用水准仪、经纬仪对水准点、控制点进行复测,经监理工程师审批后,埋设施工控制桩,放出施工锚索(锚杆)孔位,并对施工控制桩给予保护
2、熟悉、自审设计文件,会审图纸,如有疑点或发现差错及时提交监理工程师和设计部门予以解答
对会审图纸的情况形成记录,以便正确指导施工
3、进行施工调查,进一步了解施工现场条件,提出和优化施工
