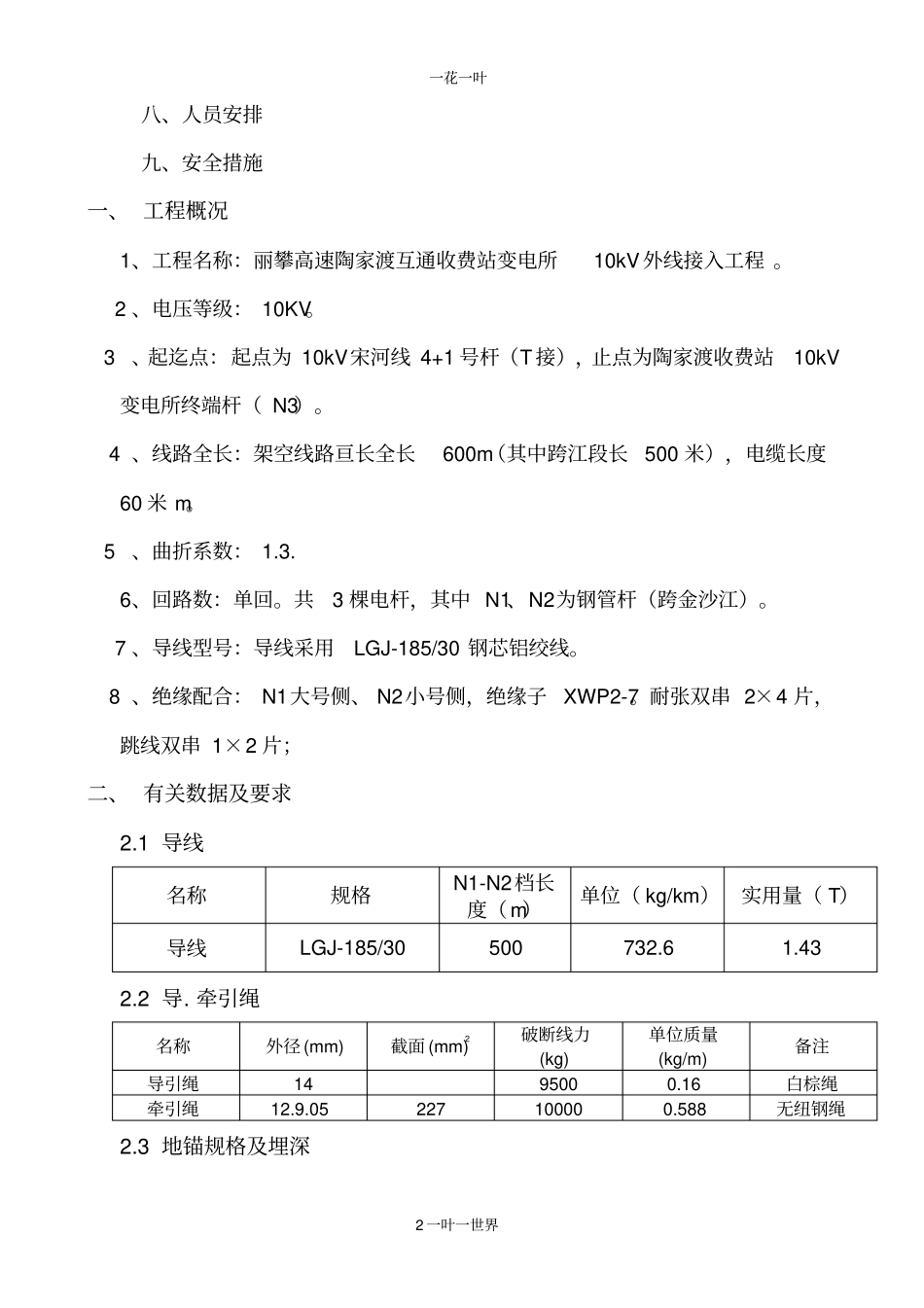

一花一叶0一叶一世界丽攀高速陶家渡收费站10KV跨江线路工程放紧线施工方案编制:审核:批准:一花一叶1一叶一世界目录一、工程概况二、有关数据及要求2.1导线2.2导牵引绳索2.3地锚规格及深度2.4其余未尽的有关数据按时间和标准施工2.5导线金具绝缘子串组装和悬挂滑车2.6导线金具绝缘子串安装工艺2.7对悬挂滑车的要求三、施工通道处理四、重要施工机具设备表五、施工程序5.1展放要求5.2人力放线要求5.3机械牵引放线5.4地锚强度选择5.5展放原则5.6材料准备5.7主要设备布置5.8主要工序和施工方法六、质量管理七、进度计划一花一叶2一叶一世界八、人员安排九、安全措施一、工程概况1、工程名称:丽攀高速陶家渡互通收费站变电所10kV外线接入工程。2、电压等级:10KV。3、起迄点:起点为10kV宋河线4+1号杆(T接),止点为陶家渡收费站10kV变电所终端杆(N3)。4、线路全长:架空线路亘长全长600m(其中跨江段长500米),电缆长度60米m。5、曲折系数:1.3.6、回路数:单回。共3棵电杆,其中N1、N2为钢管杆(跨金沙江)。7、导线型号:导线采用LGJ-185/30钢芯铝绞线。8、绝缘配合:N1大号侧、N2小号侧,绝缘子XWP2-7。耐张双串2×4片,跳线双串1×2片;二、有关数据及要求2.1导线名称规格N1-N2档长度(m)单位(kg/km)实用量(T)导线LGJ-185/30500732.61.432.2导.牵引绳名称外径(mm)截面(mm)2破断线力(kg)单位质量(kg/m)备注导引绳1495000.16白棕绳牵引绳12.9.05227100000.588无纽钢绳2.3地锚规格及埋深一花一叶3一叶一世界序号使用位置名称对地夹角地锚规格最大拉力(T)埋深(m)耐张塔紧线导线(相)45○1600X350102.0地线(相)45○1600X35071.7地面临锚导线临锚25○1600×350102.0牵引绳25○1600×350102.0导线过轮临锚25○1600×350102.0绞磨45○900×30031.8牵引滑车一牵一45○2000×500152.0导线滑车45○900×30011.5跨越架拉线临锚60○900×30011.32.4其余未尽的有关数据按实际和标准进行施工2.5导线金具绝缘子串组装和悬挂滑车,应对绝缘子和各种金具进行检查。,钢帽和钢脚应无弯曲、松动。,表面应无损坏、裂纹、脱锌等缺陷。,禁止锤击,以防破坏金具镀锌层。2.6导线金具绝缘子串安装工艺——耐张串上弹簧销螺栓及穿钉:垂直方向-由上向下穿;水平方向-由外向内穿;——悬垂串、防震锤螺栓及穿钉:顺线路方向-由小号侧向大号侧穿入。横线路方向-导地线水平排列的,两边线由线路外侧向内穿,中线由左向右(面向大号侧)穿;导线垂直(或三角)排列的,由线路外侧向内穿。——耐张串上绝缘子开口销:绝缘子碗头开口垂直向上。一花一叶4一叶一世界,且弹力适度,不得漏装。,其缠绕方向应与外层铝股的绞制方向一致,其端头应回夹于线夹内压住,所缠铝包带露出线夹口不超过10mm。2.7对悬挂滑车的要求放线滑车直径不得小于250(大于15倍导线直径)。三、施工通道处理1)在顺导线方向的地面上清理出三相导引绳展放通道,但对于经济作物不能砍伐,以不妨碍导引绳展放导、地线升空为原则。2)树木自然生长高度在2米以下的不能坎;3)导线与树木自然生长高度最小垂直距离不小于7.5米(对果树为8.5米),在最大风偏情况下导线与树木的净空距离不小于7.0米.4)本次跨江无电力线,只有公路和通讯线,对于N1前侧公路旁的通讯线,可采取搭移动梯加以保护(不得随意断线或降线,不得使通讯线路短路)。5)跨在建的高速公路4条次、三级公路1次(因几条公路塔近,且线高,因此,可不采用断道施工),可以采用警示牌,并派人在两端看守提醒,在导线快要到公路上方时,提前临时拦车缓慢通行.四、主要施工机具设备表序号名称规格单位数量备注机动船5T条次2按2天计划平板车5T台班4汽车吊5T台班41.\救生衣件8船上人员机动绞磨5T台2牵引用钢丝绳φ12.5米2*500牵引用钢丝绳φ12.5(40米)根4临时拉线用防捻器KQ50个3网套连接器与导地线匹配条4一花一叶5一叶一世界序号名称规格单位数量备注联板块2连接导地线U型环7T个8放线架套2线轴条2角铁桩L75×75×1500根6花兰螺丝φ20把6带铁线套绞磨绳套φ12.54米条1大锤18磅把2铁滑车3T只2放线滑车(导)与导线型号匹配只4放线滑车(地)与地线型号匹配只2导线卡线器JLK150...
