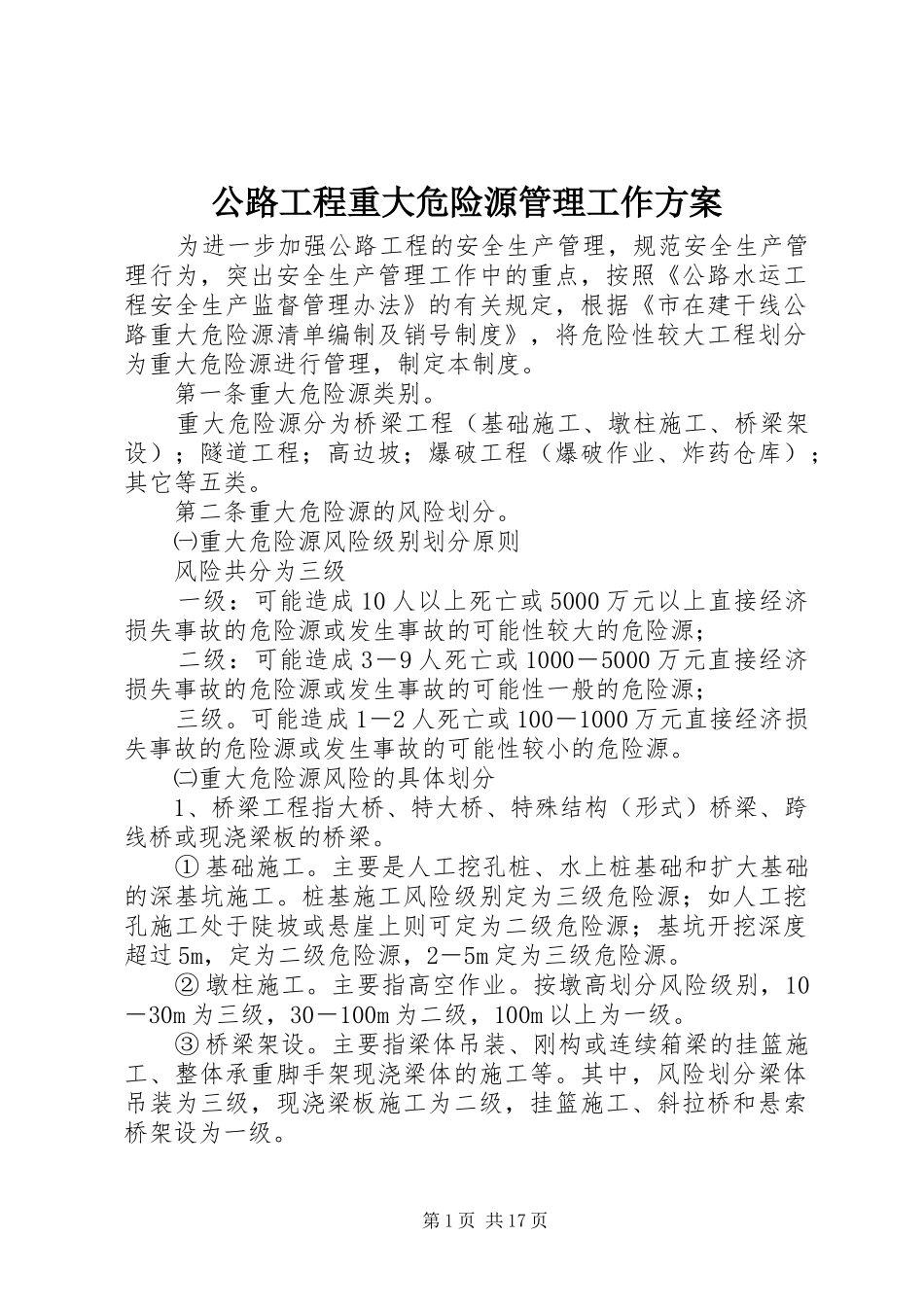

公路工程重大危险源管理工作方案为进一步加强公路工程的安全生产管理,规范安全生产管理行为,突出安全生产管理工作中的重点,按照《公路水运工程安全生产监督管理办法》的有关规定,根据《市在建干线公路重大危险源清单编制及销号制度》,将危险性较大工程划分为重大危险源进行管理,制定本制度
第一条重大危险源类别
重大危险源分为桥梁工程(基础施工、墩柱施工、桥梁架设);隧道工程;高边坡;爆破工程(爆破作业、炸药仓库);其它等五类
第二条重大危险源的风险划分
㈠重大危险源风险级别划分原则风险共分为三级一级:可能造成10人以上死亡或5000万元以上直接经济损失事故的危险源或发生事故的可能性较大的危险源;二级:可能造成3-9人死亡或1000-5000万元直接经济损失事故的危险源或发生事故的可能性一般的危险源;三级
可能造成1-2人死亡或100-1000万元直接经济损失事故的危险源或发生事故的可能性较小的危险源
㈡重大危险源风险的具体划分1、桥梁工程指大桥、特大桥、特殊结构(形式)桥梁、跨线桥或现浇梁板的桥梁
主要是人工挖孔桩、水上桩基础和扩大基础的深基坑施工
桩基施工风险级别定为三级危险源;如人工挖孔施工处于陡坡或悬崖上则可定为二级危险源;基坑开挖深度超过5m,定为二级危险源,2-5m定为三级危险源
主要指高空作业
按墩高划分风险级别,10-30m为三级,30-100m为二级,100m以上为一级
主要指梁体吊装、刚构或连续箱梁的挂篮施工、整体承重脚手架现浇梁体的施工等
其中,风险划分梁体吊装为三级,现浇梁板施工为二级,挂篮施工、斜拉桥和悬索桥架设为一级

第1页共17页2、隧道工程
包括隧道的掘进以及竖井、斜井的施工
隧道按长度划分风险等级,1km以下为三级,1-3km为二级,3km以上为一级;如隧道地址条件复杂可适当调整风险等级
主要指切方和填方8m
