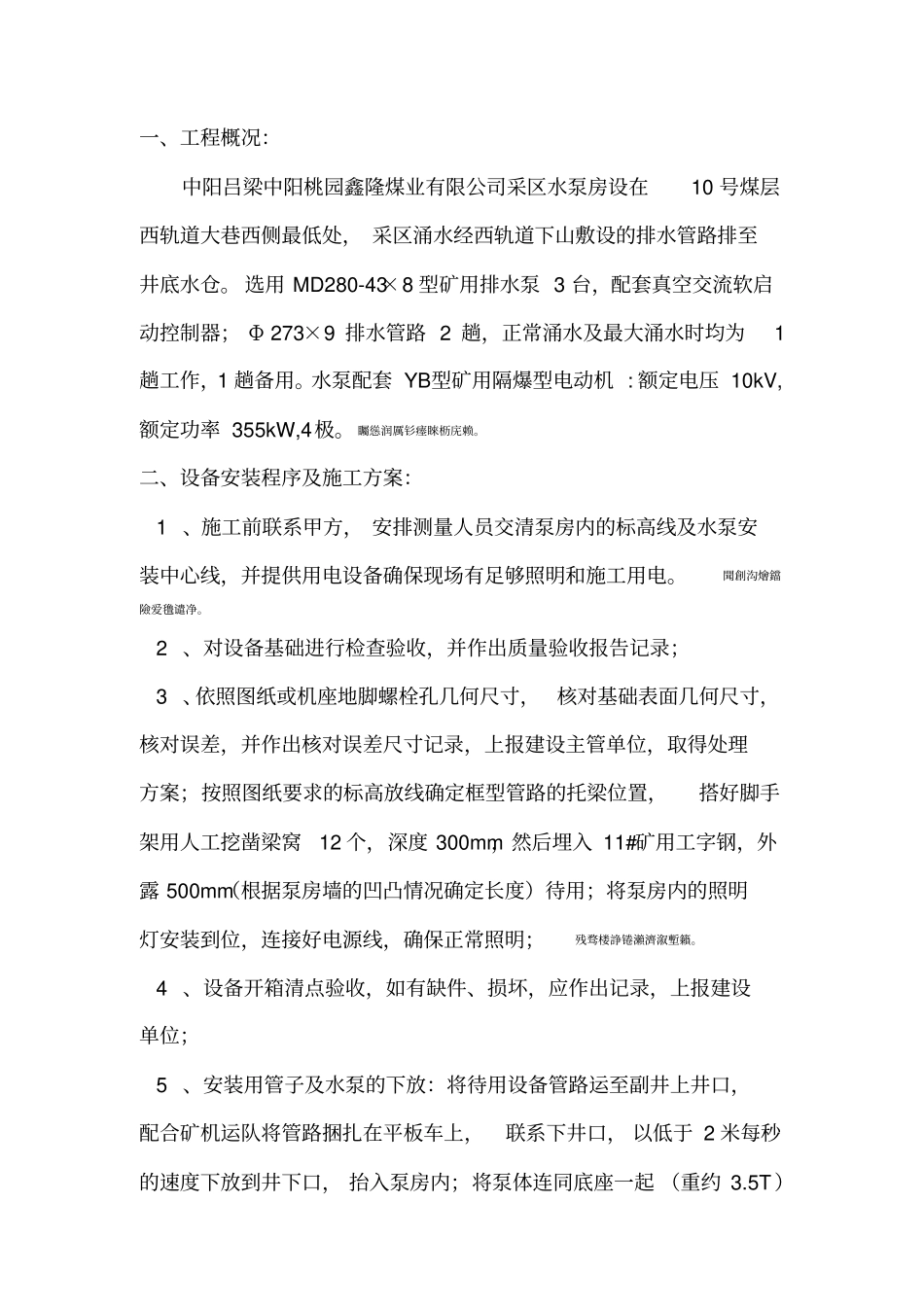

目录一、工程概况二、设备安装程序及施工方案三、设备安装技术要求四、施工组织体系五、劳动力安排六、质量保证体系及保证措施七、工程进度安排及保证措施八、安全文明施工保证措施九、安全注意事项一、工程概况:中阳吕梁中阳桃园鑫隆煤业有限公司采区水泵房设在10号煤层西轨道大巷西侧最低处,采区涌水经西轨道下山敷设的排水管路排至井底水仓
选用MD280-43×8型矿用排水泵3台,配套真空交流软启动控制器;Φ273×9排水管路2趟,正常涌水及最大涌水时均为1趟工作,1趟备用
水泵配套YB型矿用隔爆型电动机:额定电压10kV,额定功率355kW,4极
矚慫润厲钐瘗睞枥庑赖
二、设备安装程序及施工方案:1、施工前联系甲方,安排测量人员交清泵房内的标高线及水泵安装中心线,并提供用电设备确保现场有足够照明和施工用电
聞創沟燴鐺險爱氇谴净
2、对设备基础进行检查验收,并作出质量验收报告记录;3、依照图纸或机座地脚螺栓孔几何尺寸,核对基础表面几何尺寸,核对误差,并作出核对误差尺寸记录,上报建设主管单位,取得处理方案;按照图纸要求的标高放线确定框型管路的托梁位置,搭好脚手架用人工挖凿梁窝12个,深度300mm,然后埋入11#矿用工字钢,外露500mm(根据泵房墙的凹凸情况确定长度)待用;将泵房内的照明灯安装到位,连接好电源线,确保正常照明;残骛楼諍锩瀨濟溆塹籟
4、设备开箱清点验收,如有缺件、损坏,应作出记录,上报建设单位;5、安装用管子及水泵的下放:将待用设备管路运至副井上井口,配合矿机运队将管路捆扎在平板车上,联系下井口,以低于2米每秒的速度下放到井下口,抬入泵房内;将泵体连同底座一起(重约3
5T)装上平板车,捆扎牢固后,联系下井口,以低于2米每秒的速度下放到井下口,用三角扒杆和千不拉调运到安装位置;以同样的方法将电机调装到位;酽锕极額閉镇桧猪訣锥
6、测量技术人员依照图纸及设备尺寸,给出水泵安装高
