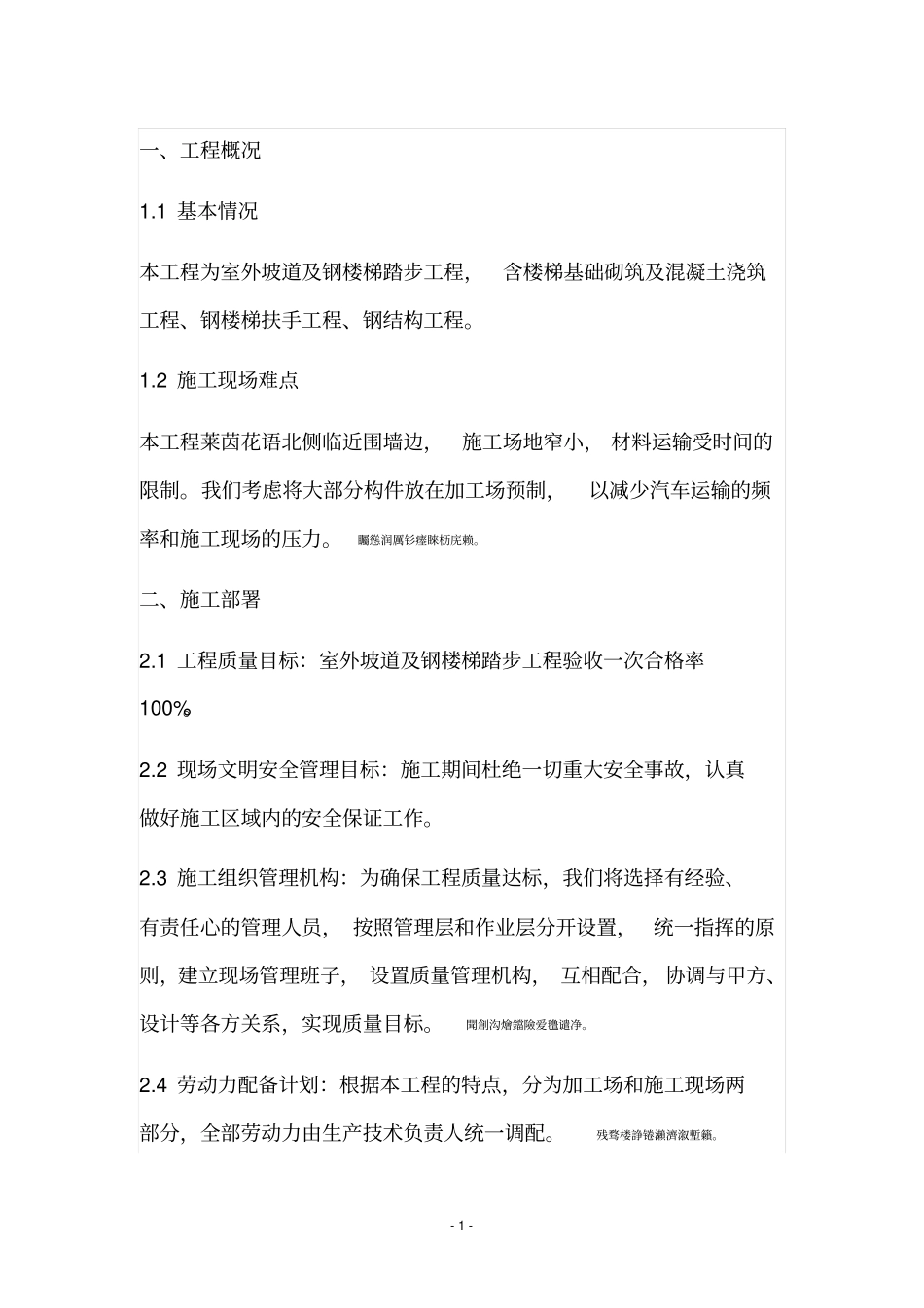

-1-一、工程概况1
1基本情况本工程为室外坡道及钢楼梯踏步工程,含楼梯基础砌筑及混凝土浇筑工程、钢楼梯扶手工程、钢结构工程
2施工现场难点本工程莱茵花语北侧临近围墙边,施工场地窄小,材料运输受时间的限制
我们考虑将大部分构件放在加工场预制,以减少汽车运输的频率和施工现场的压力
矚慫润厲钐瘗睞枥庑赖
二、施工部署2
1工程质量目标:室外坡道及钢楼梯踏步工程验收一次合格率100%
2现场文明安全管理目标:施工期间杜绝一切重大安全事故,认真做好施工区域内的安全保证工作
3施工组织管理机构:为确保工程质量达标,我们将选择有经验、有责任心的管理人员,按照管理层和作业层分开设置,统一指挥的原则,建立现场管理班子,设置质量管理机构,互相配合,协调与甲方、设计等各方关系,实现质量目标
聞創沟燴鐺險爱氇谴净
4劳动力配备计划:根据本工程的特点,分为加工场和施工现场两部分,全部劳动力由生产技术负责人统一调配
残骛楼諍锩瀨濟溆塹籟

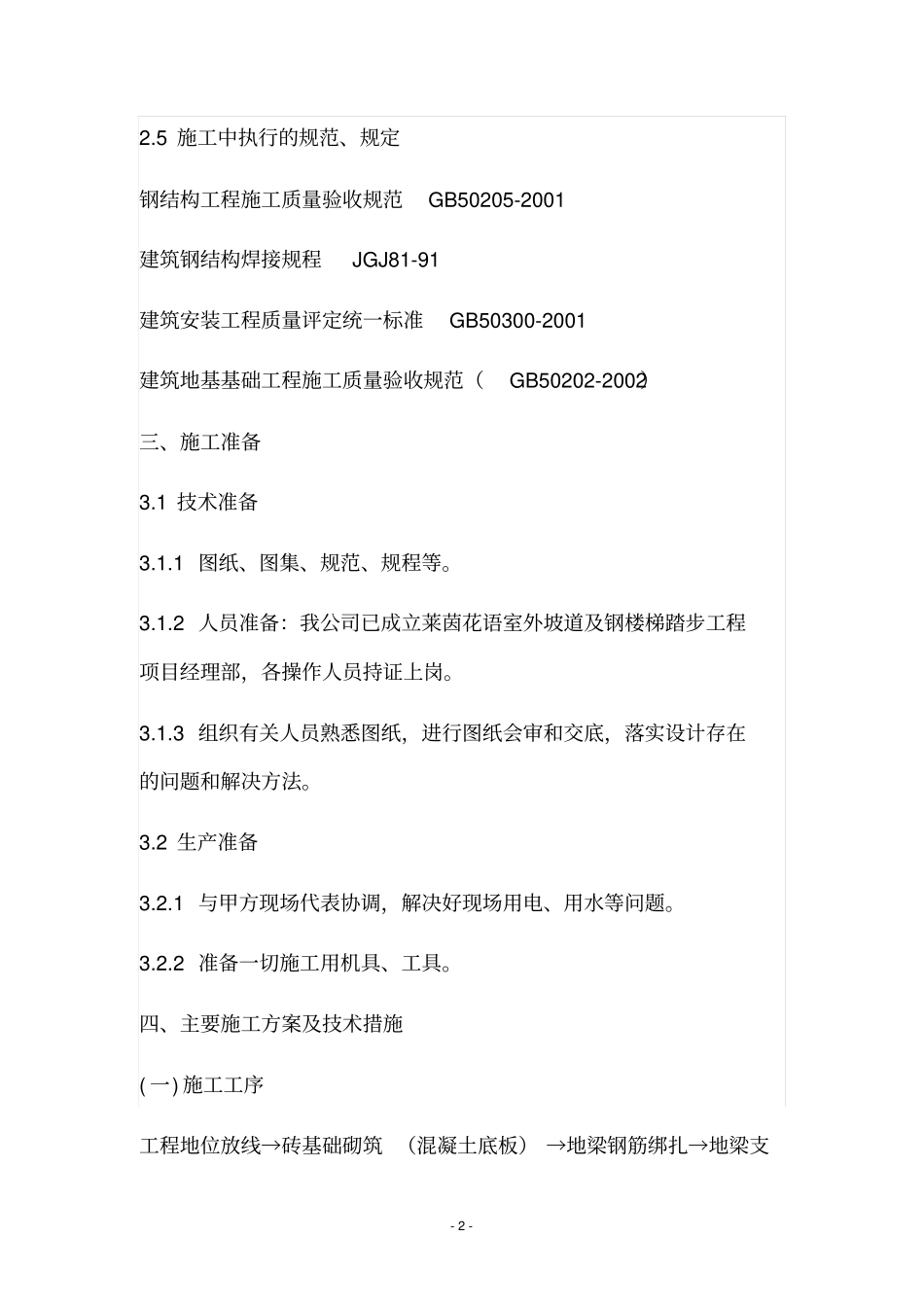

5施工中执行的规范、规定钢结构工程施工质量验收规范GB50205-2001建筑钢结构焊接规程JGJ81-91建筑安装工程质量评定统一标准GB50300-2001建筑地基基础工程施工质量验收规范(GB50202-2002)三、施工准备3
1技术准备3
1图纸、图集、规范、规程等
2人员准备:我公司已成立莱茵花语室外坡道及钢楼梯踏步工程项目经理部,各操作人员持证上岗
3组织有关人员熟悉图纸,进行图纸会审和交底,落实设计存在的问题和解决方法
2生产准备3
1与甲方现场代表协调,解决好现场用电、用水等问题
2准备一切施工用机具、工具

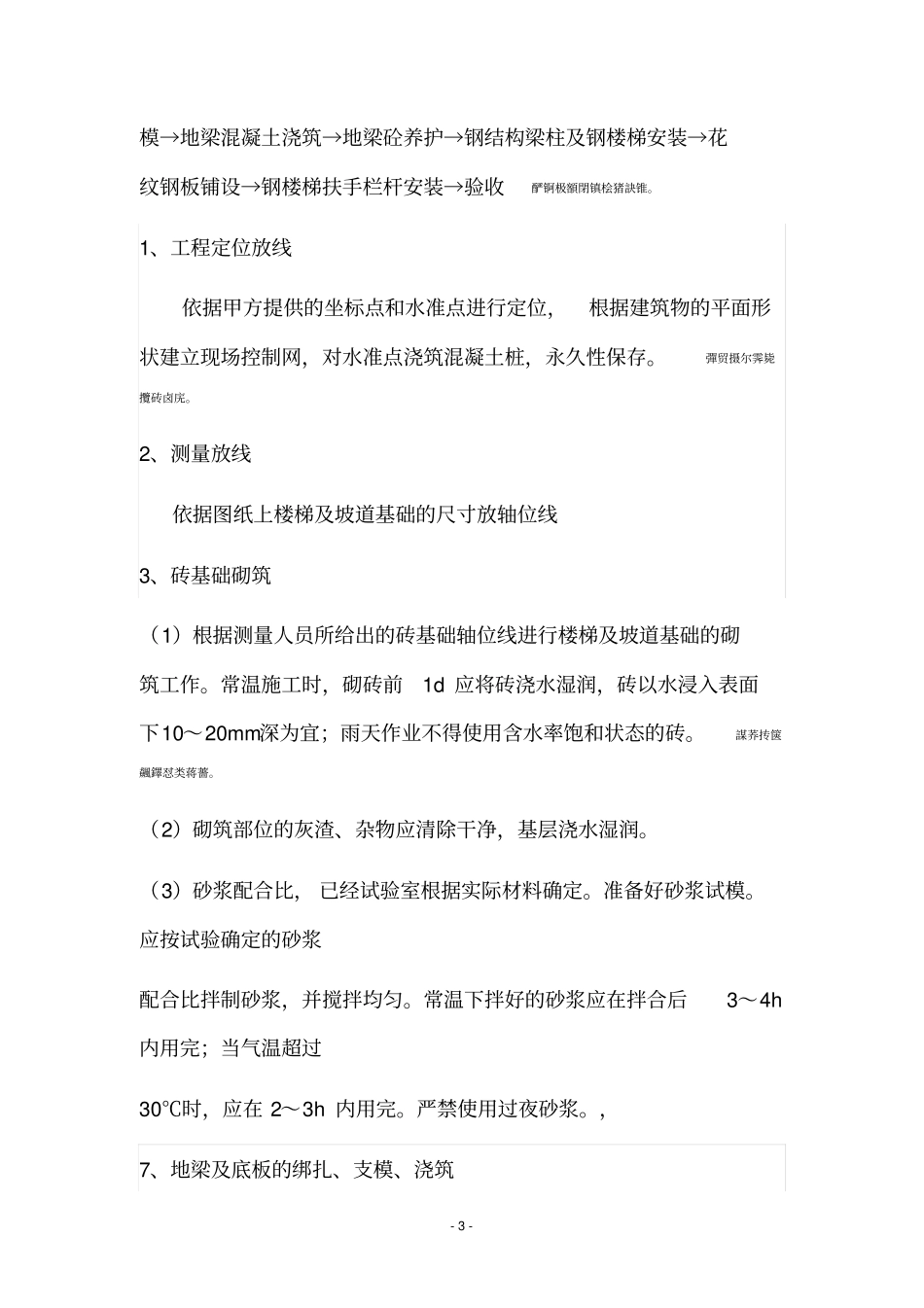

四、主要施工方案及技术措施(一)施工工序工程地位放线→砖基础砌筑(混凝土底板)→地梁钢筋绑扎→地梁支-3-模→地梁混凝土浇筑→地梁砼养护→钢结构梁柱及钢楼梯安装→花纹钢板铺设→钢楼梯
