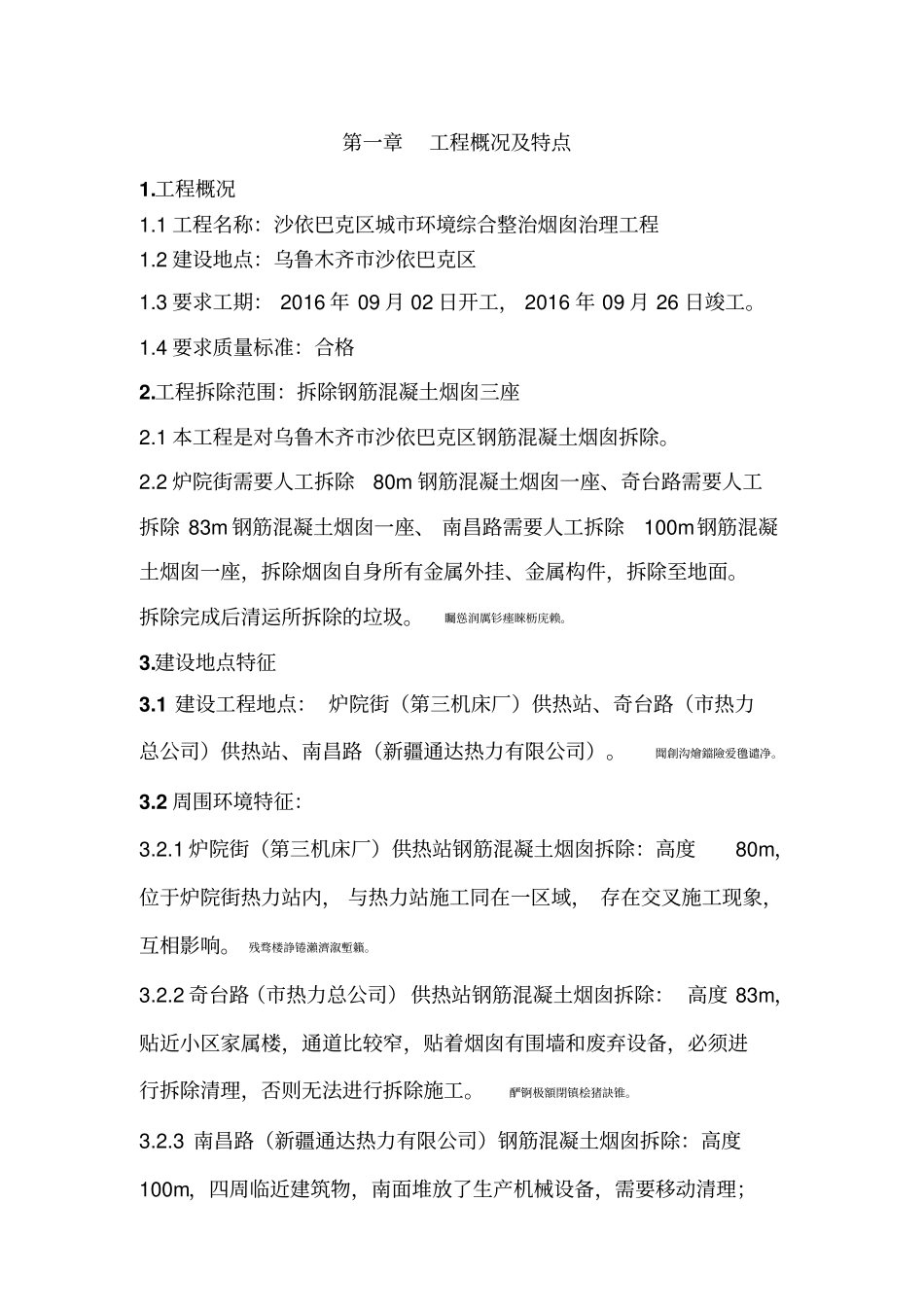

人工拆除钢筋混凝土烟囱施工、安全方案编制人:审批人:技术负责人:新疆胜世达建筑安装有限责任公司目录第一章工程概况及特点第二章编制依据、拆除特点及措施第三章施工组织管理体系第四章劳动力组织及安排、机械设备需用量计划第五章施工方案与技术、安全措施第六章安全通道搭设措施第七章拆除现场平面布置图第八章施工进度计划第一章工程概况及特点1.工程概况1.1工程名称:沙依巴克区城市环境综合整治烟囱治理工程1.2建设地点:乌鲁木齐市沙依巴克区1.3要求工期:2016年09月02日开工,2016年09月26日竣工。1.4要求质量标准:合格2.工程拆除范围:拆除钢筋混凝土烟囱三座2.1本工程是对乌鲁木齐市沙依巴克区钢筋混凝土烟囱拆除。2.2炉院街需要人工拆除80m钢筋混凝土烟囱一座、奇台路需要人工拆除83m钢筋混凝土烟囱一座、南昌路需要人工拆除100m钢筋混凝土烟囱一座,拆除烟囱自身所有金属外挂、金属构件,拆除至地面。拆除完成后清运所拆除的垃圾。矚慫润厲钐瘗睞枥庑赖。3.建设地点特征3.1建设工程地点:炉院街(第三机床厂)供热站、奇台路(市热力总公司)供热站、南昌路(新疆通达热力有限公司)。聞創沟燴鐺險爱氇谴净。3.2周围环境特征:3.2.1炉院街(第三机床厂)供热站钢筋混凝土烟囱拆除:高度80m,位于炉院街热力站内,与热力站施工同在一区域,存在交叉施工现象,互相影响。残骛楼諍锩瀨濟溆塹籟。3.2.2奇台路(市热力总公司)供热站钢筋混凝土烟囱拆除:高度83m,贴近小区家属楼,通道比较窄,贴着烟囱有围墙和废弃设备,必须进行拆除清理,否则无法进行拆除施工。酽锕极額閉镇桧猪訣锥。3.2.3南昌路(新疆通达热力有限公司)钢筋混凝土烟囱拆除:高度100m,四周临近建筑物,南面堆放了生产机械设备,需要移动清理;北面临近汽车维修站,距离约4m,停放较多车辆,需要清理;东面紧邻居民住宅楼,距离约2.5m。彈贸摄尔霁毙攬砖卤庑。3.3施工工期短,任务重烟囱受环境限制,需采用人工自上而下进行拆除,砖砌烟囱工期定为20个工作日,钢筋混凝土烟囱工期定为60个工作日,从机械设备及人员调遣、四周围护到整个烟囱地面以上拆除建筑垃圾运清后为止,工期短,任务重。謀荞抟箧飆鐸怼类蒋薔。第二章编制依据、拆除特点及措施2.1编制依据2.1.1业主提供的现场资料。2.1.2现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。2.1.3【2009】87号文《危险性较大分部分项工程安全管理办法》2.1.4住建部:《建筑机械使用安全技术规程》JGJ33-20122.1.5《建筑物、构筑物拆除技术规程》(DBJ08-70-98)2.1.6市建委、公安局《施工现场防火规定(试行)》2.1.7《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.1.8《建筑施工高处作业安全技术规范》JGJ80-91。2.1.9《建筑施工安全检查标准》JGJ59-20112.1.10《施工现场临时用电安全技术规范》JGJ46-20052.1.11《钢管脚手架扣件标准》GB15832.1.12《中华人民共和国环境保护法》2.1.13《固体废物污染环境防治法》2.1.14《环境噪声污染防治法》2.2拆除特点及措施:2.2.1拆除烟囱高度达80—100米,筒身为砖砌结构、钢筋混凝土结构,结构坚固,采用人工自上而下进行拆除。搭设80—100米环形贴壁可移动工作平台,人工拆除采用的工具主要为风镐。用钢管搭设防护棚及安全通道,以确保行人、车辆及周边构筑物安全。厦礴恳蹒骈時盡继價骚。2.2.2拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用风镐对烟囱自上而下粉碎性拆除,高空扬尘较大。2.2.3针对性措施:(1)在环形贴壁可移动平台的外侧悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。采用水泵将水送至烟囱顶部,在顶部安装雾喷进行降尘。茕桢广鳓鯡选块网羈泪。(2)搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。鹅娅尽損鹌惨歷茏鴛賴。(3)5级风以上天气不施工包括搭拆脚手架。第三章施工组织管理体系根据本工程的特点和施工情况,我单位成立以项目经理为工程总负责,技术负责人、安全负责人,以...
