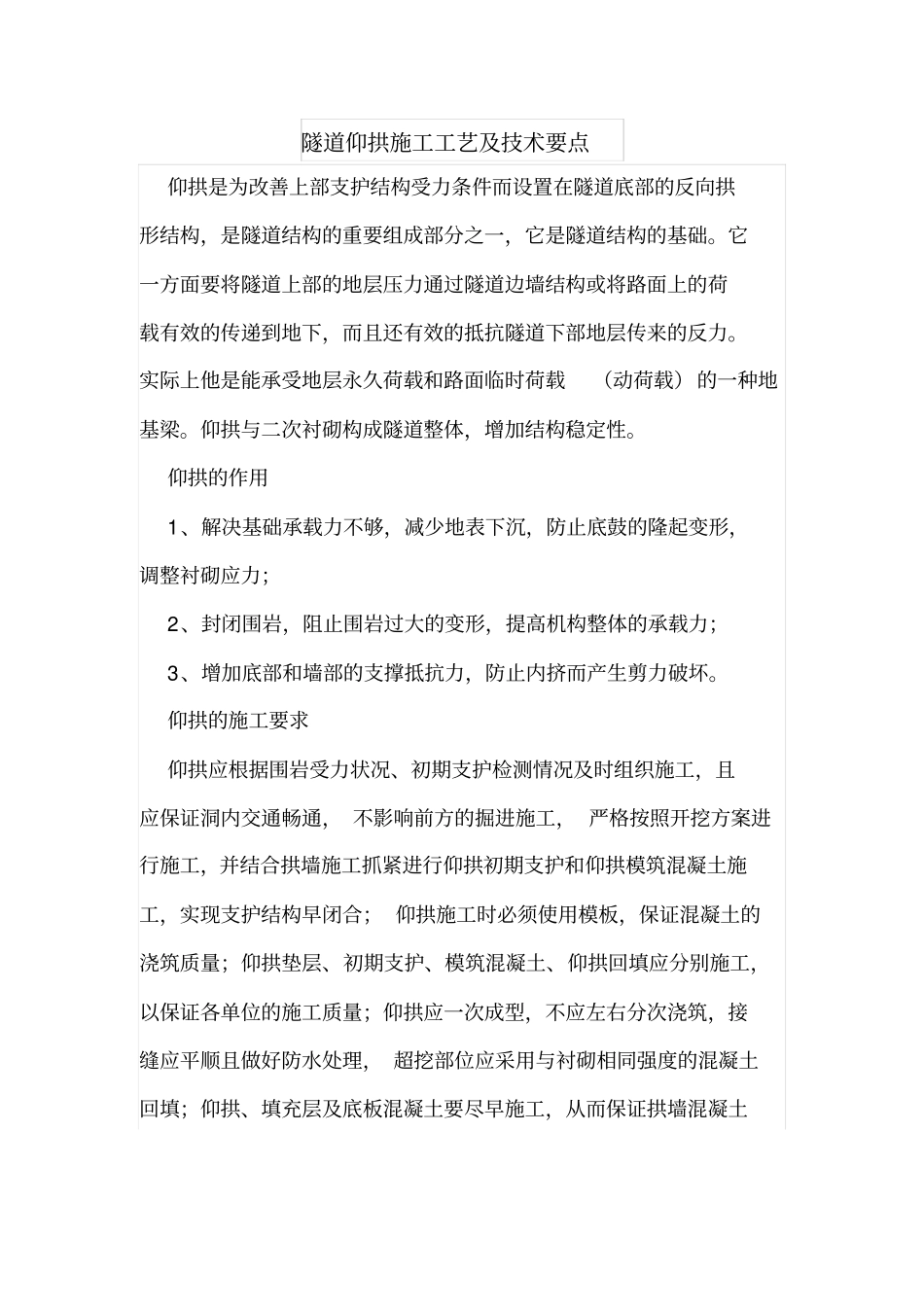

隧道仰拱施工工艺及技术要点仰拱是为改善上部支护结构受力条件而设置在隧道底部的反向拱形结构,是隧道结构的重要组成部分之一,它是隧道结构的基础
它一方面要将隧道上部的地层压力通过隧道边墙结构或将路面上的荷载有效的传递到地下,而且还有效的抵抗隧道下部地层传来的反力
实际上他是能承受地层永久荷载和路面临时荷载(动荷载)的一种地基梁
仰拱与二次衬砌构成隧道整体,增加结构稳定性
仰拱的作用1、解决基础承载力不够,减少地表下沉,防止底鼓的隆起变形,调整衬砌应力;2、封闭围岩,阻止围岩过大的变形,提高机构整体的承载力;3、增加底部和墙部的支撑抵抗力,防止内挤而产生剪力破坏
仰拱的施工要求仰拱应根据围岩受力状况、初期支护检测情况及时组织施工,且应保证洞内交通畅通,不影响前方的掘进施工,严格按照开挖方案进行施工,并结合拱墙施工抓紧进行仰拱初期支护和仰拱模筑混凝土施工,实现支护结构早闭合;仰拱施工时必须使用模板,保证混凝土的浇筑质量;仰拱垫层、初期支护、模筑混凝土、仰拱回填应分别施工,以保证各单位的施工质量;仰拱应一次成型,不应左右分次浇筑,接缝应平顺且做好防水处理,超挖部位应采用与衬砌相同强度的混凝土回填;仰拱、填充层及底板混凝土要尽早施工,从而保证拱墙混凝土及二衬施工,保证衬砌台车的正常作业长度,底板混凝土要严格控制标高,确保混凝土路面的厚度和高程
仰拱、底板施工时,按要求施做中心排水沟、横向排水管、纵向排水管等排水设施,从而保证隧道内排水通畅,并注意设置与二衬贯通的变形缝;洞口段仰拱应在开挖进洞150m之内封闭成环
在仰拱开挖周边设置护栏围挡,并安装密目式安全立网;出口处设置警示标志
仰拱施工时,采取栈桥的方式施工,以保证仰拱施工连续进行并且保证隧道开挖出渣和洞内材料运输不受仰拱开挖的影响,待已浇筑的仰拱混凝土强度满足通车强度要求后,方可移走栈桥,进行下一阶段仰拱施工
