项目施工阶段索赔控制及应注意的问题【摘要】工程索赔是工程项目管理和经济活动中订合同双方之间经常发生的管理业务,正确处理索赔对有效控制项目投资有着重要意义
本文首先介绍了常见的索赔内容及处理原则,然后详细介绍了索赔要注意的若干问题
【关键词】项目施工;索赔控制;问题工程索赔是在工程施工合同履行过程中,当事人一方由于另一方未履行合同所规定的义务而遭受损失时,向另一方提出赔偿要求的行为
在实际工作中,“索赔”是双向的
工程索赔是签订合同双方维护各自利益的重要手段
恪守合同是签订合同双方共同的义务,索赔是双方各自享有的权利
只有坚持双方共同守约,才能保证合同的正常执行,确保工程项目各项目标的顺利实现
一、常见的索赔内容及处理原则常见的索赔主要有以下几种:施工现场条件变化、工程延期索赔、加速施工索赔、施工效率降低索赔
1、施工现场条件变化索赔在施工过程中,承包商“遇到了一个有经验的承包商不可能预见的不利自然条件或人为障碍”,因而导致承包商额外开支的费用
这些额外开支应该得到业主方面的补偿
施工现场条件变化主要是指施工现场的地下条件(即地质、地基、地下水及土壤条件)的变化,给项目实施带来严重困难
在施工索赔中处理的原则是:一般的不利水文气象条件,是承包商的风险;特殊反常的水文气象条件,即通常所谓的不可抗力,则属于业主的风险,业主应给予承包商应有的经济补偿和工期延长
2、工程延期索赔工期延期索赔的前提是延期的责任在于业主,或由于客观影响,而不是承包商的责任
工程延期索赔通常在下列诸情况下发生
由于业主的原因:如未按规定时间向承包商提供施工现场或施工道路;干涉施工进展;大量地提出工程变更或额外工程;提前占用已完工的部分建筑物等

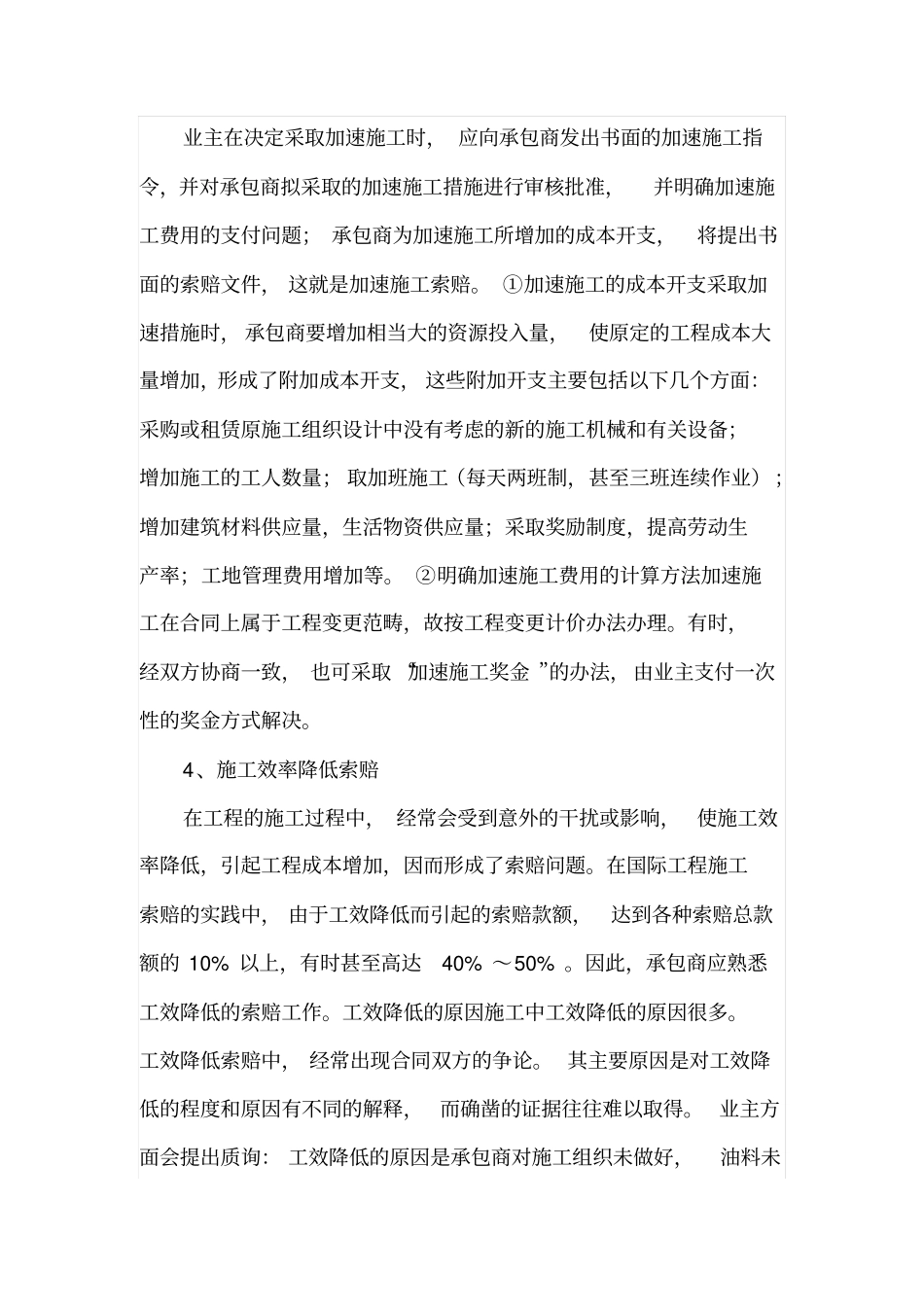

由于工程师的原因:如修改设计,不按规定时间向承包商提供施工图纸,图纸错误引起返工等;由于客观原因,而且是业主和承包商都无力扭转的:如政局动乱,战争或内乱,特殊恶劣的
