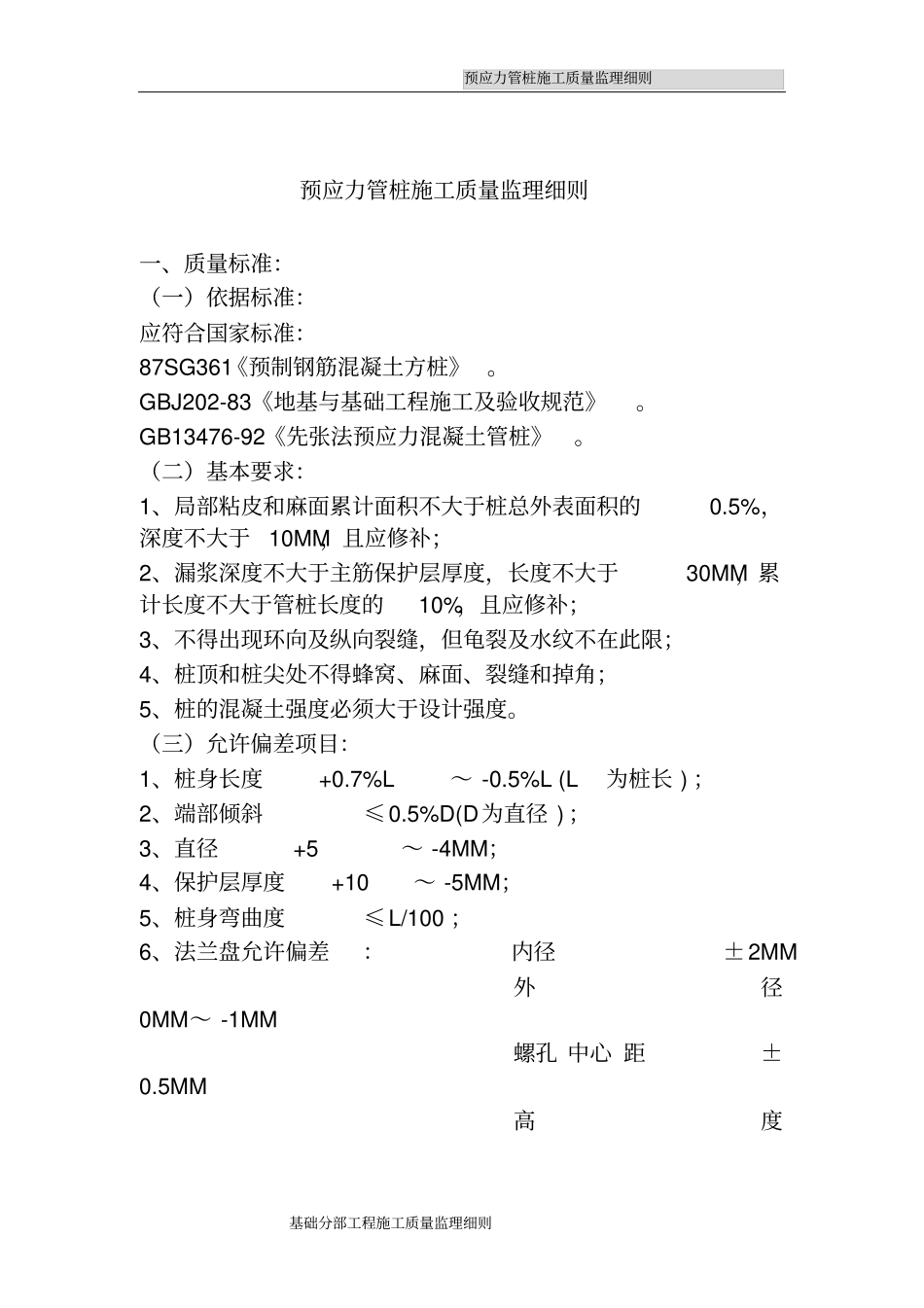

预应力管桩施工质量监理细则基础分部工程施工质量监理细则预应力管桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准:87SG361《预制钢筋混凝土方桩》
GBJ202-83《地基与基础工程施工及验收规范》
GB13476-92《先张法预应力混凝土管桩》
(二)基本要求:1、局部粘皮和麻面累计面积不大于桩总外表面积的0
5%,深度不大于10MM,且应修补;2、漏浆深度不大于主筋保护层厚度,长度不大于30MM,累计长度不大于管桩长度的10%,且应修补;3、不得出现环向及纵向裂缝,但龟裂及水纹不在此限;4、桩顶和桩尖处不得蜂窝、麻面、裂缝和掉角;5、桩的混凝土强度必须大于设计强度
(三)允许偏差项目:1、桩身长度+0
7%L~-0
5%L(L为桩长);2、端部倾斜≤0
5%D(D为直径);3、直径+5~-4MM;4、保护层厚度+10~-5MM;5、桩身弯曲度≤L/100;6、法兰盘允许偏差:内径±2MM外径0MM~-1MM螺孔中心距±0

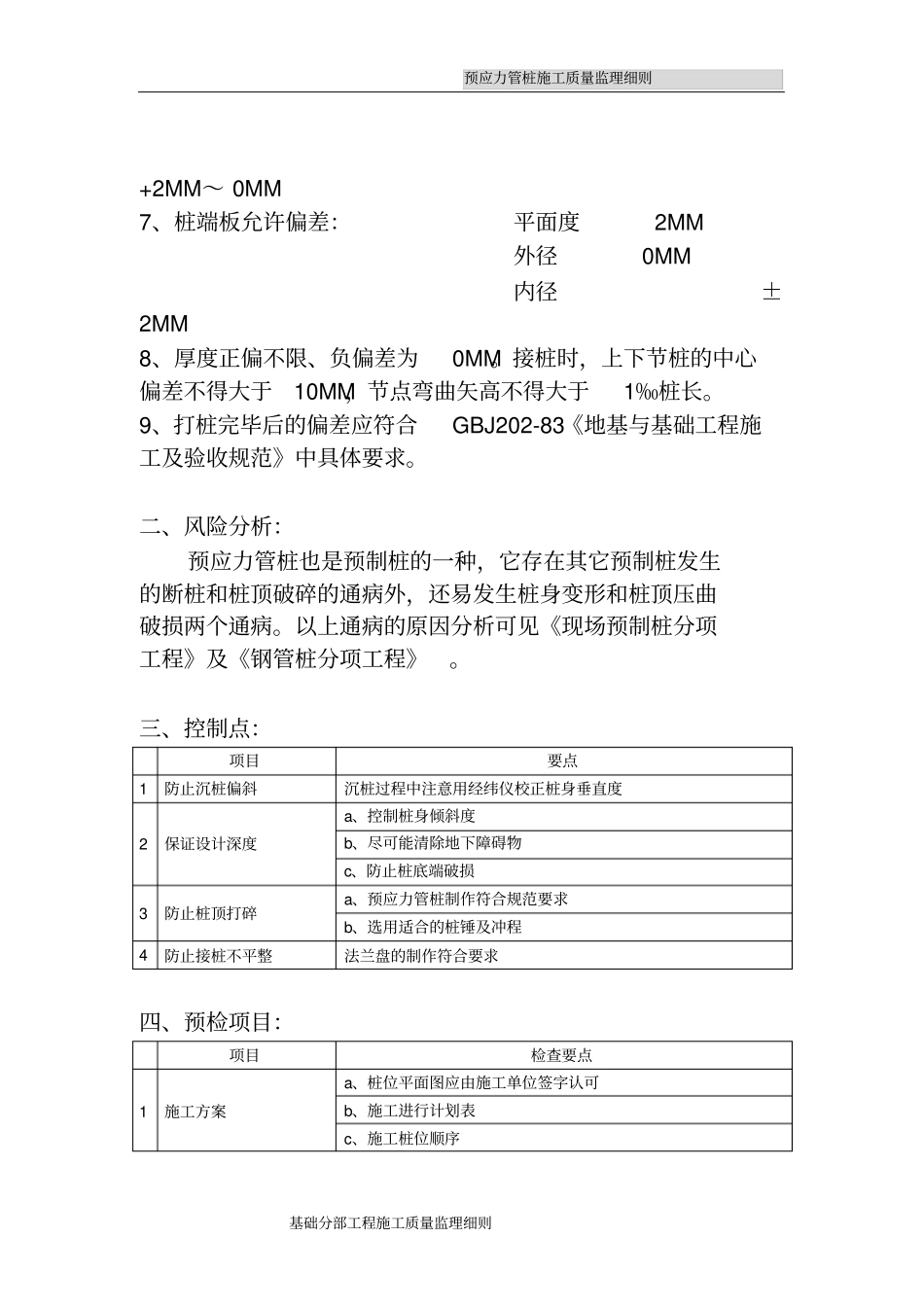

5MM高度预应力管桩施工质量监理细则基础分部工程施工质量监理细则+2MM~0MM7、桩端板允许偏差:平面度2MM外径0MM内径±2MM8、厚度正偏不限、负偏差为0MM
接桩时,上下节桩的中心偏差不得大于10MM,节点弯曲矢高不得大于1‰桩长
9、打桩完毕后的偏差应符合GBJ202-83《地基与基础工程施工及验收规范》中具体要求
二、风险分析:预应力管桩也是预制桩的一种,它存在其它预制桩发生的断桩和桩顶破碎的通病外,还易发生桩身变形和桩顶压曲破损两个通病
以上通病的原因分析可见《现场预制桩分项工程》及《钢管桩分项工程》

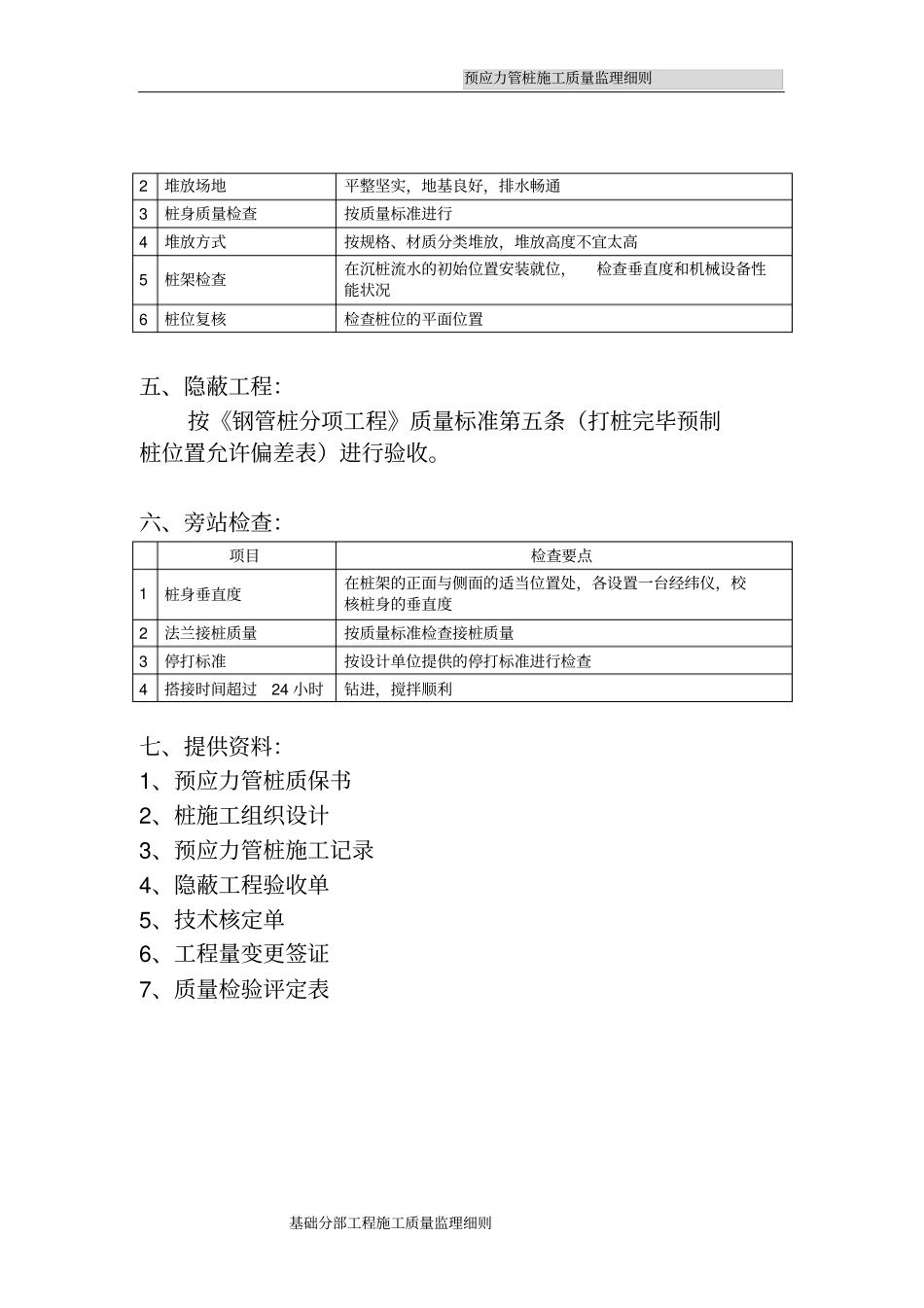

三、控制点:项目要点1防止沉桩偏斜沉桩过程中注意用经纬仪校正桩身垂直度2保证设计深度a、控制桩身倾斜度b、尽可能清除地下障碍物c、防止桩底端破损3防止桩顶打碎a、预应力管桩制作符合规范要求b、选用适合的桩锤及冲程4防止接桩
