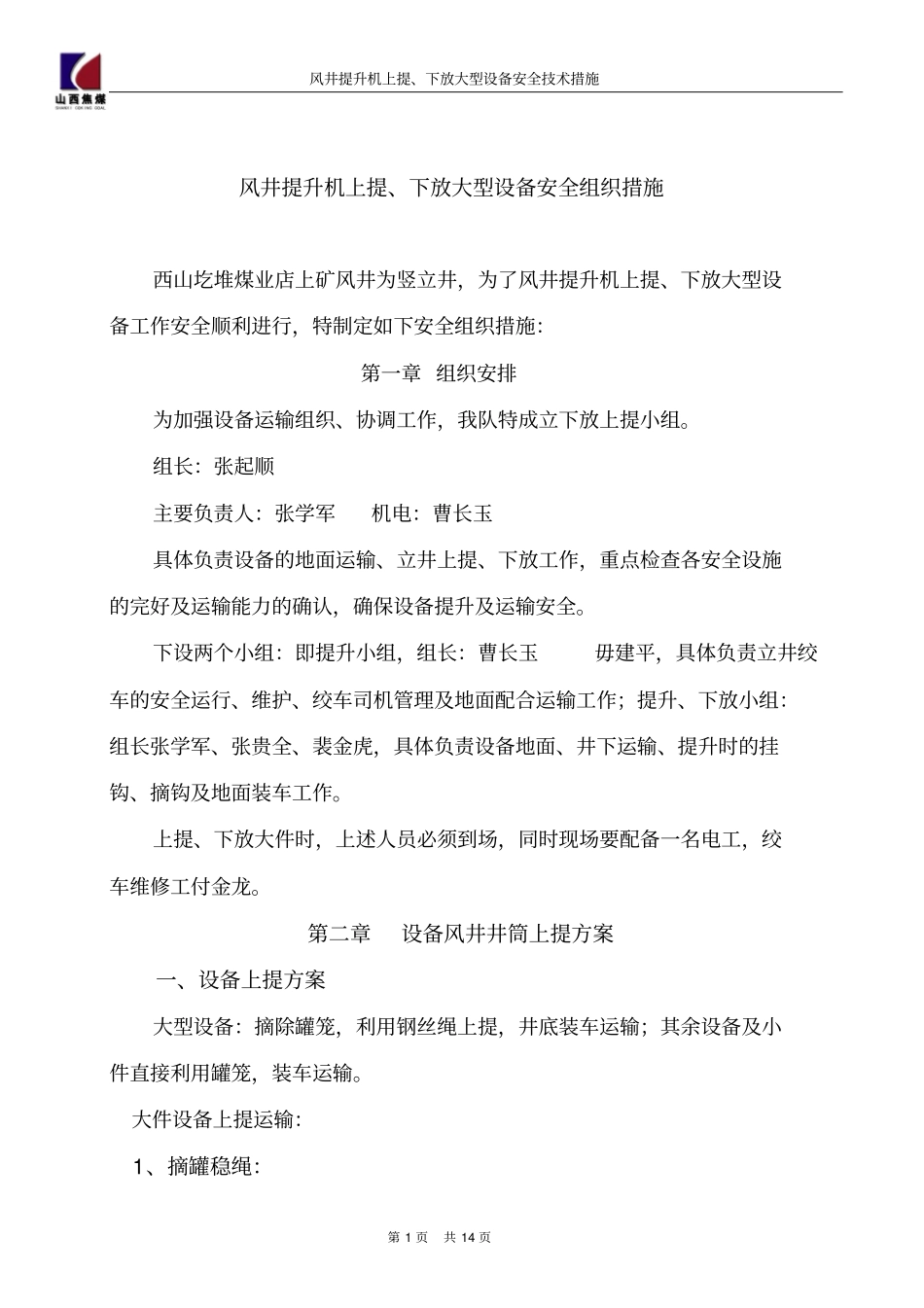

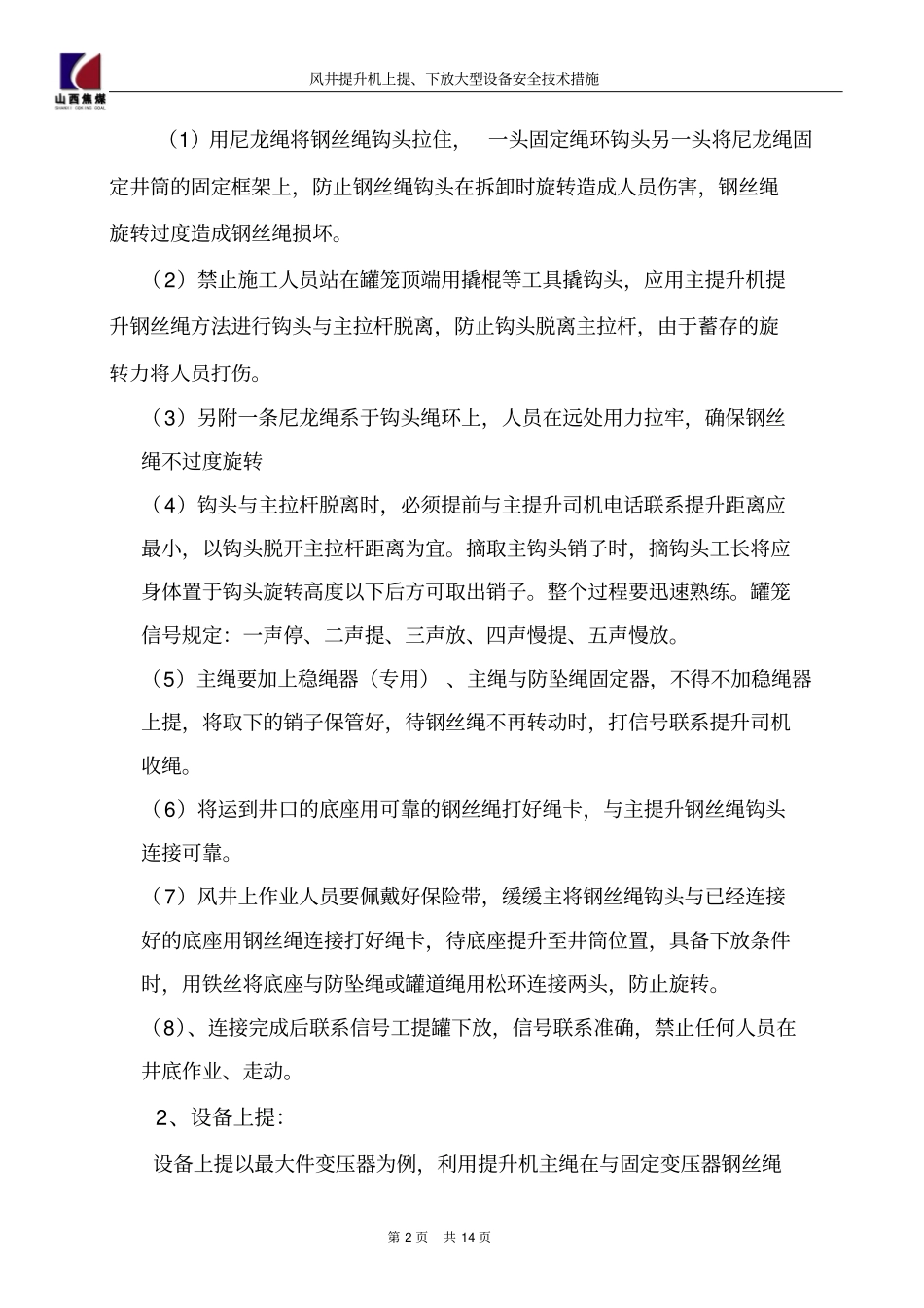

风井提升机上提、下放大型设备安全技术措施第1页共14页风井提升机上提、下放大型设备安全组织措施西山圪堆煤业店上矿风井为竖立井,为了风井提升机上提、下放大型设备工作安全顺利进行,特制定如下安全组织措施:第一章组织安排为加强设备运输组织、协调工作,我队特成立下放上提小组。组长:张起顺主要负责人:张学军机电:曹长玉具体负责设备的地面运输、立井上提、下放工作,重点检查各安全设施的完好及运输能力的确认,确保设备提升及运输安全。下设两个小组:即提升小组,组长:曹长玉毋建平,具体负责立井绞车的安全运行、维护、绞车司机管理及地面配合运输工作;提升、下放小组:组长张学军、张贵全、裴金虎,具体负责设备地面、井下运输、提升时的挂钩、摘钩及地面装车工作。上提、下放大件时,上述人员必须到场,同时现场要配备一名电工,绞车维修工付金龙。第二章设备风井井筒上提方案一、设备上提方案大型设备:摘除罐笼,利用钢丝绳上提,井底装车运输;其余设备及小件直接利用罐笼,装车运输。大件设备上提运输:1、摘罐稳绳:风井提升机上提、下放大型设备安全技术措施第2页共14页(1)用尼龙绳将钢丝绳钩头拉住,一头固定绳环钩头另一头将尼龙绳固定井筒的固定框架上,防止钢丝绳钩头在拆卸时旋转造成人员伤害,钢丝绳旋转过度造成钢丝绳损坏。(2)禁止施工人员站在罐笼顶端用撬棍等工具撬钩头,应用主提升机提升钢丝绳方法进行钩头与主拉杆脱离,防止钩头脱离主拉杆,由于蓄存的旋转力将人员打伤。(3)另附一条尼龙绳系于钩头绳环上,人员在远处用力拉牢,确保钢丝绳不过度旋转(4)钩头与主拉杆脱离时,必须提前与主提升司机电话联系提升距离应最小,以钩头脱开主拉杆距离为宜。摘取主钩头销子时,摘钩头工长将应身体置于钩头旋转高度以下后方可取出销子。整个过程要迅速熟练。罐笼信号规定:一声停、二声提、三声放、四声慢提、五声慢放。(5)主绳要加上稳绳器(专用)、主绳与防坠绳固定器,不得不加稳绳器上提,将取下的销子保管好,待钢丝绳不再转动时,打信号联系提升司机收绳。(6)将运到井口的底座用可靠的钢丝绳打好绳卡,与主提升钢丝绳钩头连接可靠。(7)风井上作业人员要佩戴好保险带,缓缓主将钢丝绳钩头与已经连接好的底座用钢丝绳连接打好绳卡,待底座提升至井筒位置,具备下放条件时,用铁丝将底座与防坠绳或罐道绳用松环连接两头,防止旋转。(8)、连接完成后联系信号工提罐下放,信号联系准确,禁止任何人员在井底作业、走动。2、设备上提:设备上提以最大件变压器为例,利用提升机主绳在与固定变压器钢丝绳风井提升机上提、下放大型设备安全技术措施第3页共14页套相连接后,进行缓慢的提升,同时利用井底回柱绞车连接变压器设备,提升机主绳上提变压器过程中缓慢的松放设备,同时为了减少变压器超出件摩擦地面减少摩擦阻力,回柱绞车向提升主绳方向拖拉,变压器吊好后,利用加工好的槽钢套入两端稳绳上,将主绳、设备同时固定,然后绞车以检修速度(0.5m/s)上提到井口。3、井口装车变压器上提到井口码头门后,此时提升绳不能松,此时先利用回柱绞车提升绳与设备连接,开动回柱绞车,使回柱绞车提升绳受力,主提升绳下放,同时回柱绞车拉紧并将设备向码头门方向拖拽,直到将变压器下落到临时安设的井口道轨平板车上,最后运至风井井筒外。剩余大件设备按上述方法施工。小件设备上提运输:小件如启动器等推进罐笼内,然后上提罐笼,到井口码头门后推出罐笼,装车并捆绑牢固后,运至风井井筒外。三、设备风井井筒下放方案1、设备下放方案大型设备如采煤机、工作面刮板输送机机头实行解体,摘除罐笼,利用钢丝绳下放,井底装车运输;其余设备及小件直接利用罐笼,装车运输。具体如下:大件设备下放运输:一、摘罐稳绳:(1)摘除罐笼严格执行二、(1)的措施,并利用加工好的槽钢套入两端稳绳上(绳环套入稳绳),固定设备的下放。风井提升机上提、下放大型设备安全技术措施第4页共14页(2)设备下放:设备下放以最大件采煤机为例,利用提升机主绳在与固定采煤机钢丝绳套相连接后,进行缓慢的提升,同时利用井口回柱绞车连接采煤机设备,提升...
