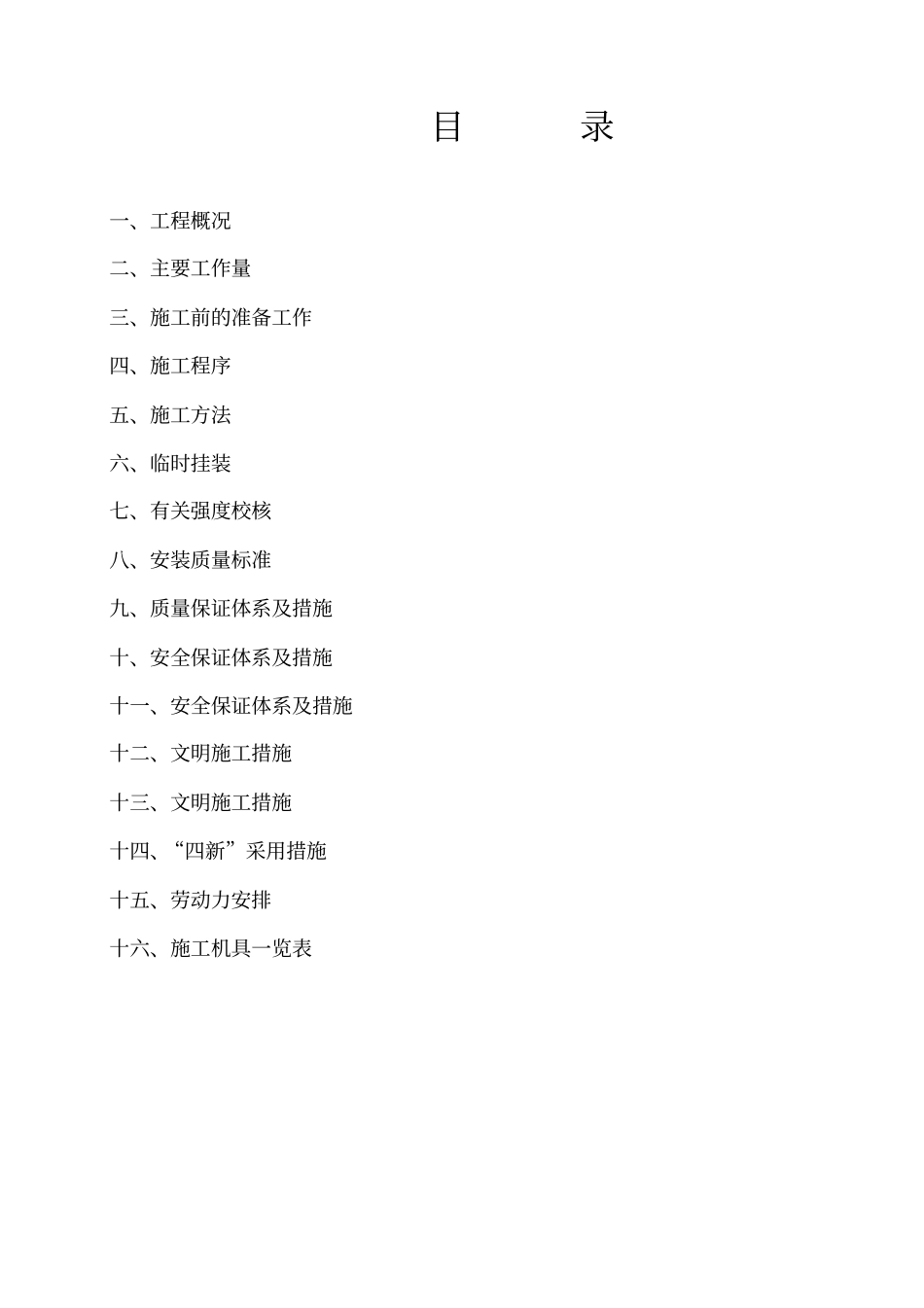

神华亿利黄玉川煤矿回风立井装备安装施工组织设计中煤三建(集团)公司机电安装有限责任公司二0一0年二月目录一、工程概况二、主要工作量三、施工前的准备工作四、施工程序五、施工方法六、临时挂装七、有关强度校核八、安装质量标准九、质量保证体系及措施十、安全保证体系及措施十一、安全保证体系及措施十二、文明施工措施十三、文明施工措施十四、“四新”采用措施十五、劳动力安排十六、施工机具一览表审批机关部门签章日期负责人技术负责人施工技术部门安全质量部门主审编制机关部门签章日期负责人技术负责人安全质量部门复核人编制人一、工程概况黄玉川回风立井井筒装备工程由北京华宇工程有限公司设计
回风立井井筒直径φ6m,第一层梯子间主梁标高为1152
7m,最后一层梯子间主梁绝对标高833
5m,回风立井井筒装备为6m层间距标准玻璃钢复合材料梯子间52层,非标准玻璃钢复合材料梯子间4层
为使该工程施工顺利进行,做到“快速、优质、安全、低耗”,确保工程按期交付使用特编写本措施,以利于指导施工
二、主要工作量1、梯子主梁托架110只2、梯子小梁托架165只3、梯子主梁55根4、梯子次梁165根5、玻璃钢梯子间54套三、施工前的准备工作1、组织施工人员熟悉有关图纸,进行技术交底,学习有关安全规程、质量标准及本施工措施
2、按照图纸查对加工件数量、规格、型号、质量情况,于开工前配齐所有需用材料
3、井筒施工前平整施工场地,按使用要求把各类加工件运至井口附近,各类材料堆摆放有序并挂牌标明
4、要求提供井筒竖直情况测量资料及井筒矿建设计预留情况资料,超标处井筒施工前修改或提出整修方案
5、根据井筒施工设定大线点位置,在梁上做出安装用相关基准线并打样冲眼标记,并在托架上用白漆标出安装方位编号,以利施工
6、按照施工需要备齐施工机具、专用工具
7、编制施工用各种图表、记录表及现场标牌
8、施工现场应备有黄沙、水源、灭火器等
