5MW风电场工程施工组织设计编制:审核:批准:中电投陵川风岭山99

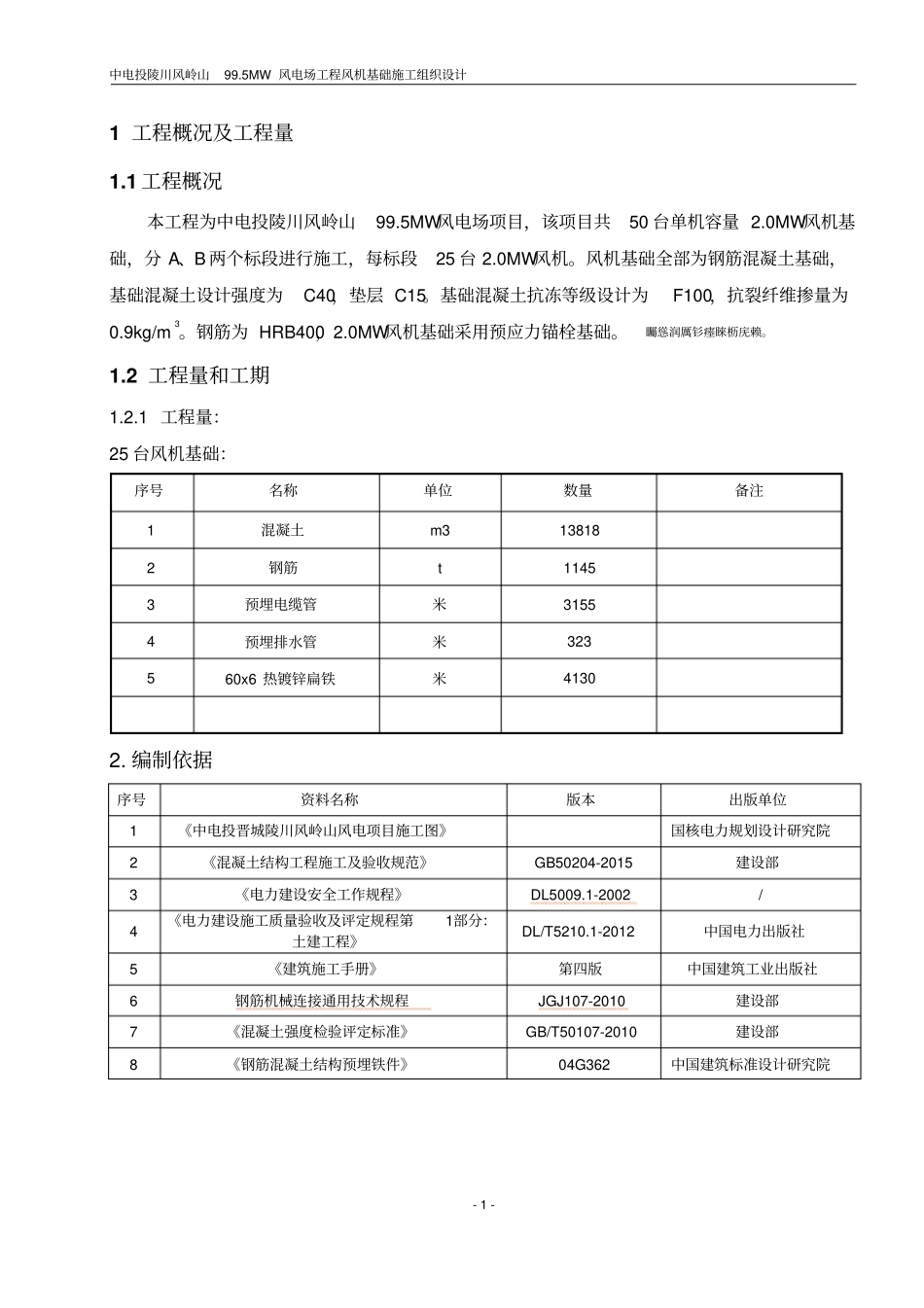

5MW风电场工程风机基础施工组织设计-1-1工程概况及工程量1
1工程概况本工程为中电投陵川风岭山99
5MW风电场项目,该项目共50台单机容量2
0MW风机基础,分A、B两个标段进行施工,每标段25台2
风机基础全部为钢筋混凝土基础,基础混凝土设计强度为C40,垫层C15
基础混凝土抗冻等级设计为F100,抗裂纤维掺量为0
9kg/m3
钢筋为HRB400,2
0MW风机基础采用预应力锚栓基础
矚慫润厲钐瘗睞枥庑赖
2工程量和工期1
1工程量:25台风机基础:序号名称单位数量备注1混凝土m3138182钢筋t11453预埋电缆管米31554预埋排水管米323560x6热镀锌扁铁米41302
编制依据序号资料名称版本出版单位1《中电投晋城陵川风岭山风电项目施工图》国核电力规划设计研究院2《混凝土结构工程施工及验收规范》GB50204-2015建设部3《电力建设安全工作规程》DL5009
1-2002/4《电力建设施工质量验收及评定规程第1部分:土建工程》DL/T5210
1-2012中国电力出版社5《建筑施工手册》第四版中国建筑工业出版社6钢筋机械连接通用技术规程JGJ107-2010建设部7《混凝土强度检验评定标准》GB/T50107-2010建设部8《钢筋混凝土结构预埋铁件》04G362中国建筑标准设计研究院中电投陵川风岭山99

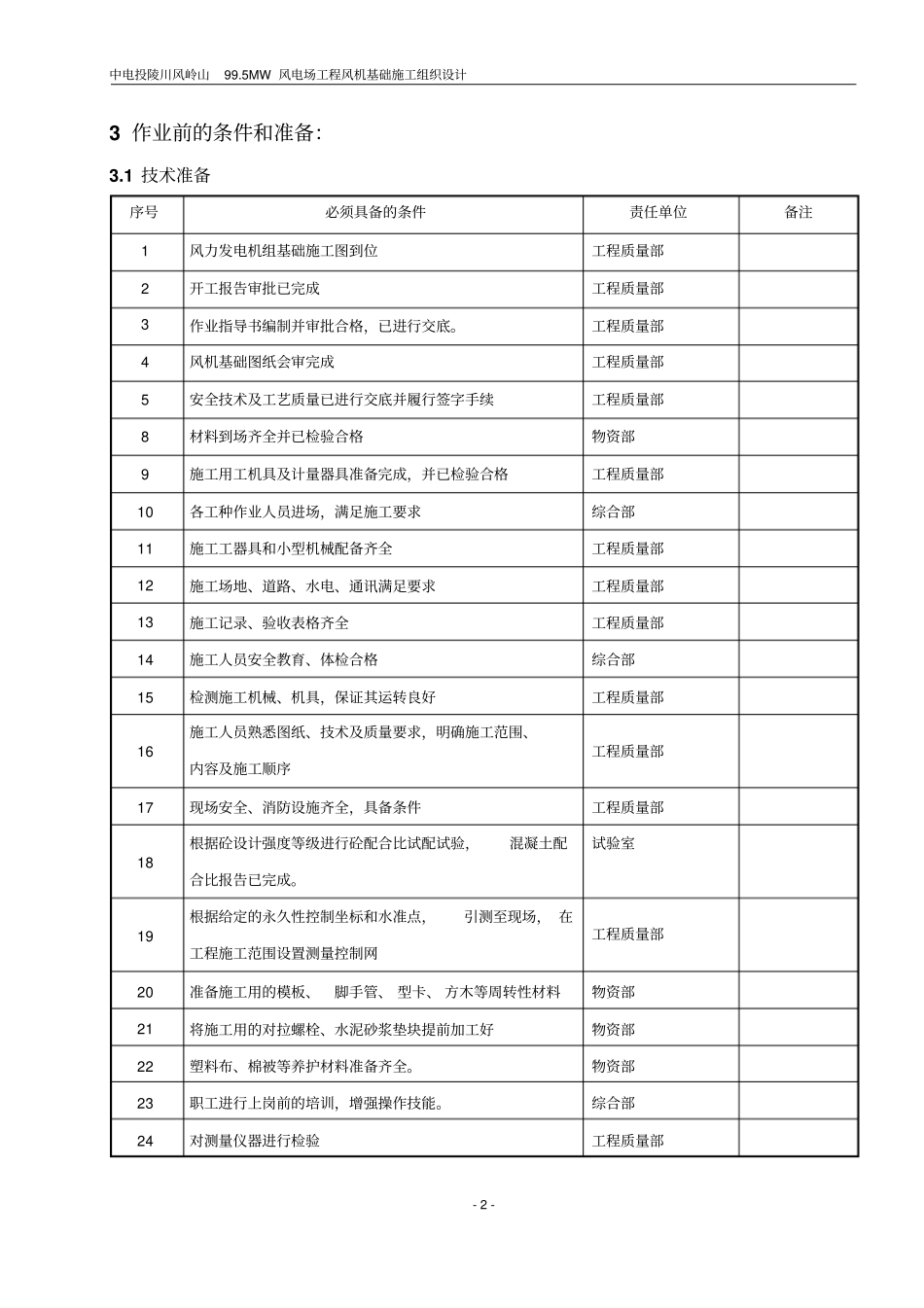

5MW风电场工程风机基础施工组织设计-2-3作业前的条件和准备:3
1技术准备序号必须具备的条件责任单位备注1风力发电机组基础施工图到位工程质量部2开工报告审批已完成工程质量部3作业指导书编制并审批合格,已进行交底
工程质量部4风机基础图纸会审完成工程质量部5安全技术及工艺质量已进行交底并履行签字手续工程质量部8材料到场齐全并已检验合格
