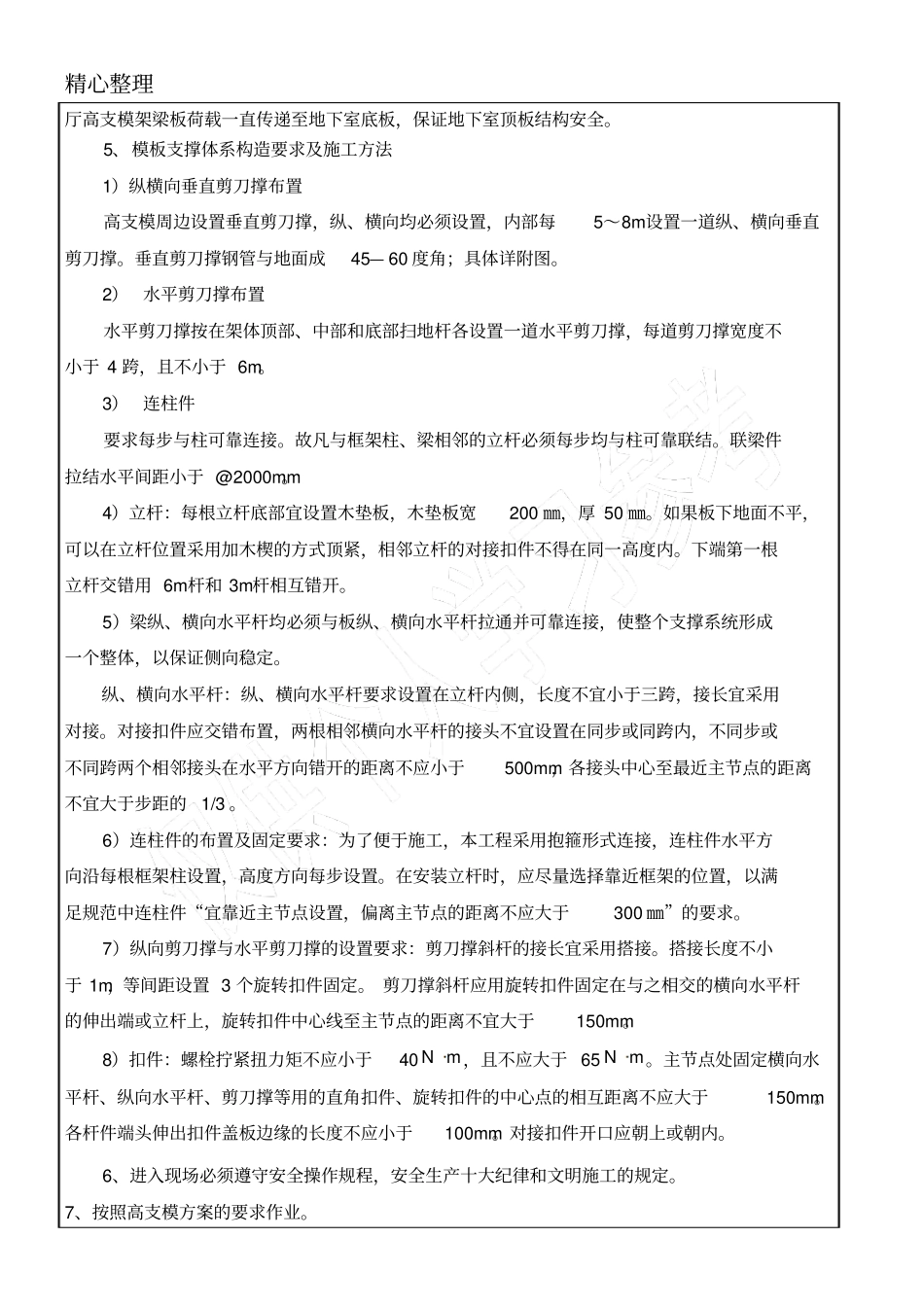

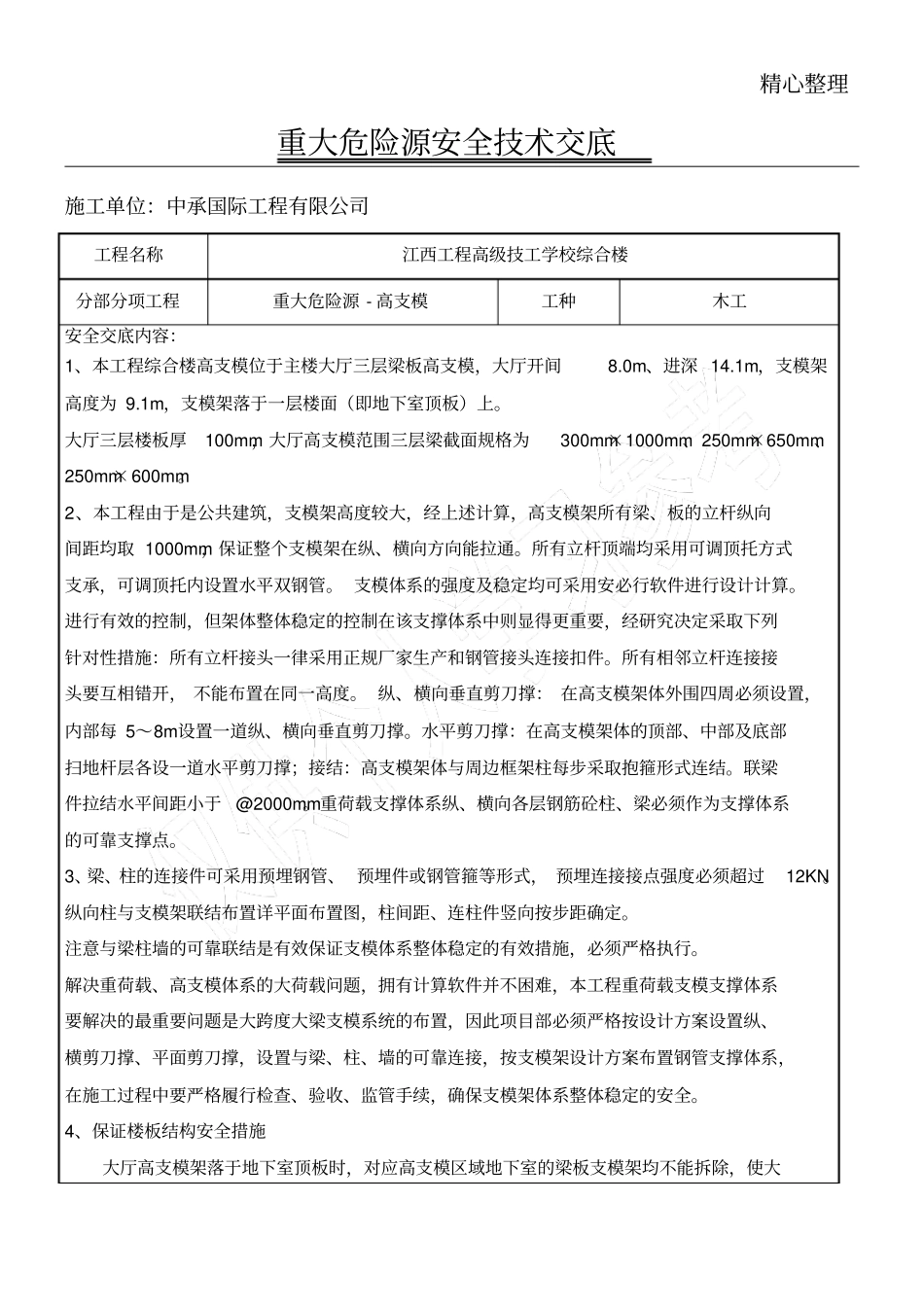

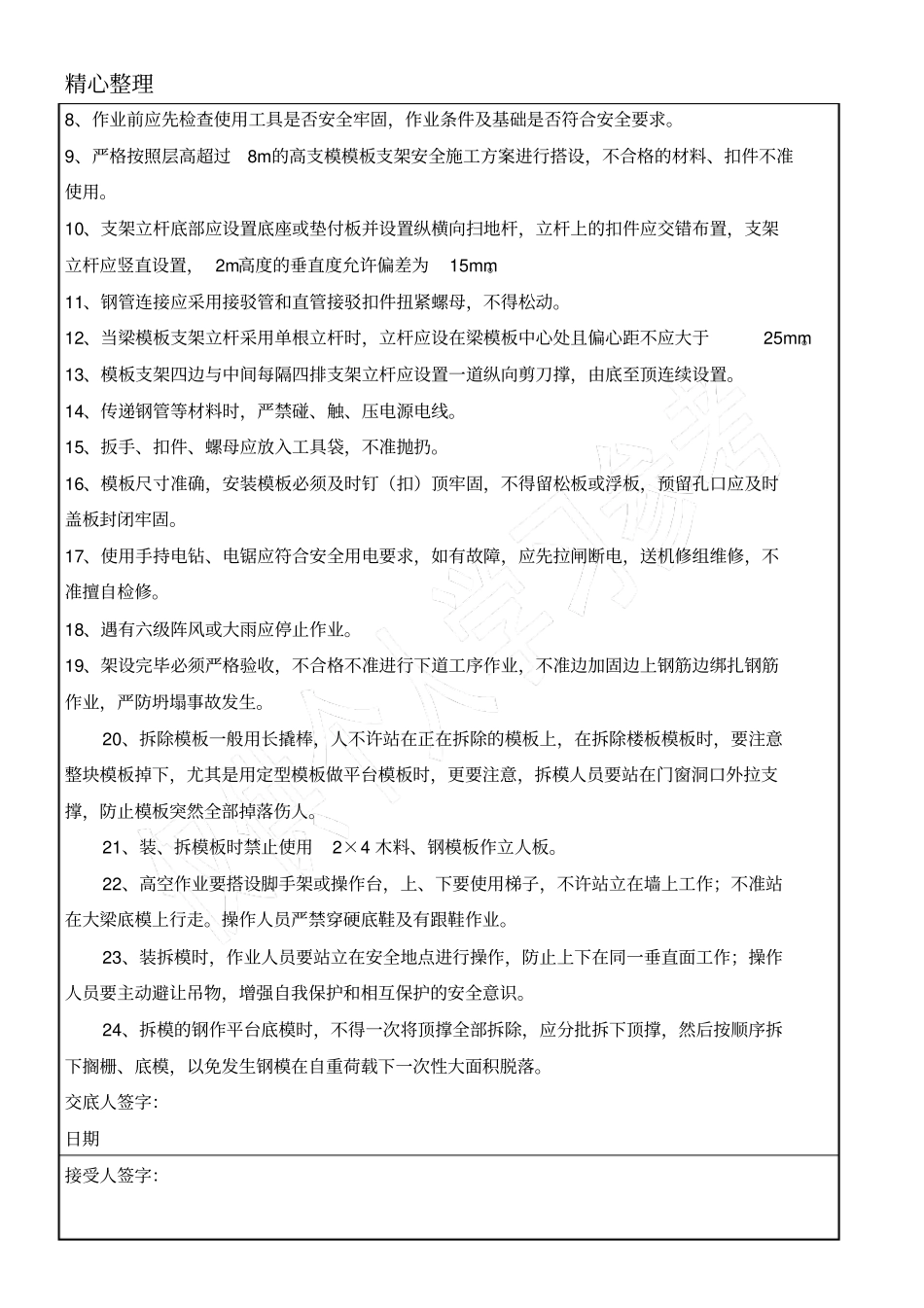

精心整理重大危险源安全技术交底施工单位:中承国际工程有限公司工程名称江西工程高级技工学校综合楼分部分项工程重大危险源-高支模工种木工安全交底内容:1、本工程综合楼高支模位于主楼大厅三层梁板高支模,大厅开间8
0m、进深14
1m,支模架高度为9
1m,支模架落于一层楼面(即地下室顶板)上
大厅三层楼板厚100mm,大厅高支模范围三层梁截面规格为300mm×1000mm、250mm×650mm、250mm×600mm
2、本工程由于是公共建筑,支模架高度较大,经上述计算,高支模架所有梁、板的立杆纵向间距均取1000mm,保证整个支模架在纵、横向方向能拉通
所有立杆顶端均采用可调顶托方式支承,可调顶托内设置水平双钢管
支模体系的强度及稳定均可采用安必行软件进行设计计算
进行有效的控制,但架体整体稳定的控制在该支撑体系中则显得更重要,经研究决定采取下列针对性措施:所有立杆接头一律采用正规厂家生产和钢管接头连接扣件
所有相邻立杆连接接头要互相错开,不能布置在同一高度
纵、横向垂直剪刀撑:在高支模架体外围四周必须设置,内部每5~8m设置一道纵、横向垂直剪刀撑
水平剪刀撑:在高支模架体的顶部、中部及底部扫地杆层各设一道水平剪刀撑;接结:高支模架体与周边框架柱每步采取抱箍形式连结
联梁件拉结水平间距小于@2000mm
重荷载支撑体系纵、横向各层钢筋砼柱、梁必须作为支撑体系的可靠支撑点
3、梁、柱的连接件可采用预埋钢管、预埋件或钢管箍等形式,预埋连接接点强度必须超过12KN
纵向柱与支模架联结布置详平面布置图,柱间距、连柱件竖向按步距确定
注意与梁柱墙的可靠联结是有效保证支模体系整体稳定的有效措施,必须严格执行
解决重荷载、高支模体系的大荷载问题,拥有计算软件并不困难,本工程重荷载支模支撑体系要解决的最重要问题是大跨度大梁支模系统的布置,因此项目部必须严格按设计方案设置纵、横剪刀撑、平面剪
