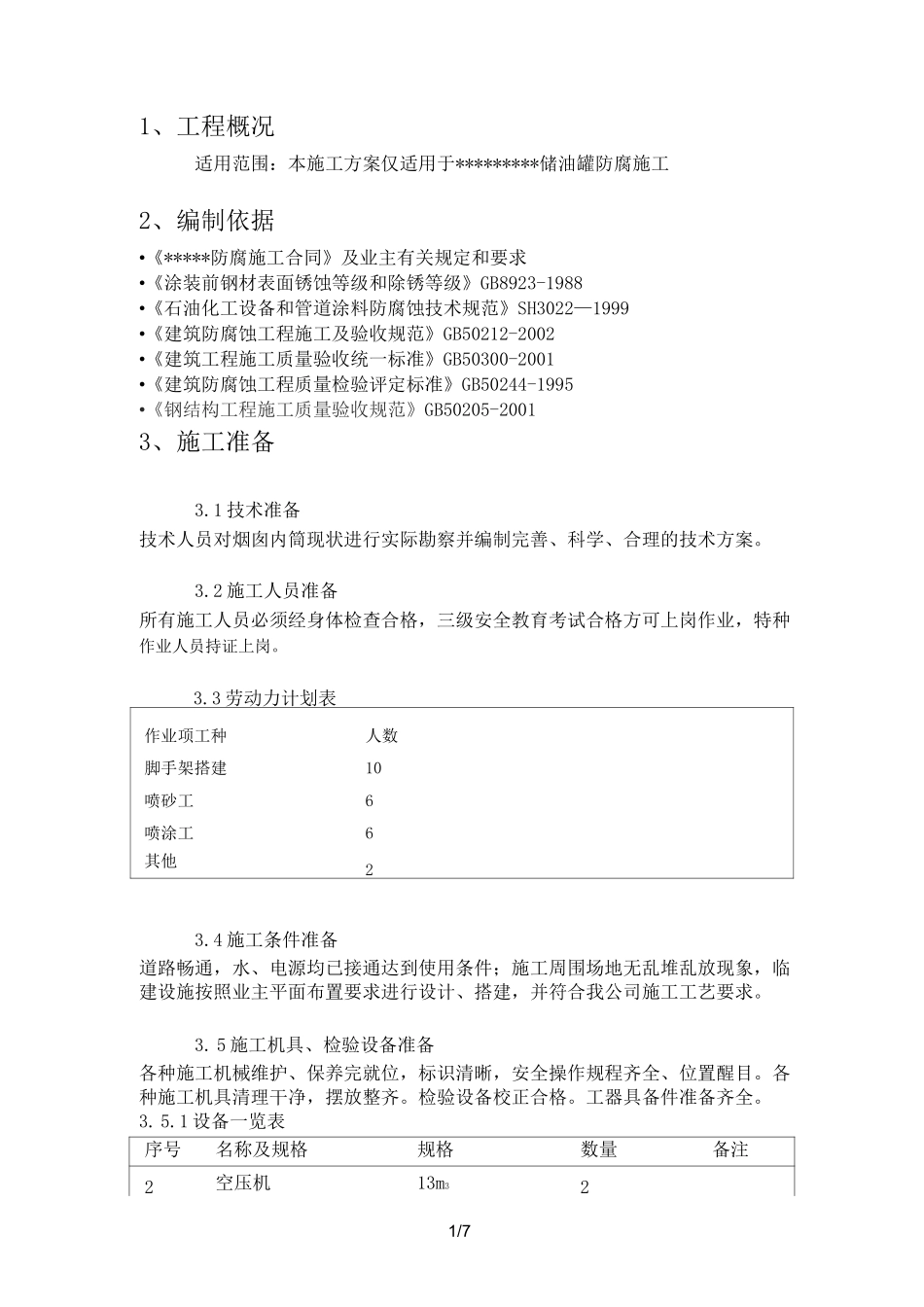

1/71、工程概况适用范围:本施工方案仅适用于*********储油罐防腐施工2、编制依据•《*****防腐施工合同》及业主有关规定和要求•《涂装前钢材表面锈蚀等级和除锈等级》GB8923-1988•《石油化工设备和管道涂料防腐蚀技术规范》SH3022—1999•《建筑防腐蚀工程施工及验收规范》GB50212-2002•《建筑工程施工质量验收统一标准》GB50300-2001•《建筑防腐蚀工程质量检验评定标准》GB50244-1995•《钢结构工程施工质量验收规范》GB50205-20013、施工准备3
1技术准备技术人员对烟囱内筒现状进行实际勘察并编制完善、科学、合理的技术方案
2施工人员准备所有施工人员必须经身体检查合格,三级安全教育考试合格方可上岗作业,特种作业人员持证上岗
3劳动力计划表作业项工种人数脚手架搭建10喷砂工6喷涂工6其他23
4施工条件准备道路畅通,水、电源均已接通达到使用条件;施工周围场地无乱堆乱放现象,临建设施按照业主平面布置要求进行设计、搭建,并符合我公司施工工艺要求
5施工机具、检验设备准备各种施工机械维护、保养完就位,标识清晰,安全操作规程齐全、位置醒目
各种施工机具清理干净,摆放整齐
检验设备校正合格
工器具备件准备齐全

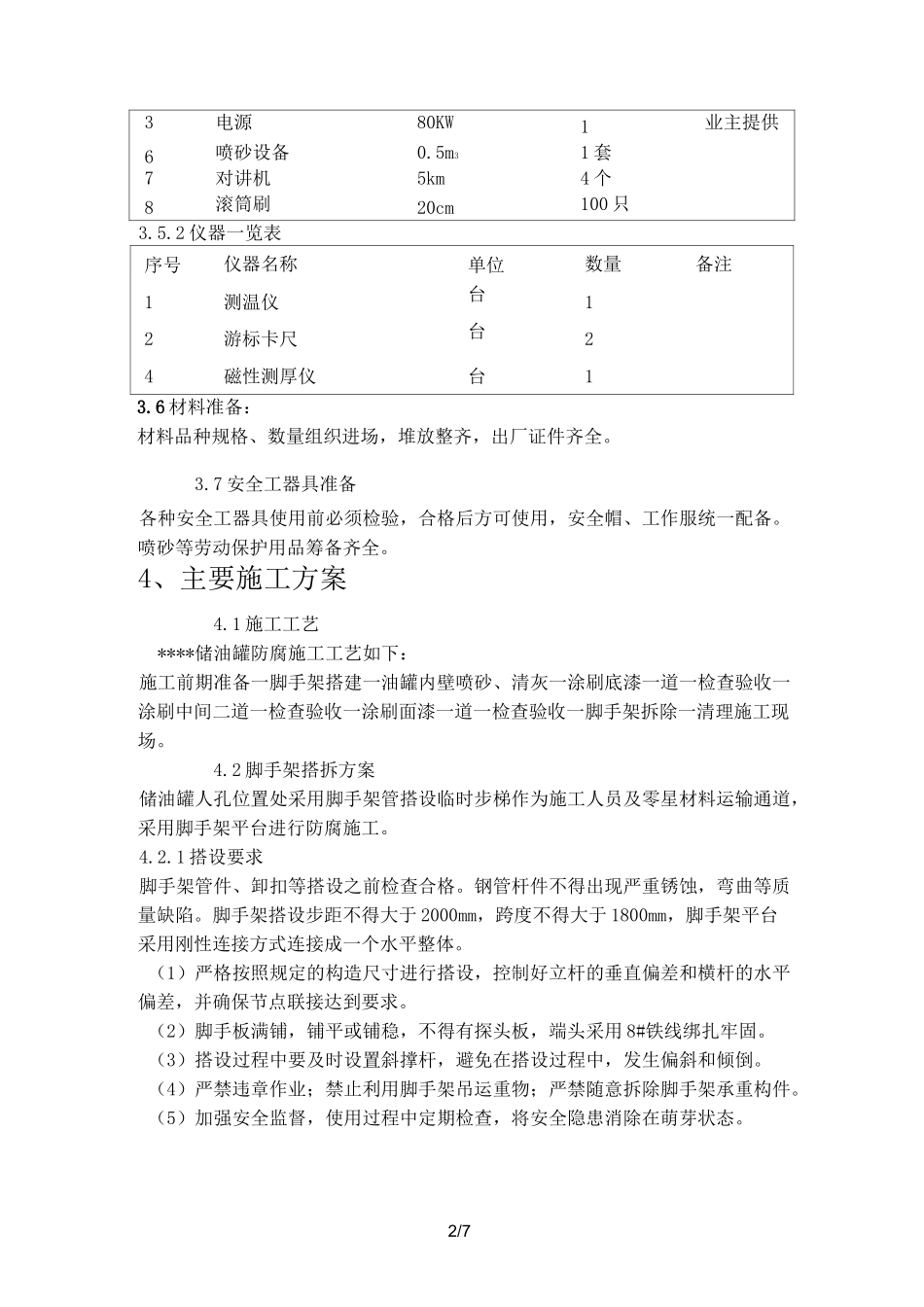

1设备一览表序号名称及规格规格数量备注2空压机13m322/73电源80KW1业主提供6喷砂设备0
5m31套7对讲机5km4个8滚筒刷20cm100只3
2仪器一览表序号仪器名称单位数量备注1测温仪台12游标卡尺台24磁性测厚仪台13
6材料准备:材料品种规格、数量组织进场,堆放整齐,出厂证件齐全
7安全工器具准备各种安全工器具使用前必须检验,合格后方可使用,安全帽、工作服统一配备
喷砂等劳动保护用品筹备齐全
4、主要施工方案4

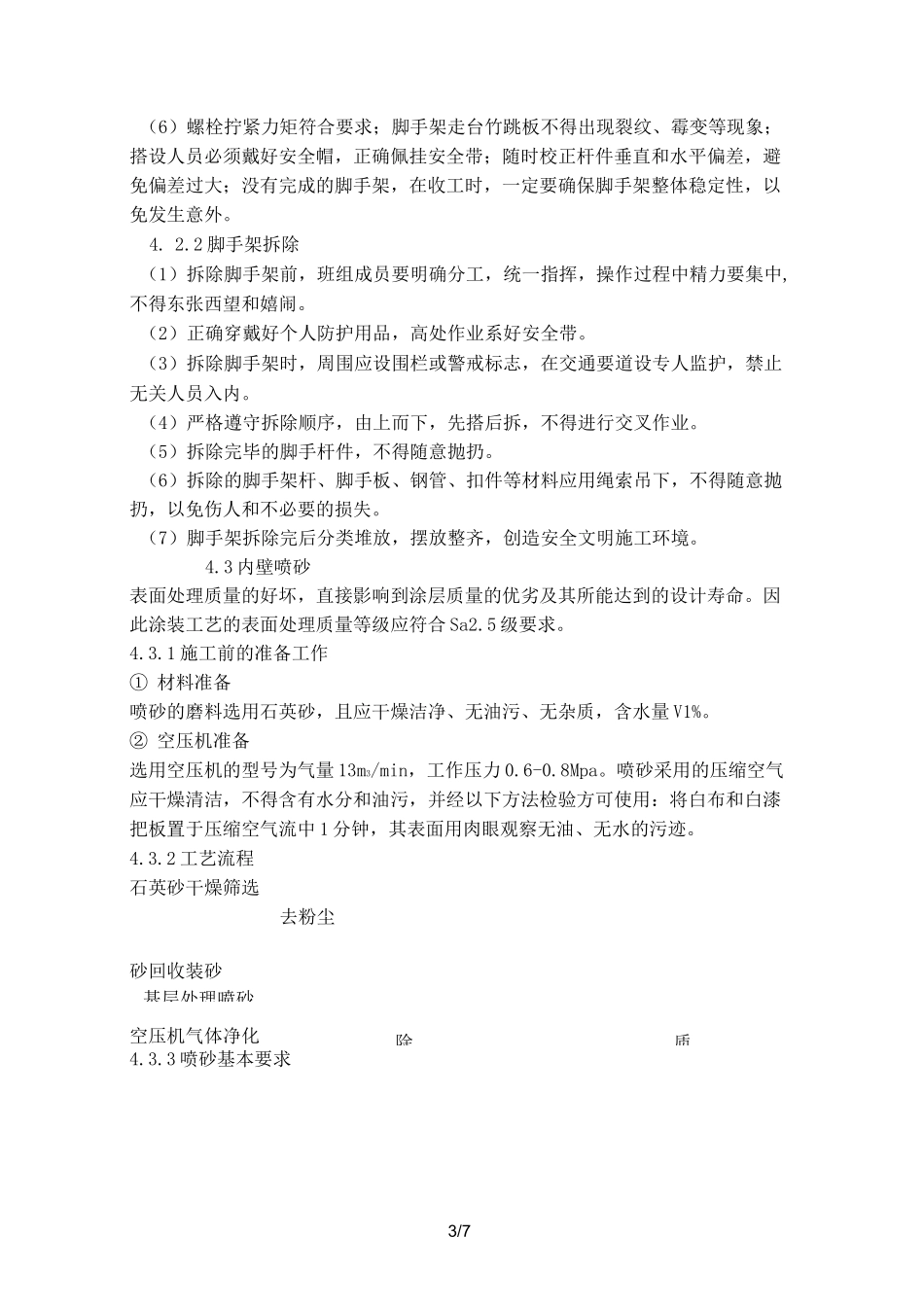

1施工工艺****储油罐防腐施工工艺如下:施工前期准备一脚手架搭
