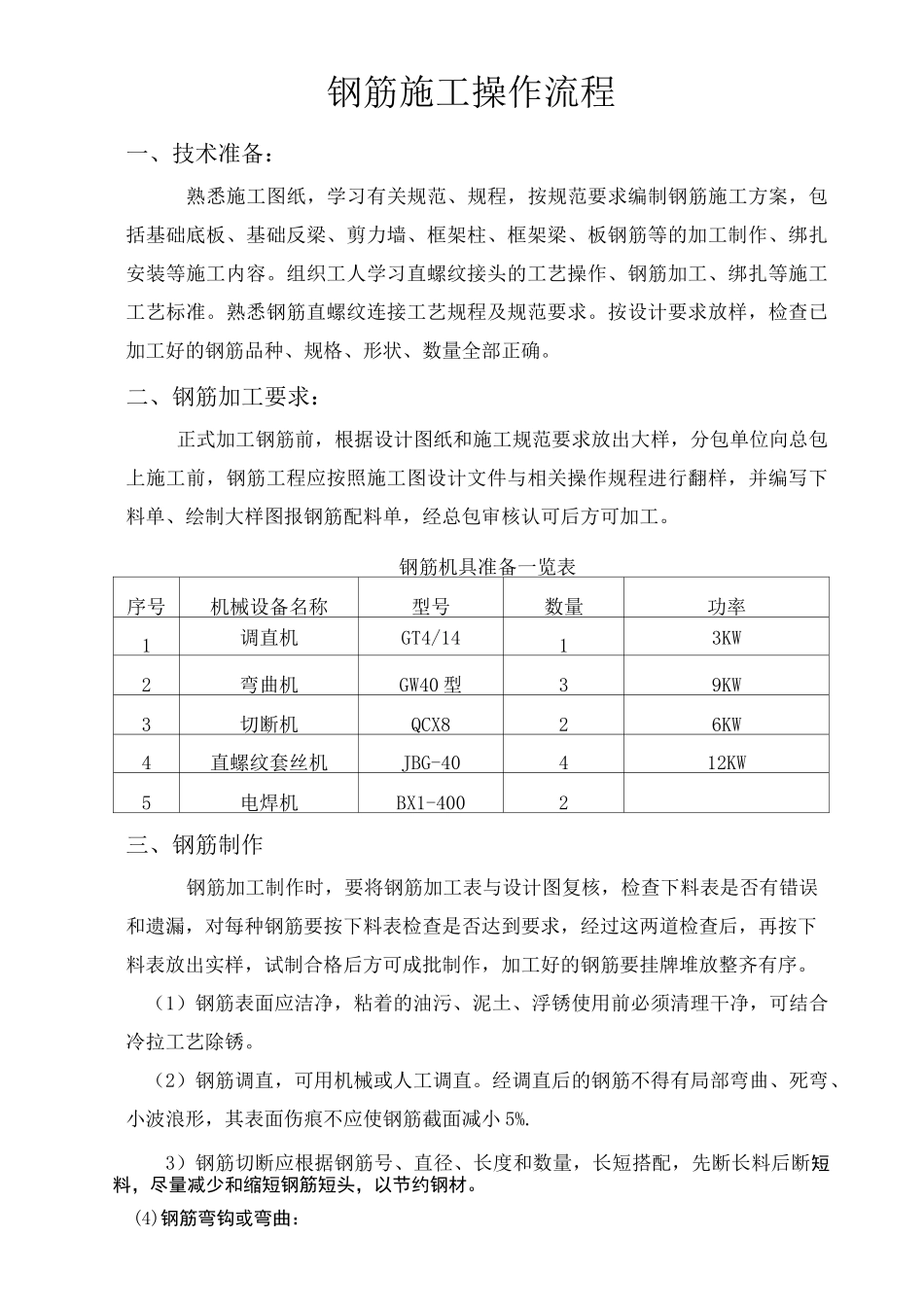

钢筋施工操作流程一、技术准备:熟悉施工图纸,学习有关规范、规程,按规范要求编制钢筋施工方案,包括基础底板、基础反梁、剪力墙、框架柱、框架梁、板钢筋等的加工制作、绑扎安装等施工内容
组织工人学习直螺纹接头的工艺操作、钢筋加工、绑扎等施工工艺标准
熟悉钢筋直螺纹连接工艺规程及规范要求
按设计要求放样,检查已加工好的钢筋品种、规格、形状、数量全部正确
二、钢筋加工要求:正式加工钢筋前,根据设计图纸和施工规范要求放出大样,分包单位向总包上施工前,钢筋工程应按照施工图设计文件与相关操作规程进行翻样,并编写下料单、绘制大样图报钢筋配料单,经总包审核认可后方可加工
钢筋机具准备一览表序号机械设备名称型号数量功率1调直机GT4/1413KW2弯曲机GW40型39KW3切断机QCX826KW4直螺纹套丝机JBG-40412KW5电焊机BX1-4002三、钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序
(1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈
(2)钢筋调直,可用机械或人工调直
经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%
3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材

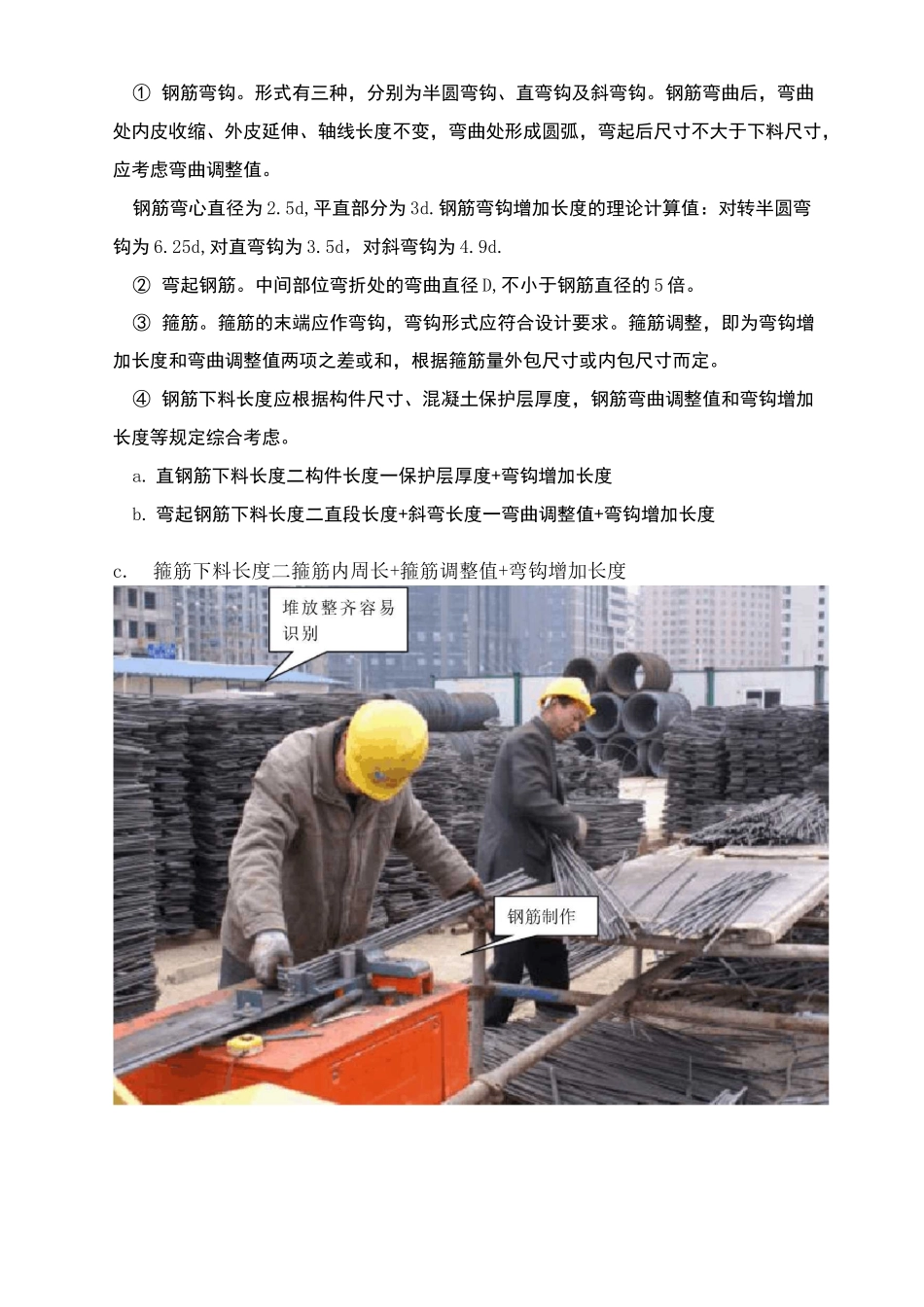

(4)钢筋弯钩或弯曲:①钢筋弯钩
形式有三种,分别为半圆弯钩、直弯钩及斜弯钩
钢筋弯曲后,弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值
钢筋弯心直径为2
5d,平直部分为3d
钢筋弯钩增加长度的理论计算值:对转半圆弯钩为6
25d,对直弯钩为3
5d,对斜弯钩为4
