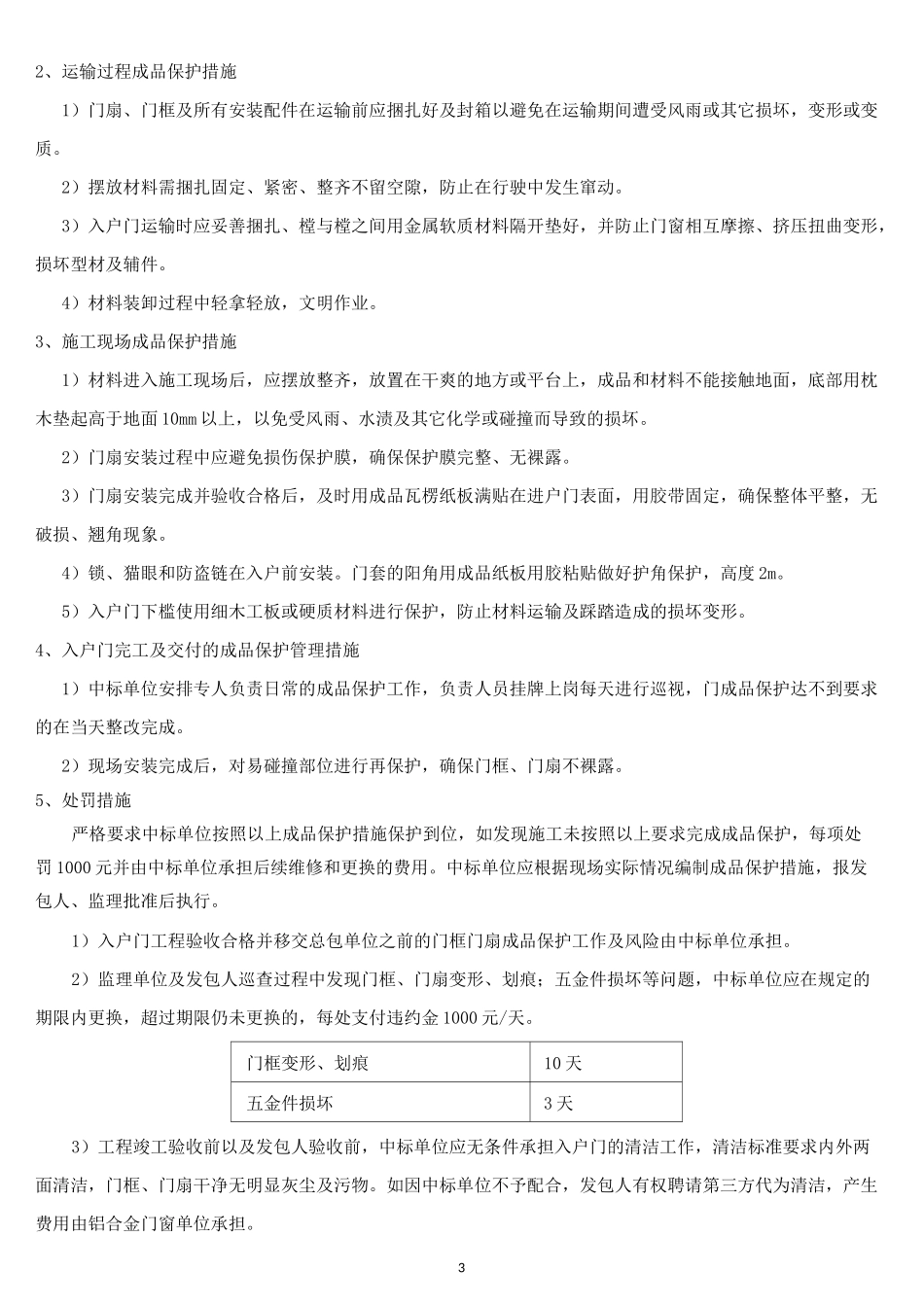

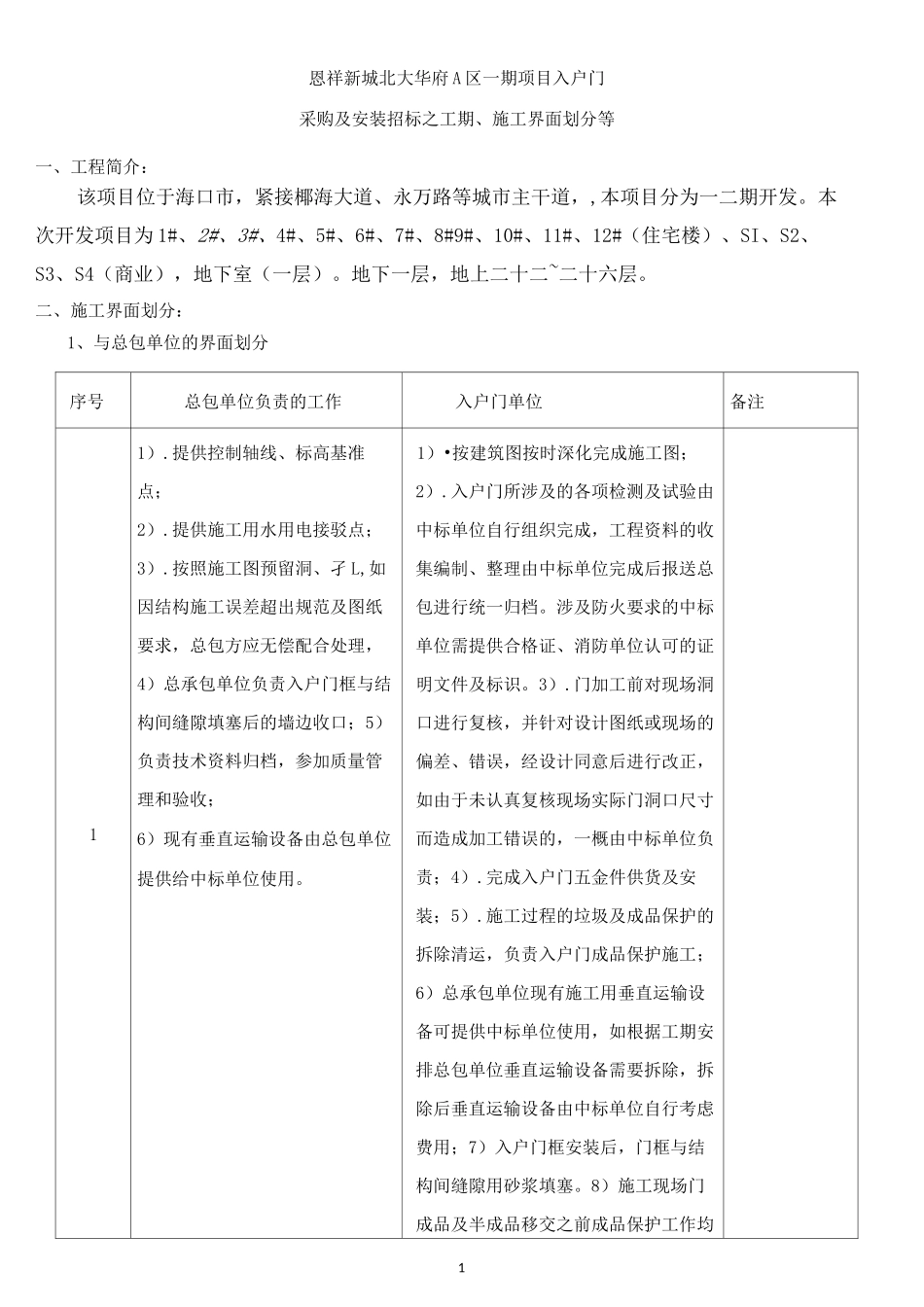

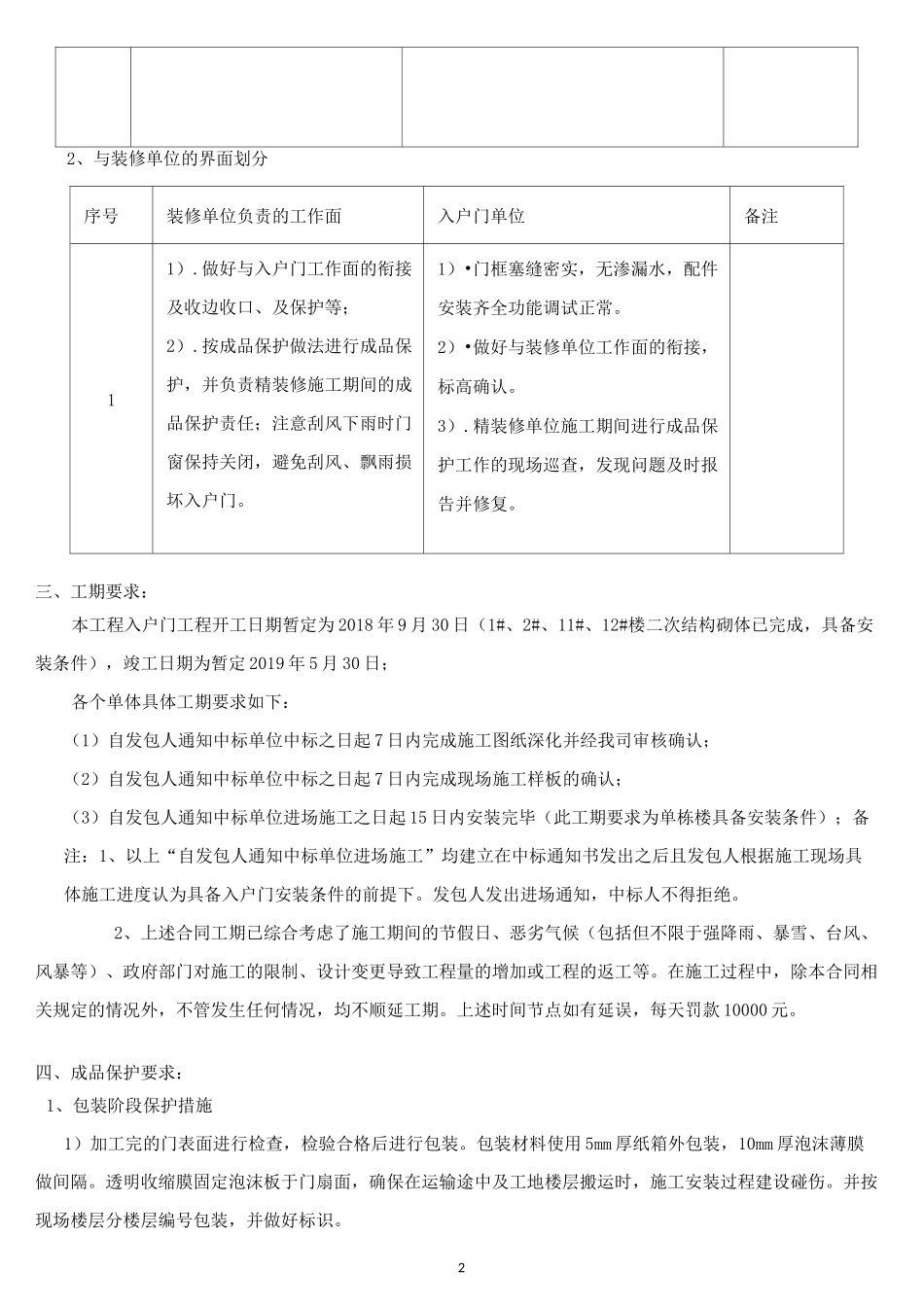

1恩祥新城北大华府A区一期项目入户门采购及安装招标之工期、施工界面划分等一、工程简介:该项目位于海口市,紧接椰海大道、永万路等城市主干道,,本项目分为一二期开发。本次开发项目为1#、2#、3#、4#、5#、6#、7#、8#9#、10#、11#、12#(住宅楼)、SI、S2、S3、S4(商业),地下室(一层)。地下一层,地上二十二~二十六层。二、施工界面划分:1、与总包单位的界面划分序号总包单位负责的工作入户门单位备注11).提供控制轴线、标高基准点;2).提供施工用水用电接驳点;3).按照施工图预留洞、孑L,如因结构施工误差超出规范及图纸要求,总包方应无偿配合处理,4)总承包单位负责入户门框与结构间缝隙填塞后的墙边收口;5)负责技术资料归档,参加质量管理和验收;6)现有垂直运输设备由总包单位提供给中标单位使用。1)•按建筑图按时深化完成施工图;2).入户门所涉及的各项检测及试验由中标单位自行组织完成,工程资料的收集编制、整理由中标单位完成后报送总包进行统一归档。涉及防火要求的中标单位需提供合格证、消防单位认可的证明文件及标识。3).门加工前对现场洞口进行复核,并针对设计图纸或现场的偏差、错误,经设计同意后进行改正,如由于未认真复核现场实际门洞口尺寸而造成加工错误的,一概由中标单位负责;4).完成入户门五金件供货及安装;5).施工过程的垃圾及成品保护的拆除清运,负责入户门成品保护施工;6)总承包单位现有施工用垂直运输设备可提供中标单位使用,如根据工期安排总包单位垂直运输设备需要拆除,拆除后垂直运输设备由中标单位自行考虑费用;7)入户门框安装后,门框与结构间缝隙用砂浆填塞。8)施工现场门成品及半成品移交之前成品保护工作均22、与装修单位的界面划分序号装修单位负责的工作面入户门单位备注11).做好与入户门工作面的衔接及收边收口、及保护等;2).按成品保护做法进行成品保护,并负责精装修施工期间的成品保护责任;注意刮风下雨时门窗保持关闭,避免刮风、飘雨损坏入户门。1)•门框塞缝密实,无渗漏水,配件安装齐全功能调试正常。2)•做好与装修单位工作面的衔接,标高确认。3).精装修单位施工期间进行成品保护工作的现场巡查,发现问题及时报告并修复。三、工期要求:本工程入户门工程开工日期暂定为2018年9月30日(1#、2#、11#、12#楼二次结构砌体已完成,具备安装条件),竣工日期为暂定2019年5月30日;各个单体具体工期要求如下:(1)自发包人通知中标单位中标之日起7日内完成施工图纸深化并经我司审核确认;(2)自发包人通知中标单位中标之日起7日内完成现场施工样板的确认;(3)自发包人通知中标单位进场施工之日起15日内安装完毕(此工期要求为单栋楼具备安装条件);备注:1、以上“自发包人通知中标单位进场施工”均建立在中标通知书发出之后且发包人根据施工现场具体施工进度认为具备入户门安装条件的前提下。发包人发出进场通知,中标人不得拒绝。2、上述合同工期已综合考虑了施工期间的节假日、恶劣气候(包括但不限于强降雨、暴雪、台风、风暴等)、政府部门对施工的限制、设计变更导致工程量的增加或工程的返工等。在施工过程中,除本合同相关规定的情况外,不管发生任何情况,均不顺延工期。上述时间节点如有延误,每天罚款10000元。四、成品保护要求:1、包装阶段保护措施1)加工完的门表面进行检查,检验合格后进行包装。包装材料使用5mm厚纸箱外包装,10mm厚泡沫薄膜做间隔。透明收缩膜固定泡沫板于门扇面,确保在运输途中及工地楼层搬运时,施工安装过程建设碰伤。并按现场楼层分楼层编号包装,并做好标识。32、运输过程成品保护措施1)门扇、门框及所有安装配件在运输前应捆扎好及封箱以避免在运输期间遭受风雨或其它损坏,变形或变质。2)摆放材料需捆扎固定、紧密、整齐不留空隙,防止在行驶中发生窜动。3)入户门运输时应妥善捆扎、樘与樘之间用金属软质材料隔开垫好,并防止门窗相互摩擦、挤压扭曲变形,损坏型材及辅件。4)材料装卸过程中轻拿轻放,文明作业。3、施工现场成品保护措施1)材料进入施工现场后,应摆放整齐,放置在干爽的地方或平台上,成品和材料不能接触地面,底部用枕木...
