碧桂园・翡翠华府(宝华)二期一标卫生间沉箱专项施工方案江苏顺通建设集团有限公司编制人2017年6月28日目录-18-199-22卫生间沉箱专项施工方案一、工程概况工程总体说明工程名称:碧桂园
翡翠华府(宝华)二期一标段总承包工程工程地点:句容市牡丹西路与宝四路交叉口东北侧工程内容:土建、装饰及水电安装、室外工程建设单位:句容市宝碧房地产开发有限公司设计单位:南京金宸建筑设计院有限公司建筑面积:多栋高层住宅楼、商铺、配套用房、地下车库组成共计川碧桂园•翡翠华府(宝华)二期一标段总承包工程总建筑面积川,均为框架剪力墙结构
本标段为3栋32层、2栋30层、2栋17层的高层及配套用房组成
二、编制依据《混凝土结构施工质量验收规范》GB50208-2002《建筑工程施工质量验收统一标准》GB50300-2008本工程施工组织设计本工程施工图1、相关法律法规三、材料与资源配备1、施工技术准备:施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工
预先编制本工程的验收计划,为确保工程质量创造条件
对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过建设单位及监理部门审定

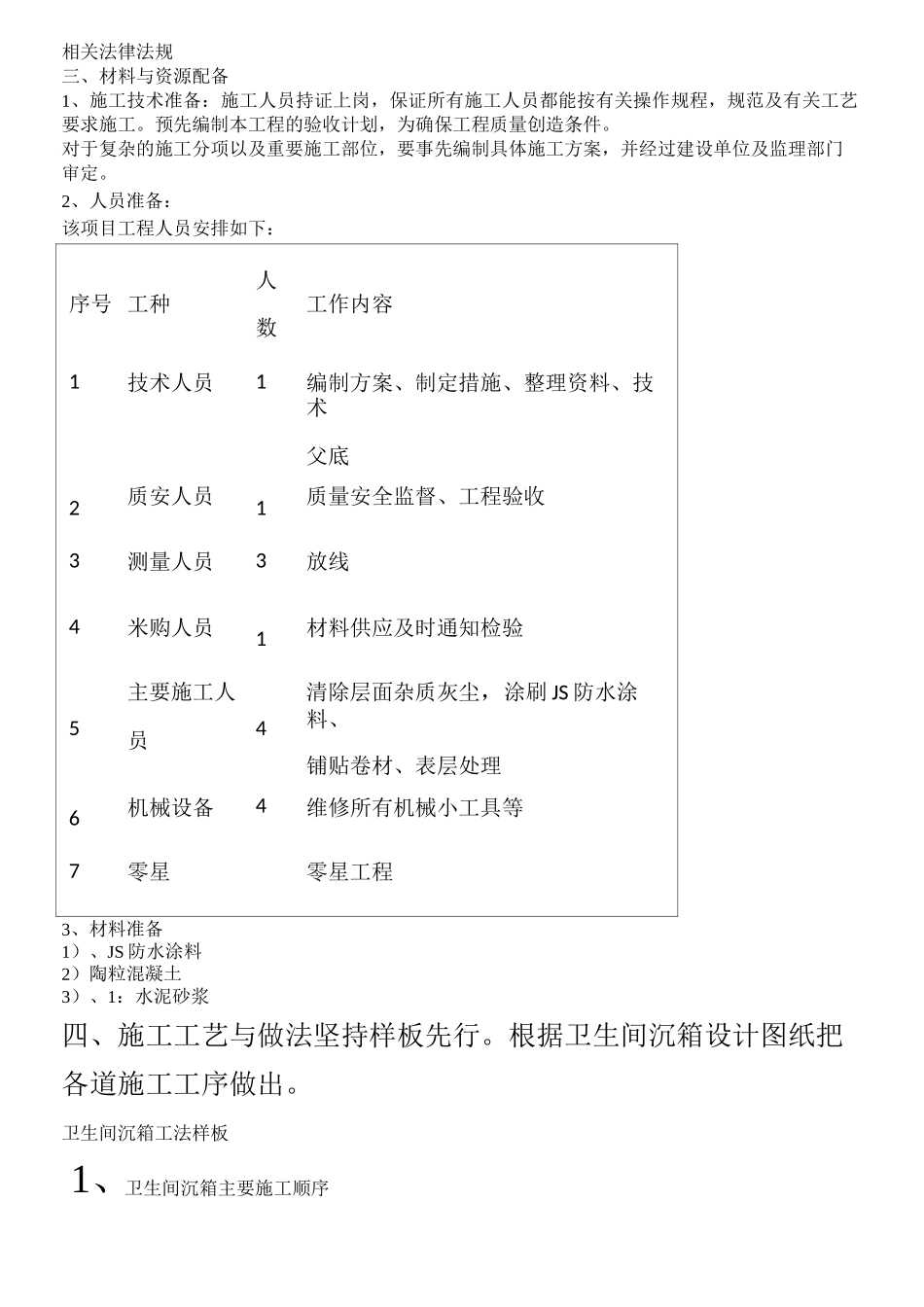

2、人员准备:该项目工程人员安排如下:序号工种人数工作内容1技术人员1编制方案、制定措施、整理资料、技术父底2质安人员1质量安全监督、工程验收3测量人员3放线4米购人员1材料供应及时通知检验5主要施工人员4清除层面杂质灰尘,涂刷JS防水涂料、铺贴卷材、表层处理6机械设备4维修所有机械小工具等7零星零星工程3、材料准备1)、JS防水涂料2)陶粒混凝土3)、1:水泥砂浆四、施工工艺与做法坚持样板先行
根据卫生间沉箱设计图纸把各道施工工序做出

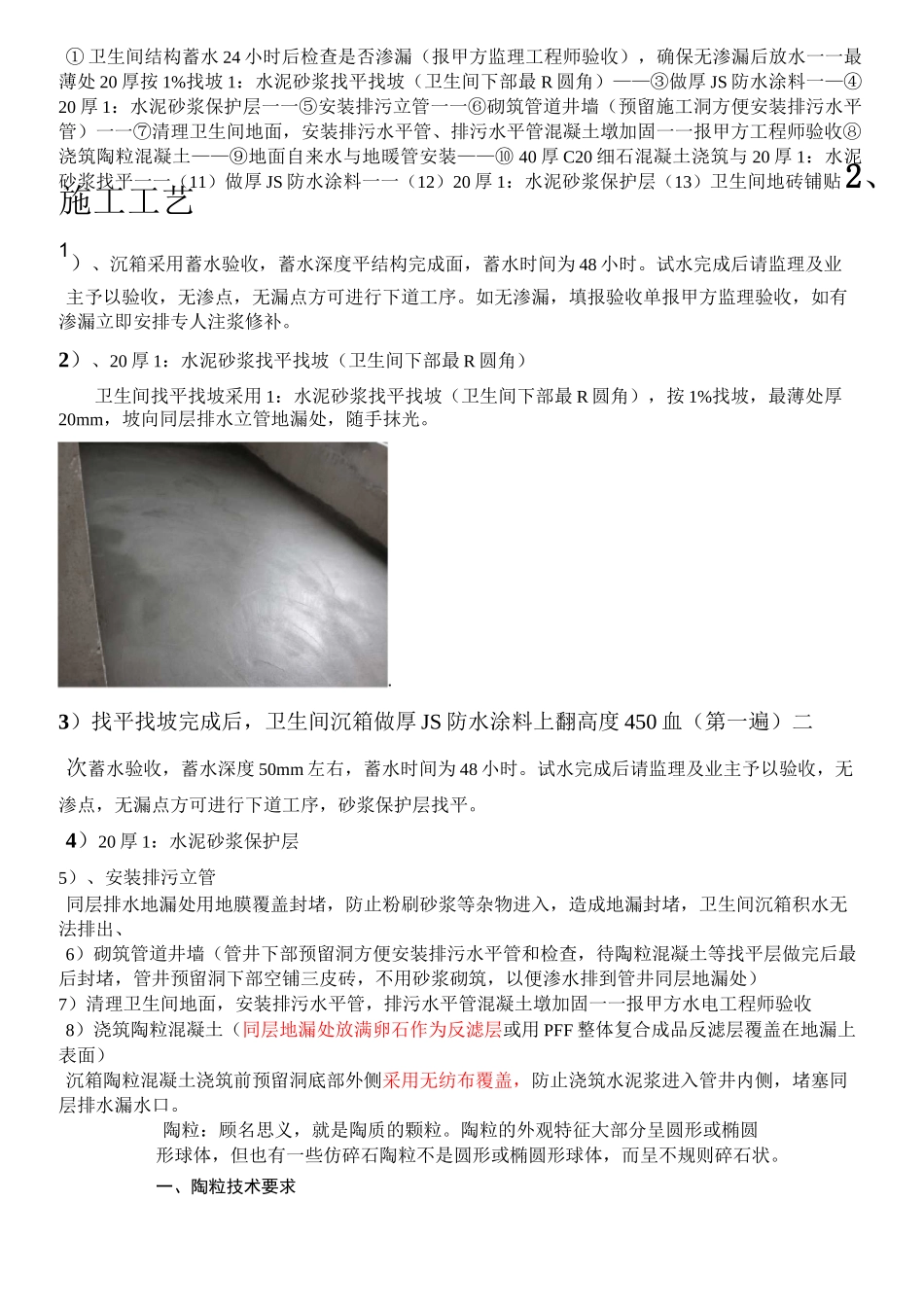

卫生间沉箱工法样板卫生间沉箱主要施工顺序①卫生间结构蓄水24小时后检查是否渗漏(报甲方监理工程师验收),确保无渗漏后放水一一最薄处20厚按1%找坡1
