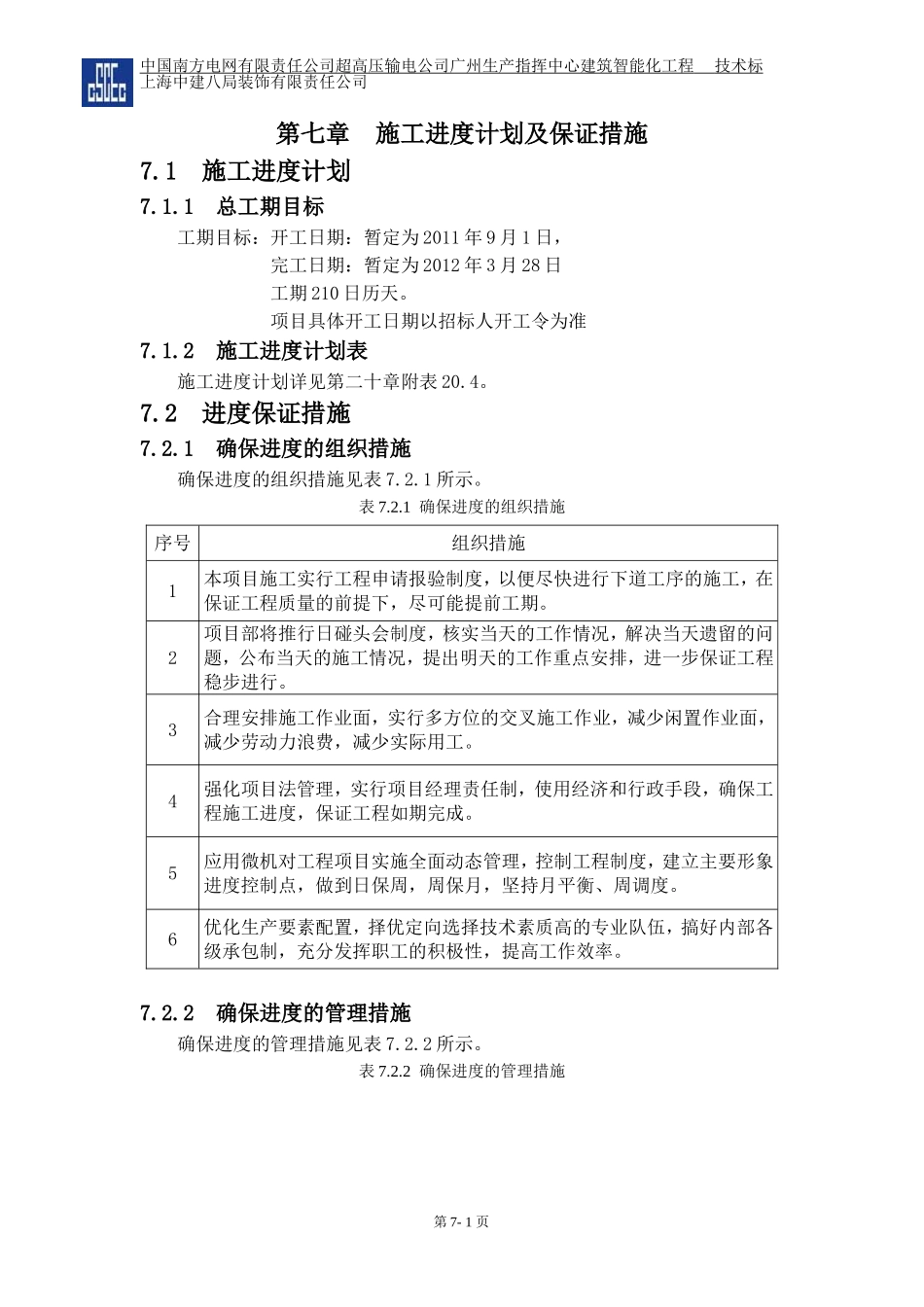

中国南方电网有限责任公司超高压输电公司广州生产指挥中心建筑智能化工程技术标上海中建八局装饰有限责任公司第七章施工进度计划及保证措施7
1施工进度计划7
1总工期目标工期目标:开工日期:暂定为2011年9月1日,完工日期:暂定为2012年3月28日工期210日历天
项目具体开工日期以招标人开工令为准7
2施工进度计划表施工进度计划详见第二十章附表20
2进度保证措施7
1确保进度的组织措施确保进度的组织措施见表7
1确保进度的组织措施序号组织措施1本项目施工实行工程申请报验制度,以便尽快进行下道工序的施工,在保证工程质量的前提下,尽可能提前工期
2项目部将推行日碰头会制度,核实当天的工作情况,解决当天遗留的问题,公布当天的施工情况,提出明天的工作重点安排,进一步保证工程稳步进行
3合理安排施工作业面,实行多方位的交叉施工作业,减少闲置作业面,减少劳动力浪费,减少实际用工
4强化项目法管理,实行项目经理责任制,使用经济和行政手段,确保工程施工进度,保证工程如期完成
5应用微机对工程项目实施全面动态管理,控制工程制度,建立主要形象进度控制点,做到日保周,周保月,坚持月平衡、周调度
6优化生产要素配置,择优定向选择技术素质高的专业队伍,搞好内部各级承包制,充分发挥职工的积极性,提高工作效率

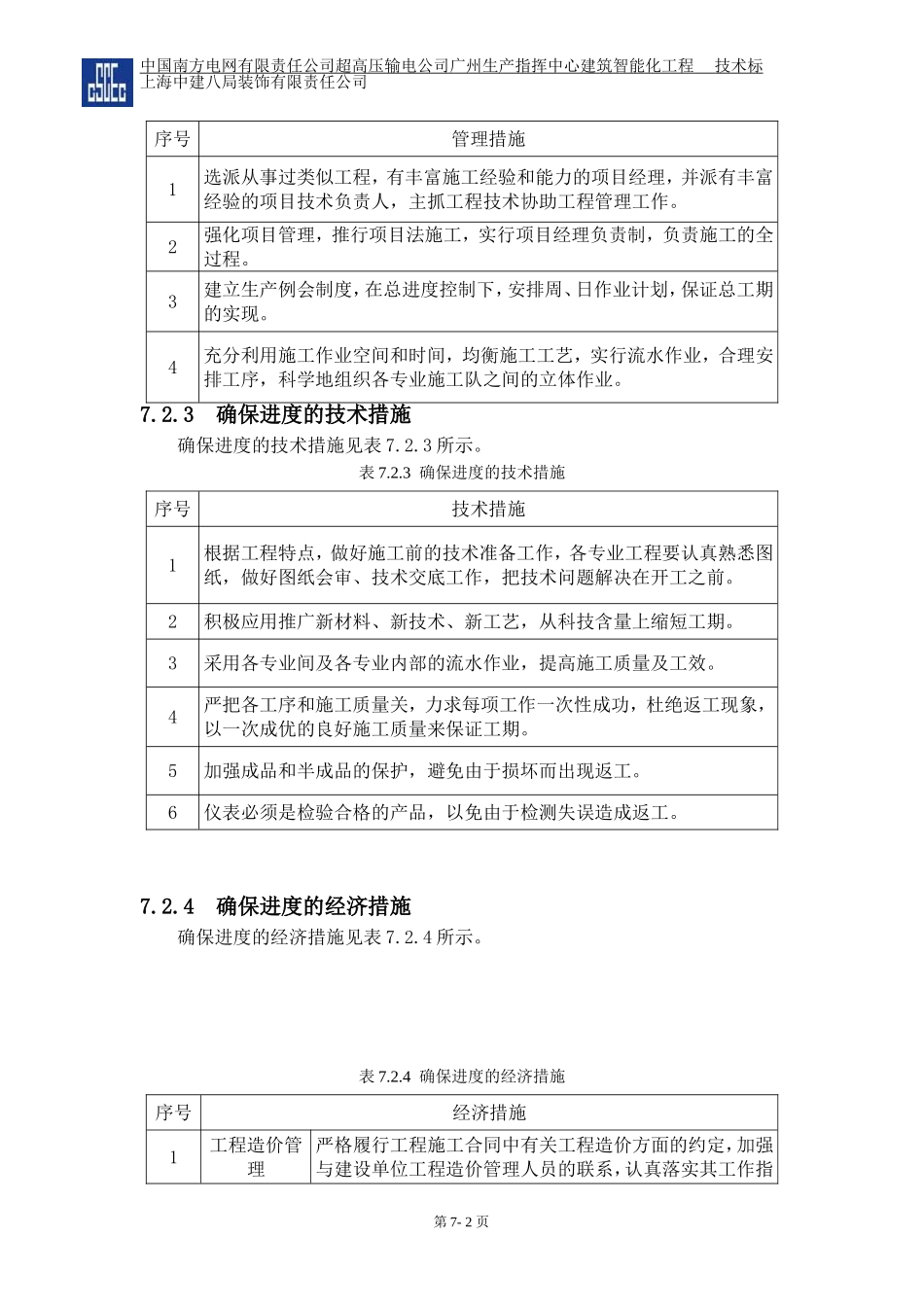

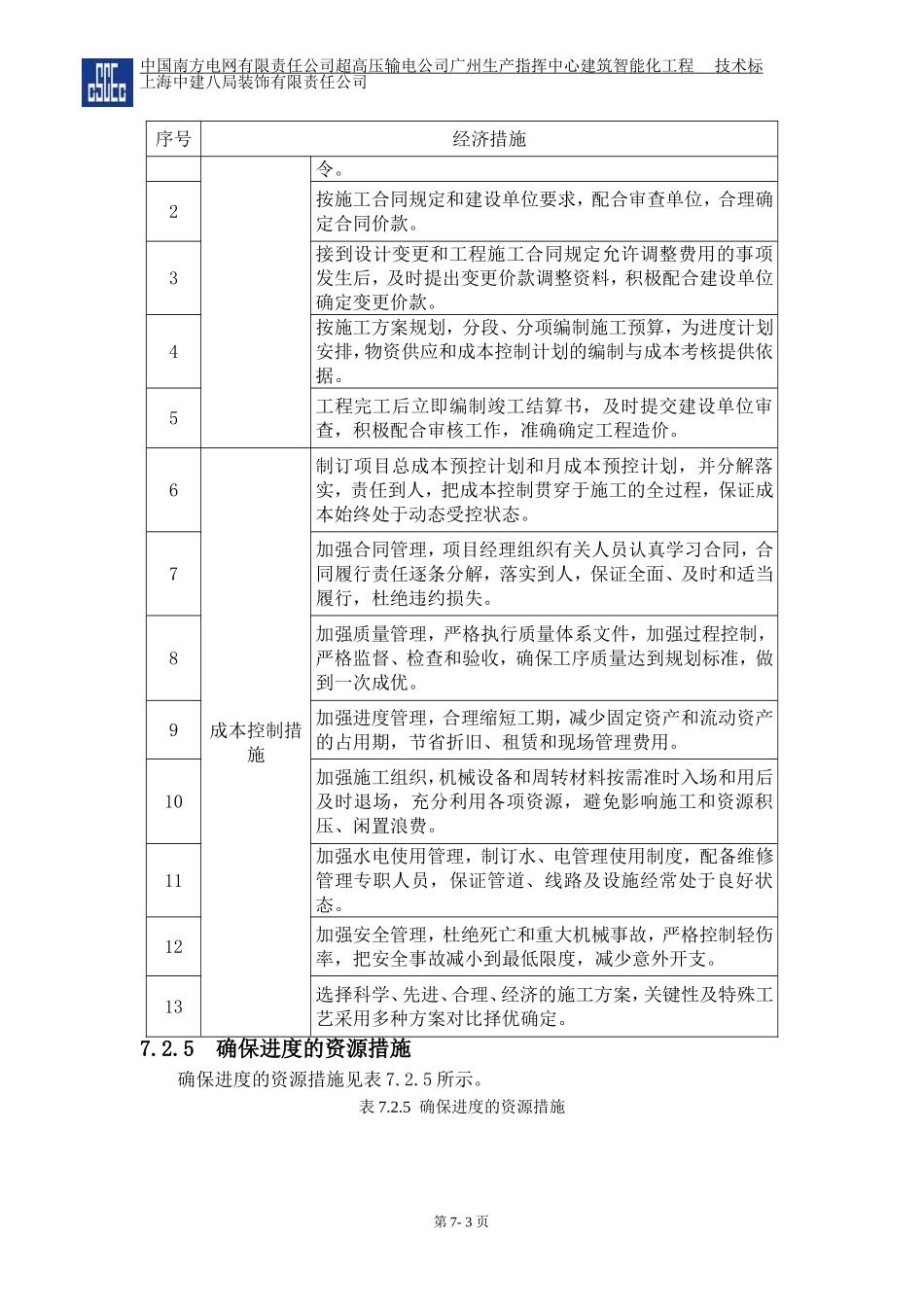

2确保进度的管理措施确保进度的管理措施见表7
2确保进度的管理措施第7-1页中国南方电网有限责任公司超高压输电公司广州生产指挥中心建筑智能化工程技术标上海中建八局装饰有限责任公司序号管理措施1选派从事过类似工程,有丰富施工经验和能力的项目经理,并派有丰富经验的项目技术负责人,主抓工程技术协助工程管理工作
2强化项目管理,推行项目法施工,实行项目经理负责制,负责施工的全过程
3建立生产例会制度,在总进度控制下,安排周、日作业计
