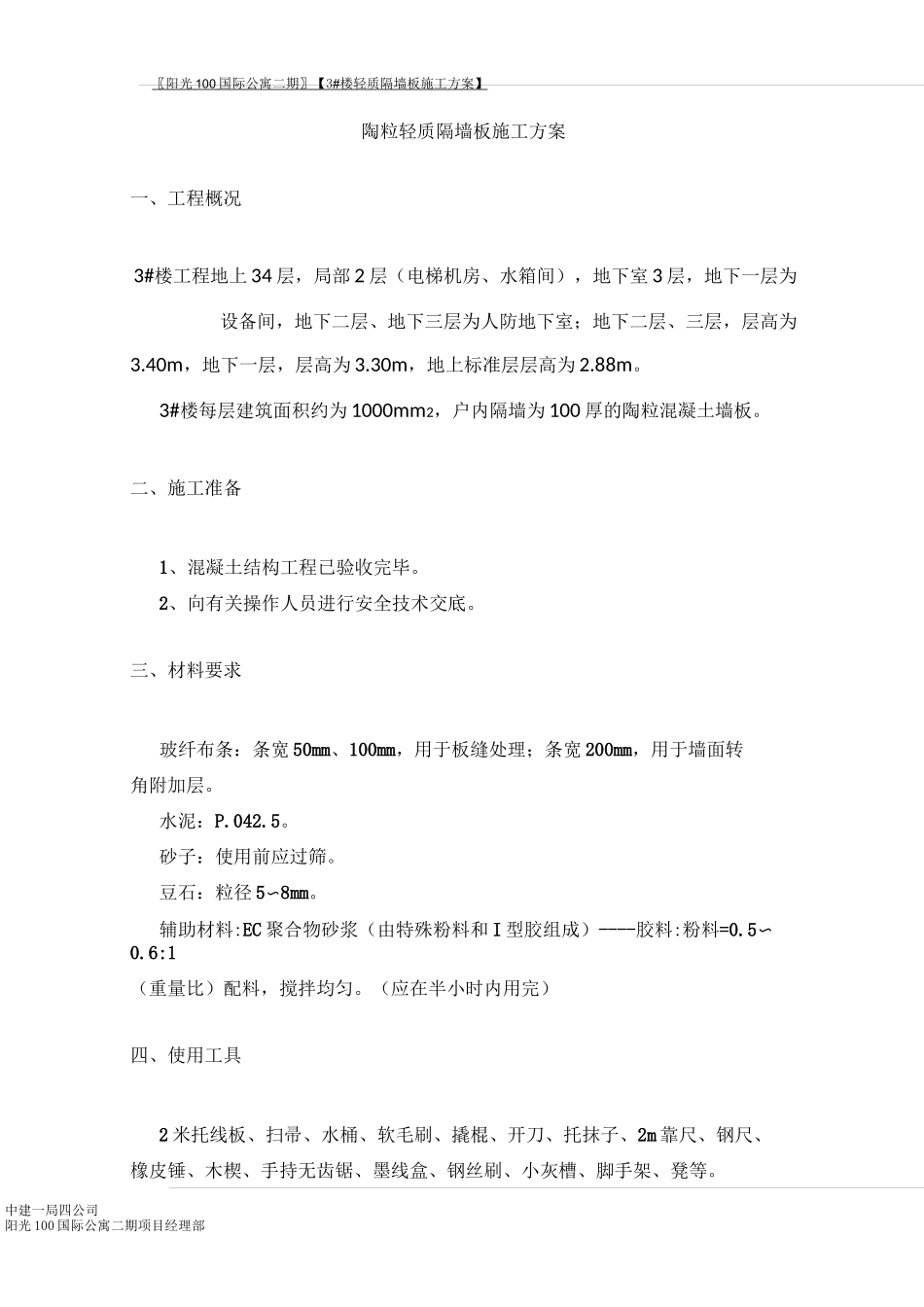

〖阳光100国际公寓二期〗【3#楼轻质隔墙板施工方案】中建一局四公司阳光100国际公寓二期项目经理部陶粒轻质隔墙板施工方案一、工程概况3#楼工程地上34层,局部2层(电梯机房、水箱间),地下室3层,地下一层为设备间,地下二层、地下三层为人防地下室;地下二层、三层,层高为3
40m,地下一层,层高为3
30m,地上标准层层高为2
3#楼每层建筑面积约为1000mm2,户内隔墙为100厚的陶粒混凝土墙板
二、施工准备1、混凝土结构工程已验收完毕
2、向有关操作人员进行安全技术交底
三、材料要求玻纤布条:条宽50mm、100mm,用于板缝处理;条宽200mm,用于墙面转角附加层
砂子:使用前应过筛
豆石:粒径5〜8mm
辅助材料:EC聚合物砂浆(由特殊粉料和I型胶组成)----胶料:粉料=0
6:1(重量比)配料,搅拌均匀
(应在半小时内用完)四、使用工具2米托线板、扫帚、水桶、软毛刷、撬棍、开刀、托抹子、2m靠尺、钢尺、橡皮锤、木楔、手持无齿锯、墨线盒、钢丝刷、小灰槽、脚手架、凳等
中建一局四公司阳光100国际公寓二期项目经理部五、作业条件主体结构施工及轻质隔墙接角部位墙面基层处理验收完毕,墙面弹出建筑50cm或1000cm标高线
水暖电气设备安装应先放线定点,钻孔粘结预埋件或开关插座留出板孔或利用板孔敷设做暗埋管线
操作地点环境温度不低于5度,如冬季施工应做必要的封闭和供暖,确保作业环境温度达到5度以上
六、施工工艺施工工序:结构墙面、地面、楼层底面清理一分档弹线、留出门窗洞口位置一安装隔墙板一抹门窗洞口护角一板缝处理七、施工要点1、板材的运输及堆放应侧立
严防倾倒砸坏,其板下两端应有方木衬垫
2、清理:凡凸出墙面、地面、楼板底面的砂浆、混凝土块、杂特等必须剔除并清扫干净;将预安装隔墙板部位的顶板、底板上的灰渣杂物清理干净

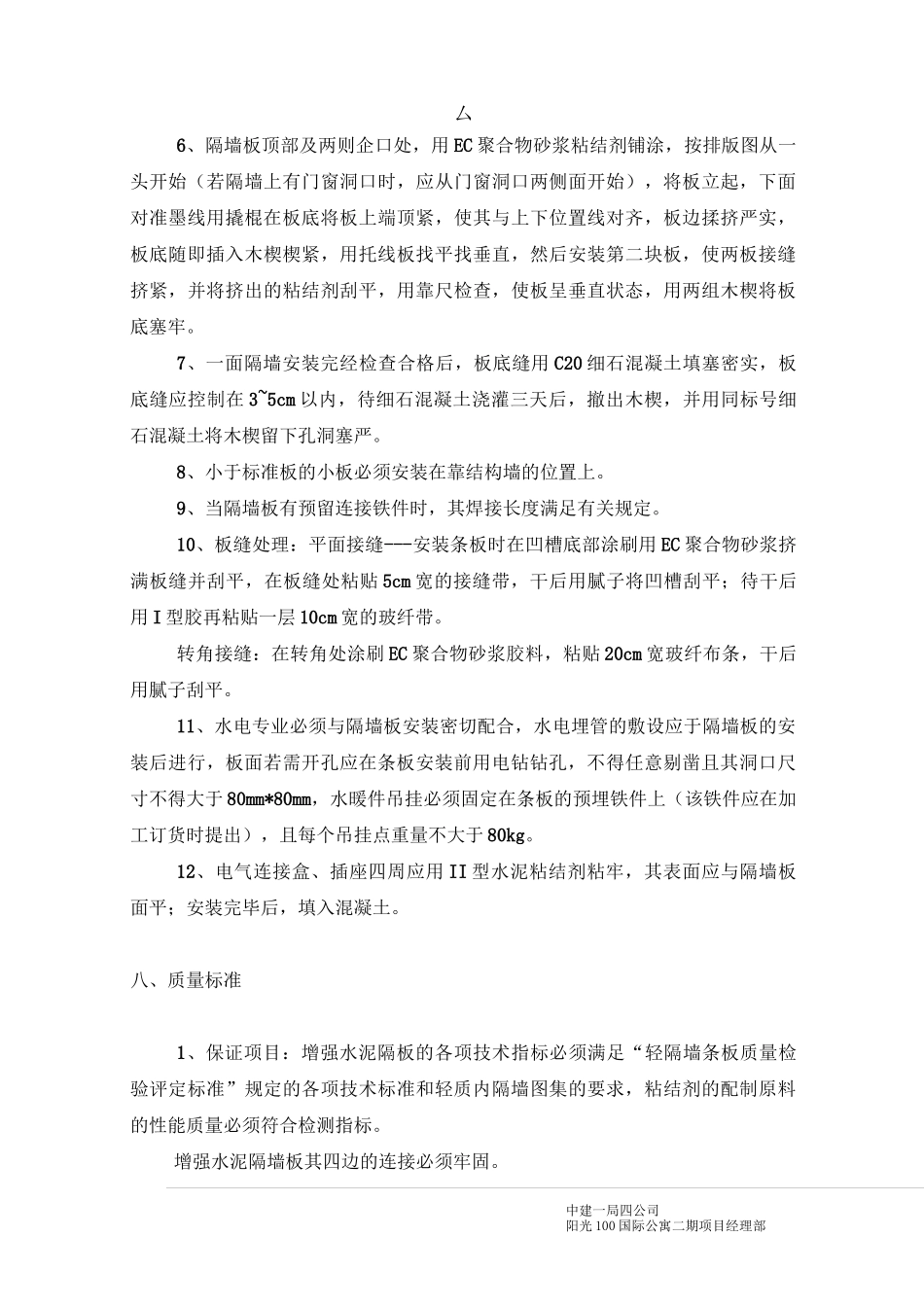

3、按下列原则
