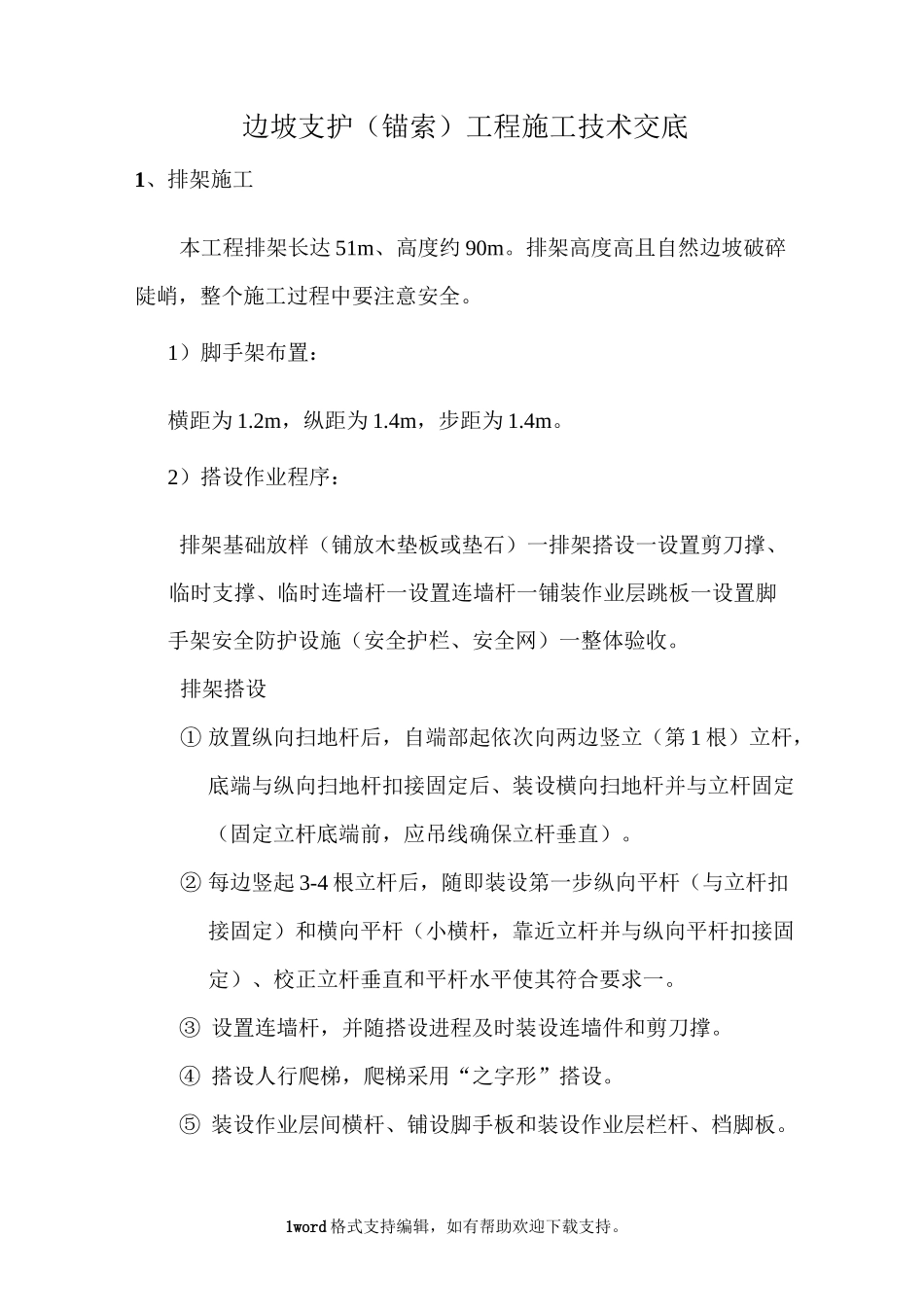

边坡支护(锚索)工程施工技术交底1、排架施工本工程排架长达51m、高度约90m
排架高度高且自然边坡破碎陡峭,整个施工过程中要注意安全
1)脚手架布置:横距为1
2m,纵距为1
4m,步距为1
2)搭设作业程序:排架基础放样(铺放木垫板或垫石)一排架搭设一设置剪刀撑、临时支撑、临时连墙杆一设置连墙杆一铺装作业层跳板一设置脚手架安全防护设施(安全护栏、安全网)一整体验收
排架搭设①放置纵向扫地杆后,自端部起依次向两边竖立(第1根)立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并与立杆固定(固定立杆底端前,应吊线确保立杆垂直)
②每边竖起3-4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆(小横杆,靠近立杆并与纵向平杆扣接固定)、校正立杆垂直和平杆水平使其符合要求一
③设置连墙杆,并随搭设进程及时装设连墙件和剪刀撑
④搭设人行爬梯,爬梯采用“之字形”搭设
⑤装设作业层间横杆、铺设脚手板和装设作业层栏杆、档脚板
2word格式支持编辑,如有帮助欢迎下载支持

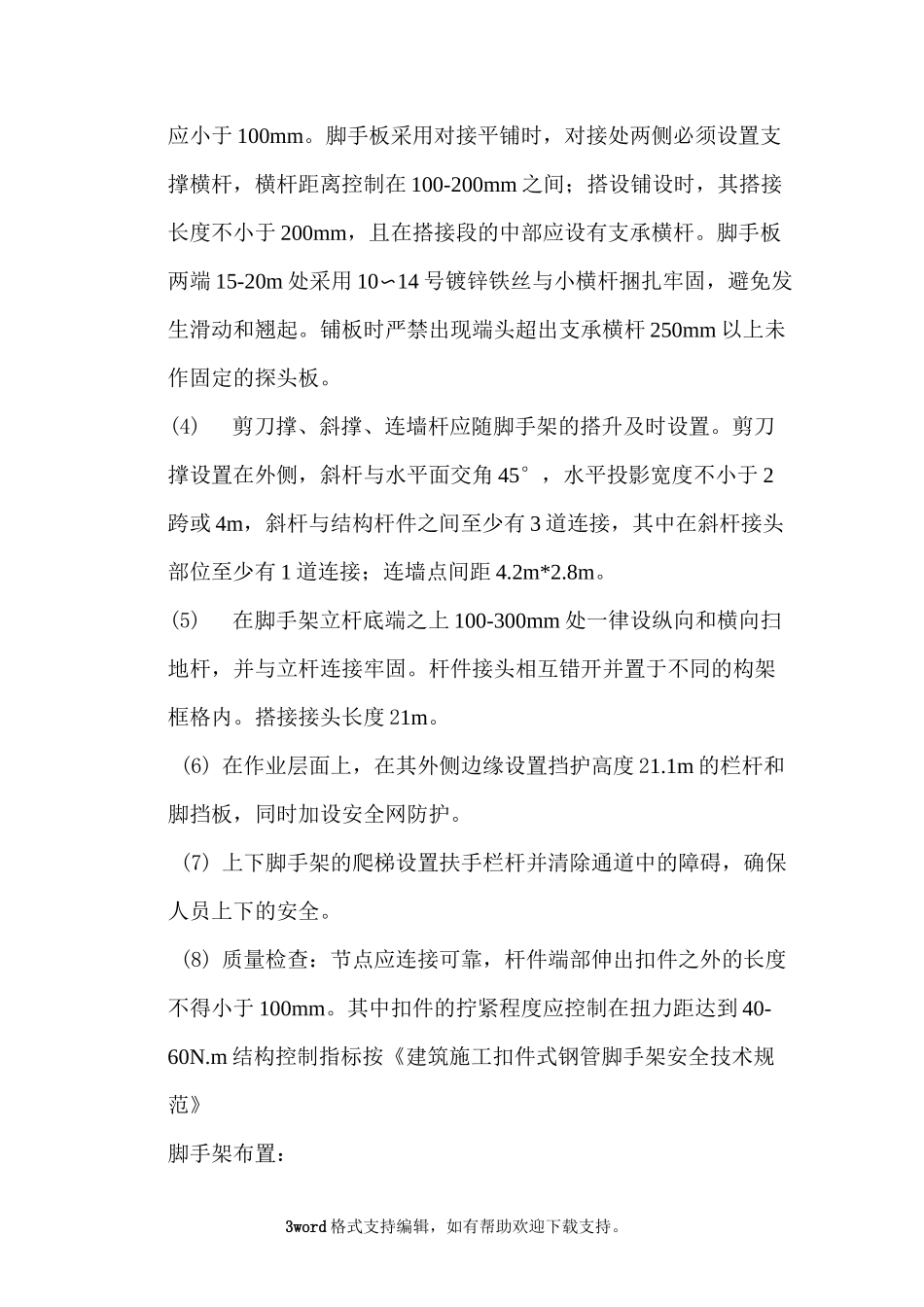

并采用塑料网对脚手架进行封闭围护措施
3)连墙杆按二步三跨梅花形设置
刚性连接:在脚手架搭设时首先在坡面上按设计图纸要求设置临时连墙件,临时连墙件采用①28mm锚筋,长度1m,入岩90cm,与脚手架内侧横杆通过直径12mm钢筋盘绕进行
焊接连接:焊接满足规范连接要求,待系统砂浆锚杆施工完成后,按梅花形4
8m间距通过直径12mm钢筋将系统锚杆与脚手架内侧立柱焊接连接,另外整体脚手架按6mX6m布置抗浮拉条
4)、剪刀撑在外侧立面整个长度和高度上连续设置,角度45°〜60°,斜杆的接长采用搭接,搭接长度不小于1m,等间距设置3个旋转扣件固定
5)、排架搭拆技术要求(1)脚手架的搭设作业,必须在统一指挥下,严格按照要求规定程序进行

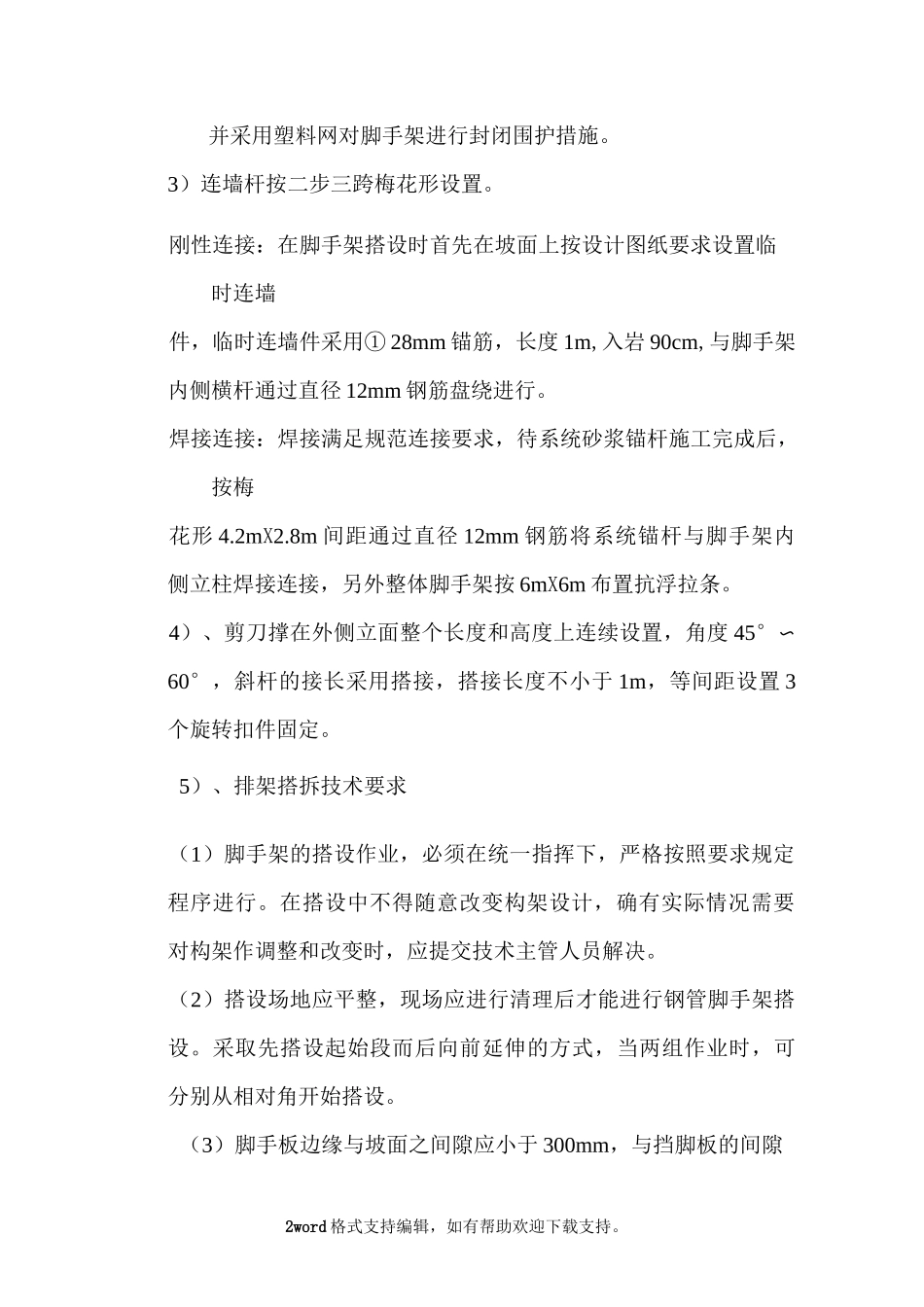

在搭设中不得随意改变构
