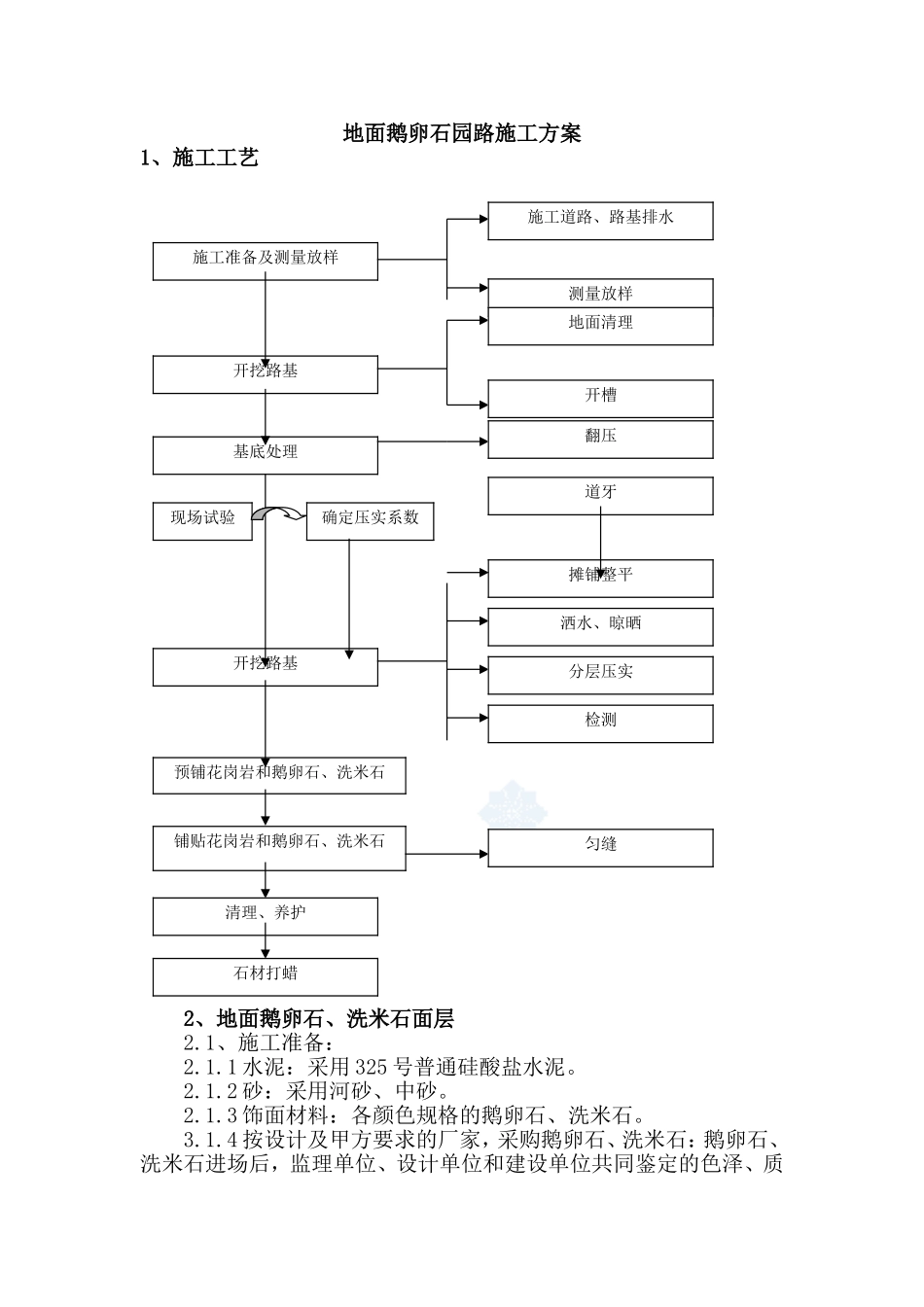

地面鹅卵石园路施工方案1、施工工艺2、地面鹅卵石、洗米石面层2
1、施工准备:2
1水泥:采用325号普通硅酸盐水泥
2砂:采用河砂、中砂
3饰面材料:各颜色规格的鹅卵石、洗米石
4按设计及甲方要求的厂家,采购鹅卵石、洗米石:鹅卵石、洗米石进场后,监理单位、设计单位和建设单位共同鉴定的色泽、质施工准备及测量放样施工道路、路基排水测量放样开挖路基地面清理开槽基底处理翻压道牙现场试验确定压实系数开挖路基洒水、晾晒分层压实摊铺整平检测预铺花岗岩和鹅卵石、洗米石铺贴花岗岩和鹅卵石、洗米石清理、养护石材打蜡匀缝量样品,现场验货时按样品和施工规范、设计要求进行抽查
5鹅卵石、洗米石贴前,先做鹅卵石、洗米石样板段,由甲方及监理人员认可后,方可开始大面积施工
6认真对操作班组进行技术交底,由专业工长、质检员监督弹好面砖分析线,控制操作质量
2、基层处理施工前应将地面尘土、杂物彻底清扫干净,检查地面不得有空鼓、开裂及起砂等现象,保持地面干净且具备规范要求的强度,并能满足施工结合层厚度的要求
在正式施工前用少许清水湿润地面
2弹线:在施工前要按要求弹出标高控制线,作出标高控制
清理完毕后,在地面弹出十字线,并根据鹅卵石、洗米石分格图在地面弹出石材分格线
3预铺:首先应在图纸设计要求的基础上,对鹅卵石、洗米石的颜色、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺
对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果
4铺贴:镶贴应采用1:3干硬性砂浆经充分搅拌均匀后进行施工
先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设厚度应超过鹅卵石、洗米石高度2/3以上,砂浆厚度控制在30mm
把鹅卵石、洗米石按照要求放在干硬性砂浆上,用橡皮锤砸实,根据装饰标高,调整好干硬性砂浆厚度,从
