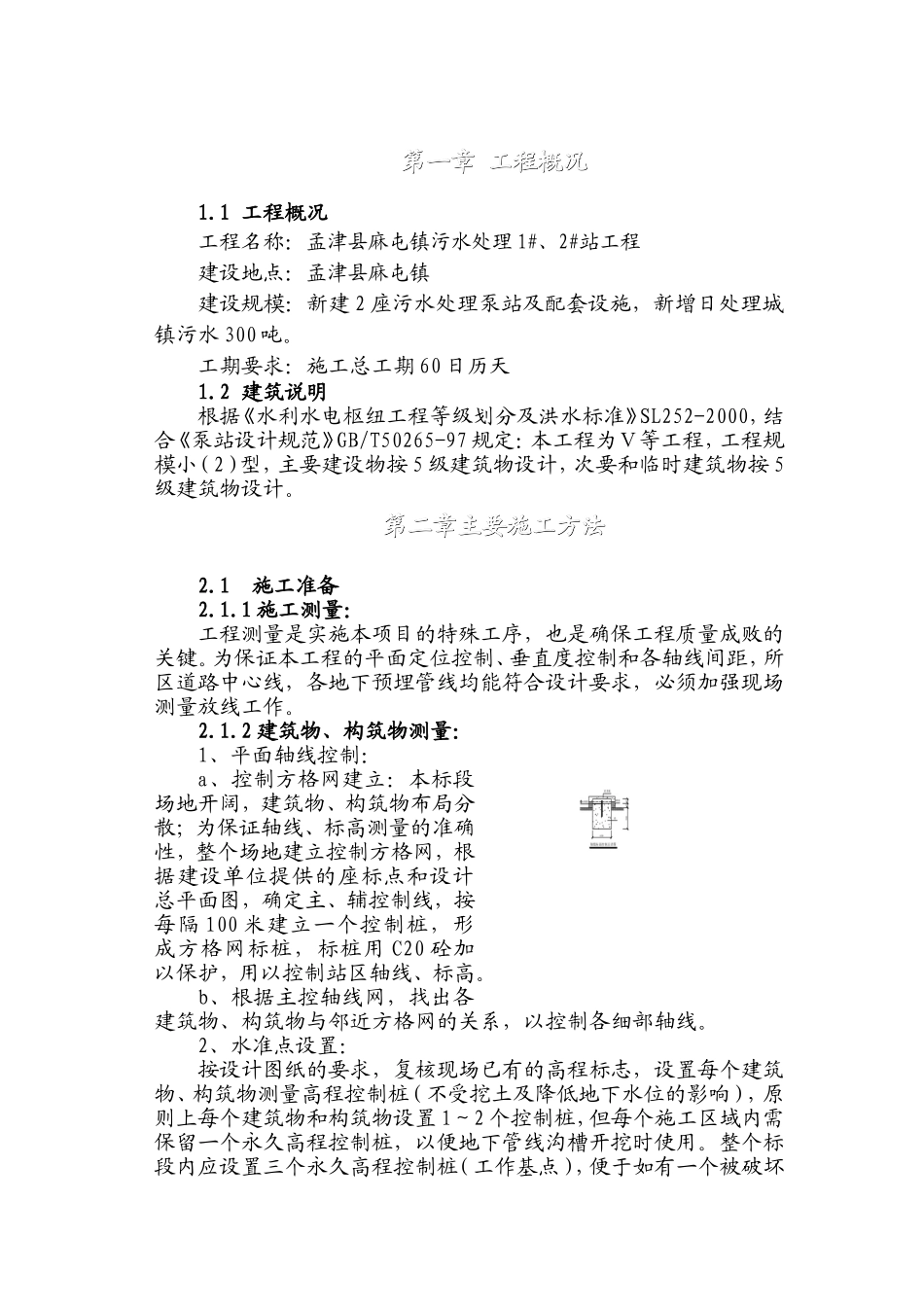

第一章工程概况第一章工程概况1
1工程概况工程名称:孟津县麻屯镇污水处理1#、2#站工程建设地点:孟津县麻屯镇建设规模:新建2座污水处理泵站及配套设施,新增日处理城镇污水300吨
工期要求:施工总工期60日历天1
2建筑说明根据《水利水电枢纽工程等级划分及洪水标准》SL252-2000,结合《泵站设计规范》GB/T50265-97规定:本工程为Ⅴ等工程,工程规模小(2)型,主要建设物按5级建筑物设计,次要和临时建筑物按5级建筑物设计
第二章主要施工方法第二章主要施工方法2
1施工准备2
1施工测量:工程测量是实施本项目的特殊工序,也是确保工程质量成败的关键
为保证本工程的平面定位控制、垂直度控制和各轴线间距,所区道路中心线,各地下预埋管线均能符合设计要求,必须加强现场测量放线工作
2建筑物、构筑物测量:1、平面轴线控制:a、控制方格网建立:本标段场地开阔,建筑物、构筑物布局分散;为保证轴线、标高测量的准确性,整个场地建立控制方格网,根据建设单位提供的座标点和设计总平面图,确定主、辅控制线,按每隔100米建立一个控制桩,形成方格网标桩,标桩用C20砼加以保护,用以控制站区轴线、标高
b、根据主控轴线网,找出各建筑物、构筑物与邻近方格网的关系,以控制各细部轴线
2、水准点设置:按设计图纸的要求,复核现场已有的高程标志,设置每个建筑物、构筑物测量高程控制桩(不受挖土及降低地下水位的影响),原则上每个建筑物和构筑物设置1~2个控制桩,但每个施工区域内需保留一个永久高程控制桩,以便地下管线沟槽开挖时使用
整个标段内应设置三个永久高程控制桩(工作基点),便于如有一个被破坏后复核或补足三个
3各施工过程的施工顺序及各施工阶段测量1、基础施工测量(1)、放灰线:根据设计图和施工方案中确定的工作面和放坡尺寸,先绘制平面图,标清灰线和轴线关系
用经纬仪控制,采用钢卷尺、弦线
