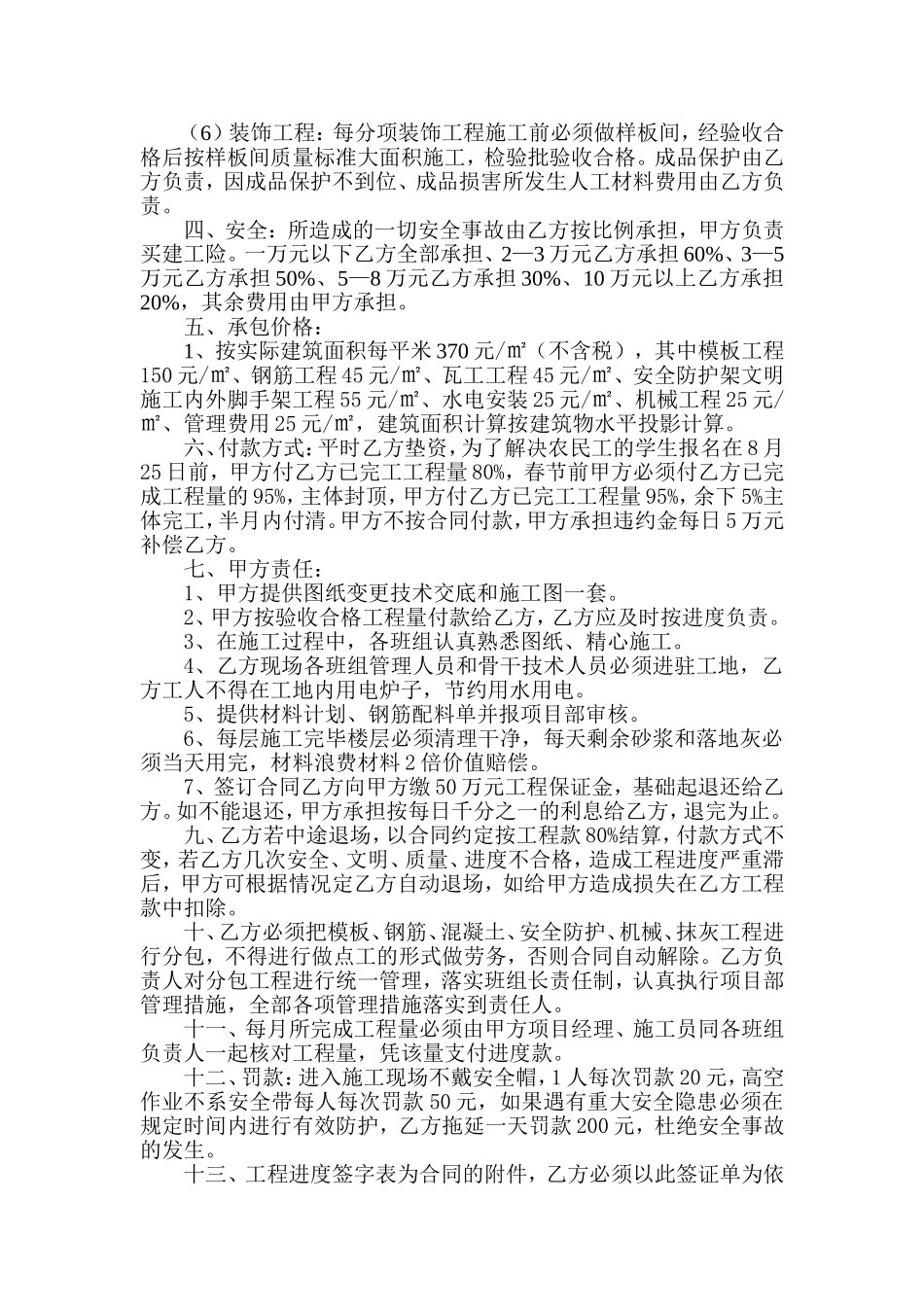

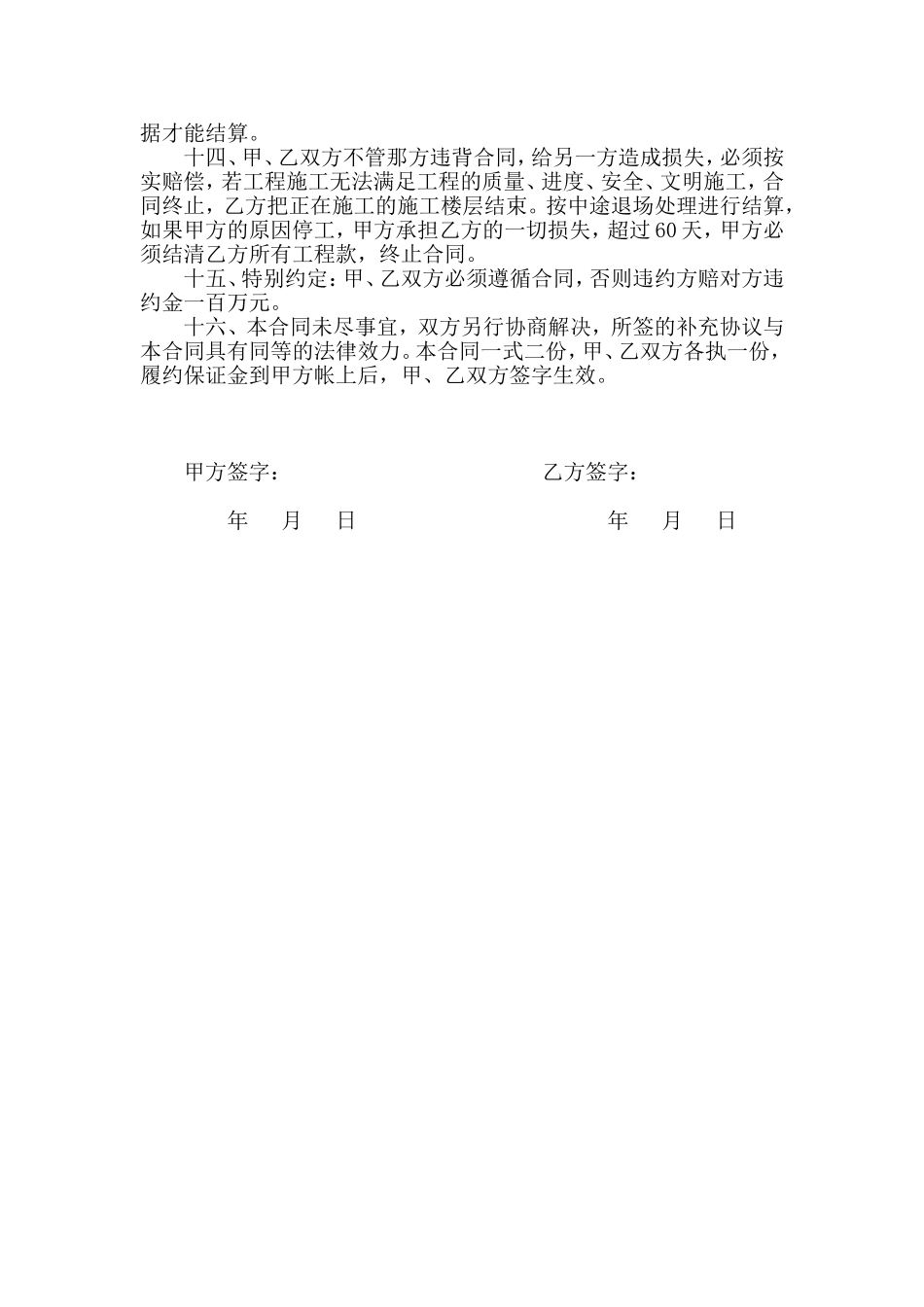

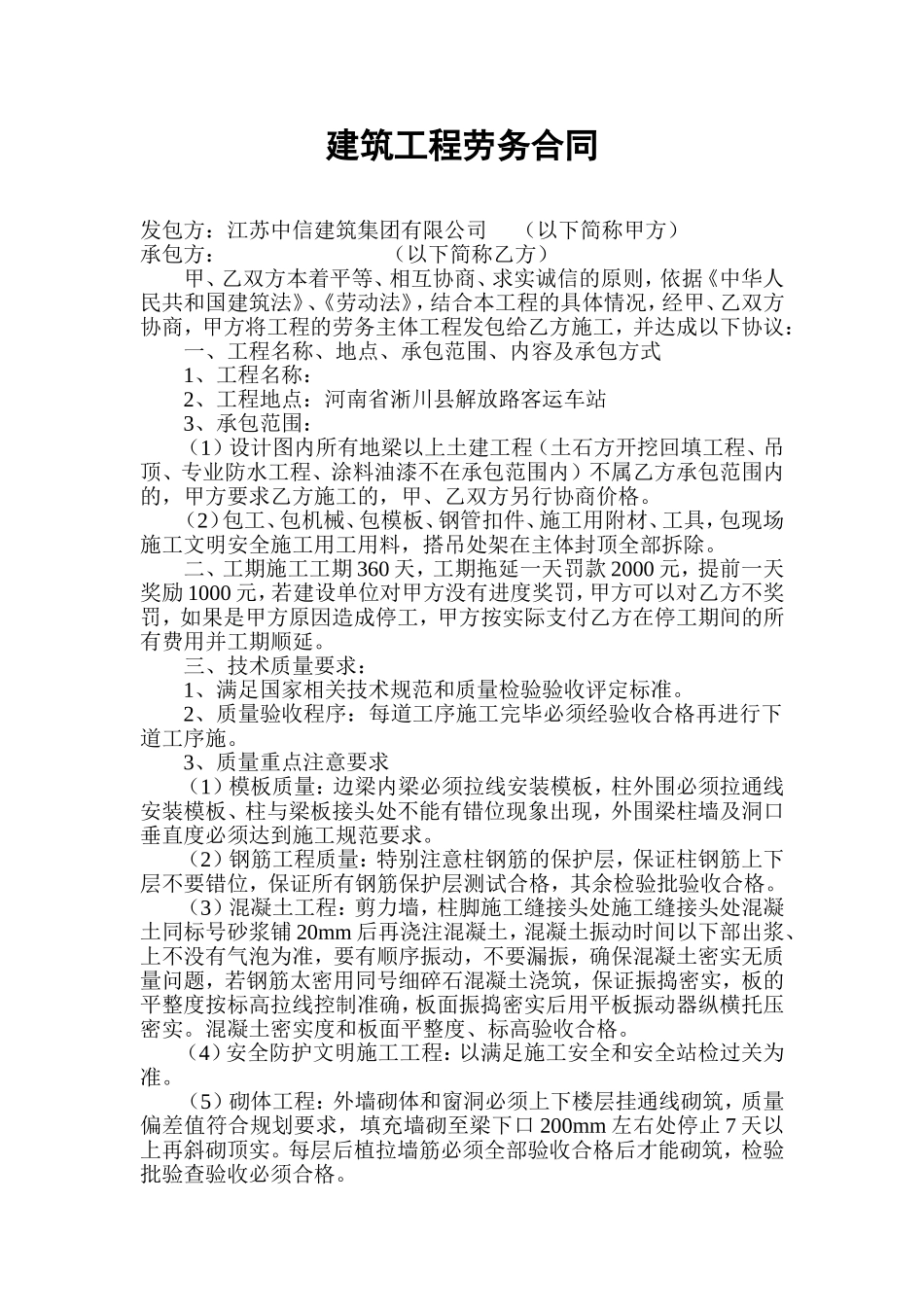

建筑工程劳务合同发包方:江苏中信建筑集团有限公司(以下简称甲方)承包方:(以下简称乙方)甲、乙双方本着平等、相互协商、求实诚信的原则,依据《中华人民共和国建筑法》、《劳动法》,结合本工程的具体情况,经甲、乙双方协商,甲方将工程的劳务主体工程发包给乙方施工,并达成以下协议:一、工程名称、地点、承包范围、内容及承包方式1、工程名称:2、工程地点:河南省淅川县解放路客运车站3、承包范围:(1)设计图内所有地梁以上土建工程(土石方开挖回填工程、吊顶、专业防水工程、涂料油漆不在承包范围内)不属乙方承包范围内的,甲方要求乙方施工的,甲、乙双方另行协商价格
(2)包工、包机械、包模板、钢管扣件、施工用附材、工具,包现场施工文明安全施工用工用料,搭吊处架在主体封顶全部拆除
二、工期施工工期360天,工期拖延一天罚款2000元,提前一天奖励1000元,若建设单位对甲方没有进度奖罚,甲方可以对乙方不奖罚,如果是甲方原因造成停工,甲方按实际支付乙方在停工期间的所有费用并工期顺延
三、技术质量要求:1、满足国家相关技术规范和质量检验验收评定标准
2、质量验收程序:每道工序施工完毕必须经验收合格再进行下道工序施
3、质量重点注意要求(1)模板质量:边梁内梁必须拉线安装模板,柱外围必须拉通线安装模板、柱与梁板接头处不能有错位现象出现,外围梁柱墙及洞口垂直度必须达到施工规范要求
(2)钢筋工程质量:特别注意柱钢筋的保护层,保证柱钢筋上下层不要错位,保证所有钢筋保护层测试合格,其余检验批验收合格
(3)混凝土工程:剪力墙,柱脚施工缝接头处施工缝接头处混凝土同标号砂浆铺20mm后再浇注混凝土,混凝土振动时间以下部出浆、上不没有气泡为准,要有顺序振动,不要漏振,确保混凝土密实无质量问题,若钢筋太密用同号细碎石混凝土浇筑,保证振捣密实,板的平整度按标高拉线控制准确,板面振捣密实后用平板振动器纵横托压密实
