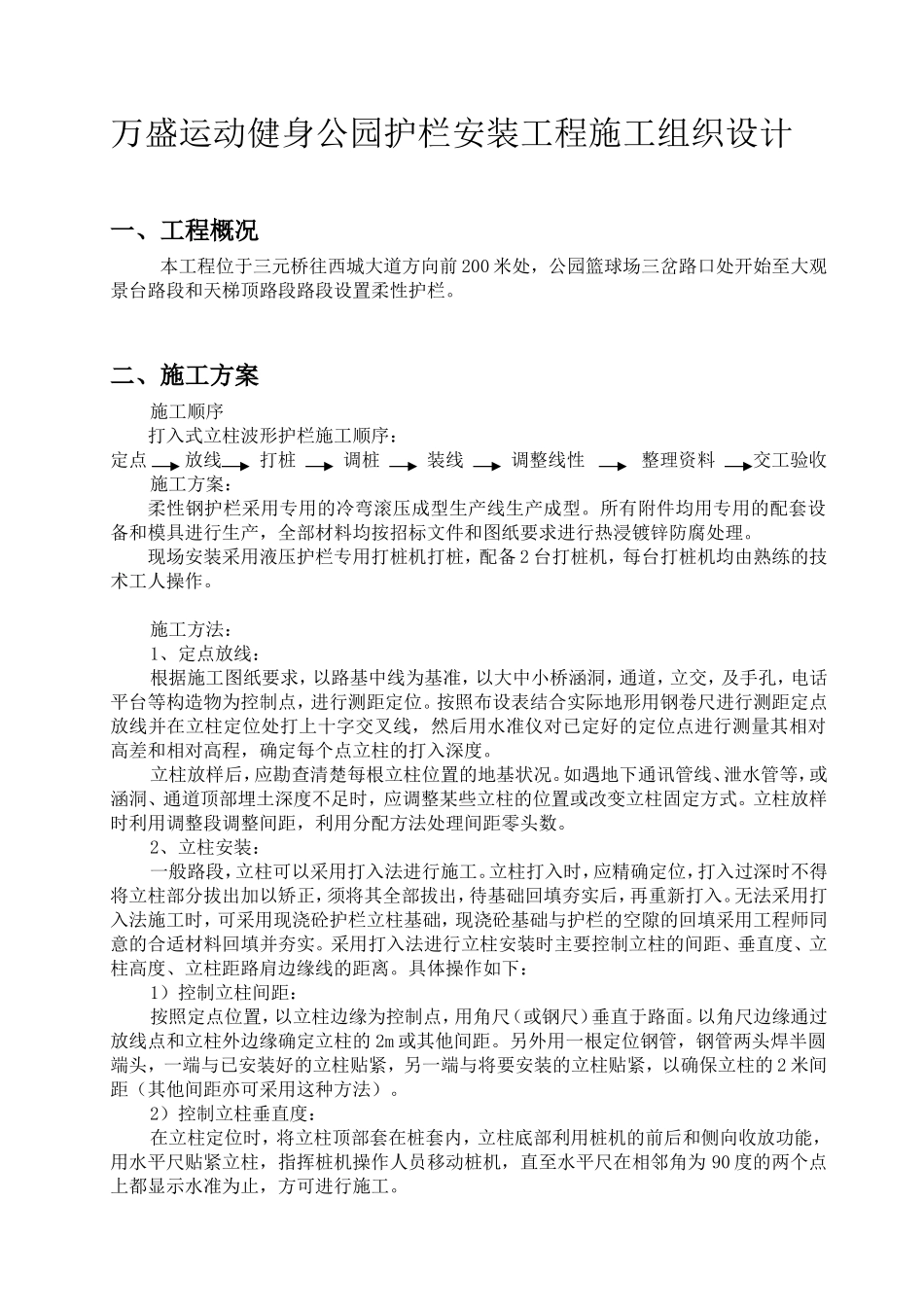

万盛运动健身公园护栏安装工程施工组织设计一、工程概况本工程位于三元桥往西城大道方向前200米处,公园篮球场三岔路口处开始至大观景台路段和天梯顶路段路段设置柔性护栏
二、施工方案施工顺序打入式立柱波形护栏施工顺序:定点放线打桩调桩装线调整线性整理资料交工验收施工方案:柔性钢护栏采用专用的冷弯滚压成型生产线生产成型
所有附件均用专用的配套设备和模具进行生产,全部材料均按招标文件和图纸要求进行热浸镀锌防腐处理
现场安装采用液压护栏专用打桩机打桩,配备2台打桩机,每台打桩机均由熟练的技术工人操作
施工方法:1、定点放线:根据施工图纸要求,以路基中线为基准,以大中小桥涵洞,通道,立交,及手孔,电话平台等构造物为控制点,进行测距定位
按照布设表结合实际地形用钢卷尺进行测距定点放线并在立柱定位处打上十字交叉线,然后用水准仪对已定好的定位点进行测量其相对高差和相对高程,确定每个点立柱的打入深度
立柱放样后,应勘查清楚每根立柱位置的地基状况
如遇地下通讯管线、泄水管等,或涵洞、通道顶部埋土深度不足时,应调整某些立柱的位置或改变立柱固定方式
立柱放样时利用调整段调整间距,利用分配方法处理间距零头数
2、立柱安装:一般路段,立柱可以采用打入法进行施工
立柱打入时,应精确定位,打入过深时不得将立柱部分拔出加以矫正,须将其全部拔出,待基础回填夯实后,再重新打入
无法采用打入法施工时,可采用现浇砼护栏立柱基础,现浇砼基础与护栏的空隙的回填采用工程师同意的合适材料回填并夯实
采用打入法进行立柱安装时主要控制立柱的间距、垂直度、立柱高度、立柱距路肩边缘线的距离
具体操作如下:1)控制立柱间距:按照定点位置,以立柱边缘为控制点,用角尺(或钢尺)垂直于路面
以角尺边缘通过放线点和立柱外边缘确定立柱的2m或其他间距
另外用一根定位钢管,钢管两头焊半圆端头,一端与已安装好的立柱贴紧,另一端与将要安装的立柱贴紧,以
