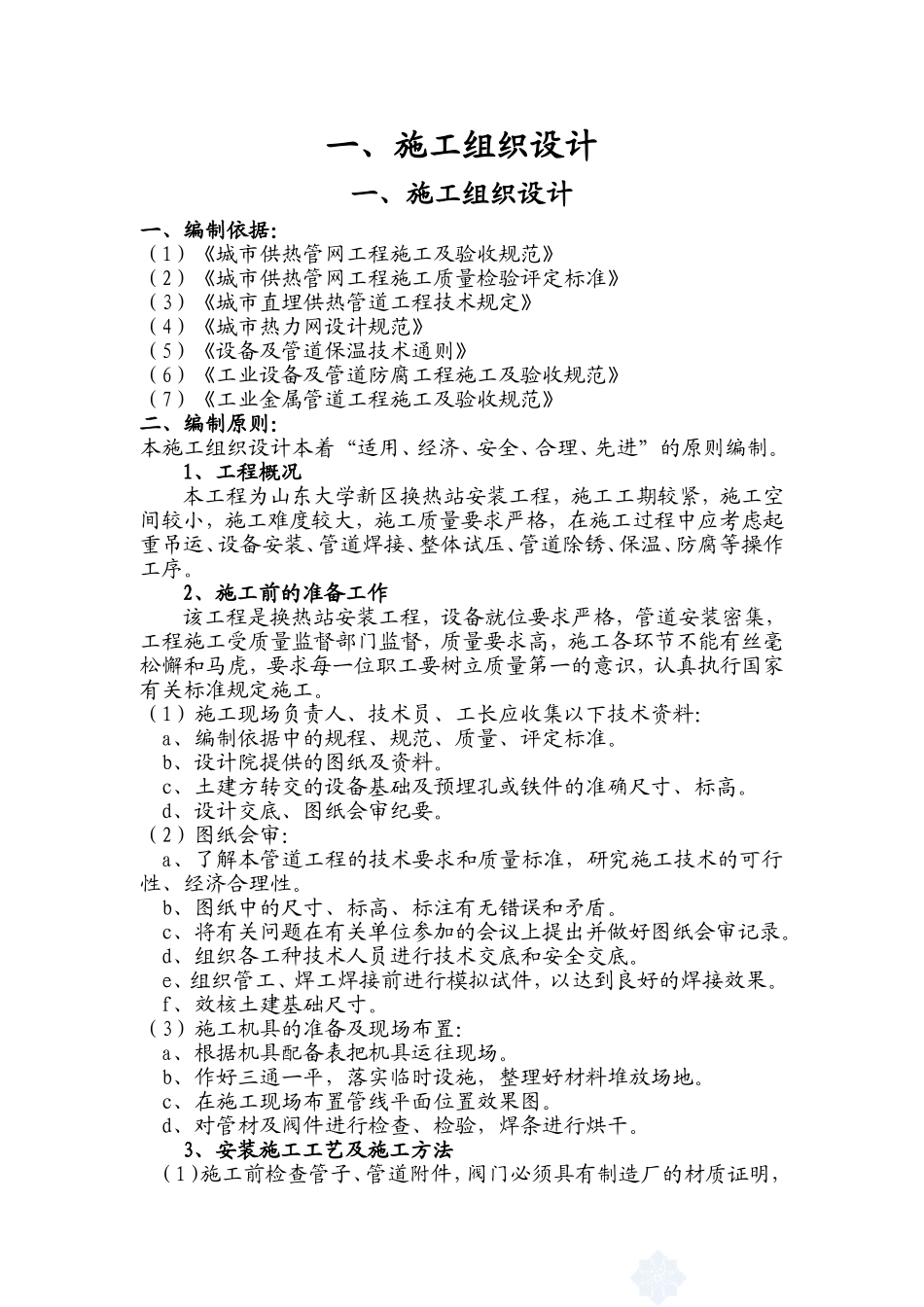

一、施工组织设计一、施工组织设计一、编制依据:(1)《城市供热管网工程施工及验收规范》(2)《城市供热管网工程施工质量检验评定标准》(3)《城市直埋供热管道工程技术规定》(4)《城市热力网设计规范》(5)《设备及管道保温技术通则》(6)《工业设备及管道防腐工程施工及验收规范》(7)《工业金属管道工程施工及验收规范》二、编制原则:本施工组织设计本着“适用、经济、安全、合理、先进”的原则编制
1、工程概况本工程为山东大学新区换热站安装工程,施工工期较紧,施工空间较小,施工难度较大,施工质量要求严格,在施工过程中应考虑起重吊运、设备安装、管道焊接、整体试压、管道除锈、保温、防腐等操作工序
2、施工前的准备工作该工程是换热站安装工程,设备就位要求严格,管道安装密集,工程施工受质量监督部门监督,质量要求高,施工各环节不能有丝毫松懈和马虎,要求每一位职工要树立质量第一的意识,认真执行国家有关标准规定施工
(1)施工现场负责人、技术员、工长应收集以下技术资料:a、编制依据中的规程、规范、质量、评定标准
b、设计院提供的图纸及资料
c、土建方转交的设备基础及预埋孔或铁件的准确尺寸、标高
d、设计交底、图纸会审纪要
(2)图纸会审:a、了解本管道工程的技术要求和质量标准,研究施工技术的可行性、经济合理性
b、图纸中的尺寸、标高、标注有无错误和矛盾
c、将有关问题在有关单位参加的会议上提出并做好图纸会审记录
d、组织各工种技术人员进行技术交底和安全交底
e、组织管工、焊工焊接前进行模拟试件,以达到良好的焊接效果
f、效核土建基础尺寸
(3)施工机具的准备及现场布置:a、根据机具配备表把机具运往现场
b、作好三通一平,落实临时设施,整理好材料堆放场地
c、在施工现场布置管线平面位置效果图
d、对管材及阀件进行检查、检验,焊条进行烘干
3、安装施工工艺及施工方法(1)施工前检查管子、管道附件,阀门
