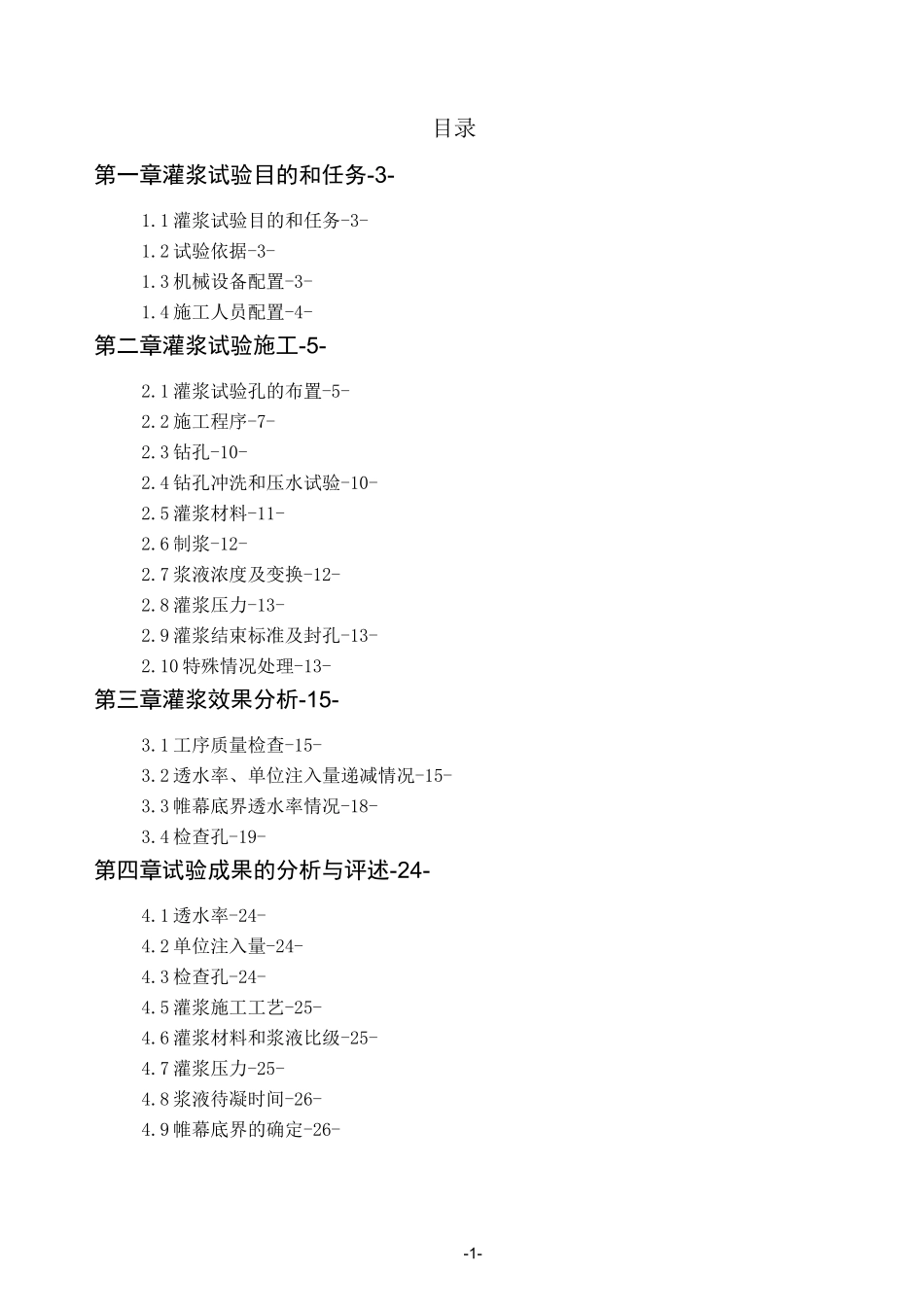

-1-目录第一章灌浆试验目的和任务-3-1
1灌浆试验目的和任务-3-1
2试验依据-3-1
3机械设备配置-3-1
4施工人员配置-4-第二章灌浆试验施工-5-2
1灌浆试验孔的布置-5-2
2施工程序-7-2
3钻孔-10-2
4钻孔冲洗和压水试验-10-2
5灌浆材料-11-2
6制浆-12-2
7浆液浓度及变换-12-2
8灌浆压力-13-2
9灌浆结束标准及封孔-13-2
10特殊情况处理-13-第三章灌浆效果分析-15-3
1工序质量检查-15-3
2透水率、单位注入量递减情况-15-3
3帷幕底界透水率情况-18-3
4检查孔-19-第四章试验成果的分析与评述-24-4
1透水率-24-4
2单位注入量-24-4
3检查孔-24-4
5灌浆施工工艺-25-4
6灌浆材料和浆液比级-25-4
7灌浆压力-25-4
8浆液待凝时间-26-4

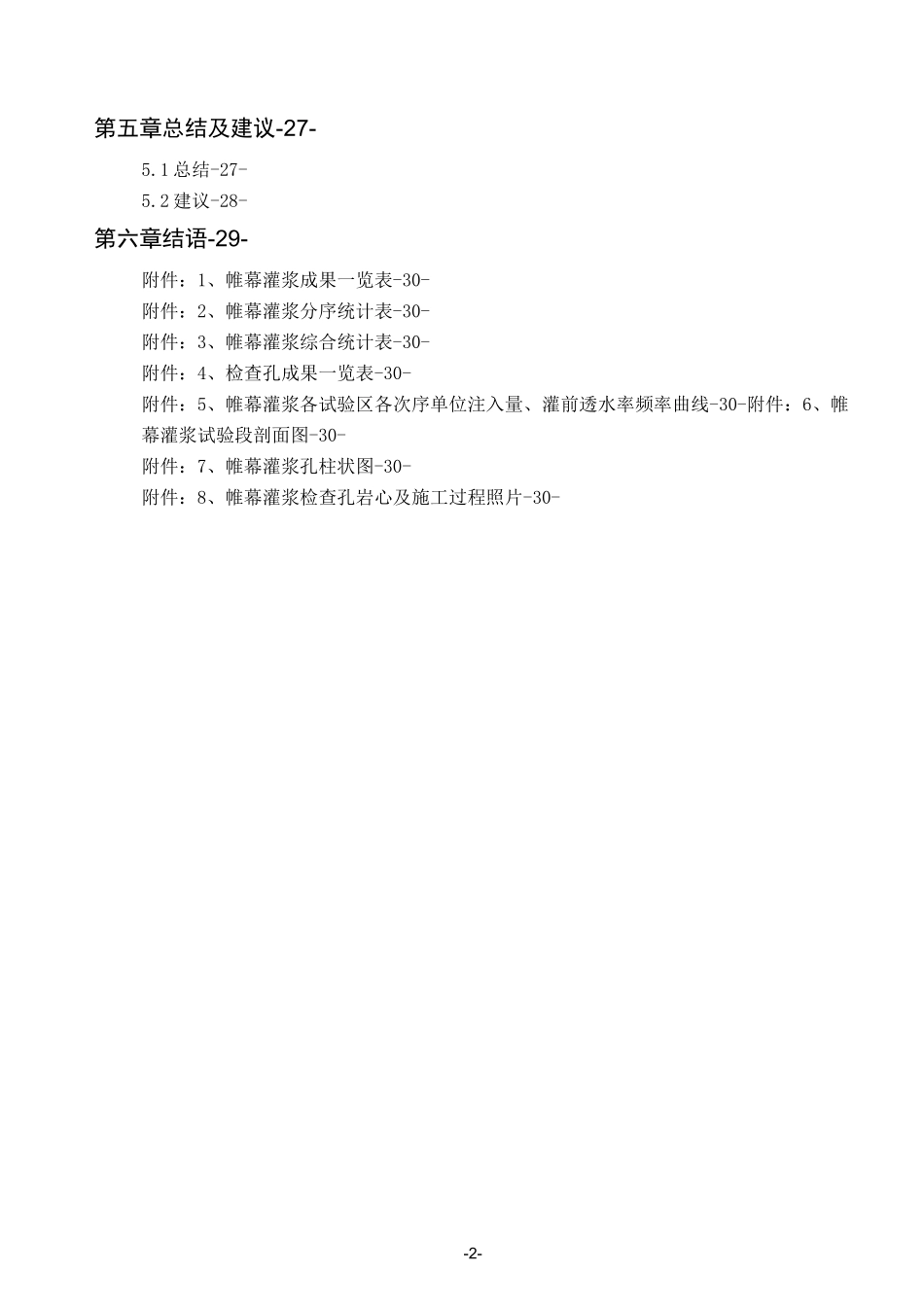

9帷幕底界的确定-26--2-第五章总结及建议-27-5
1总结-27-5

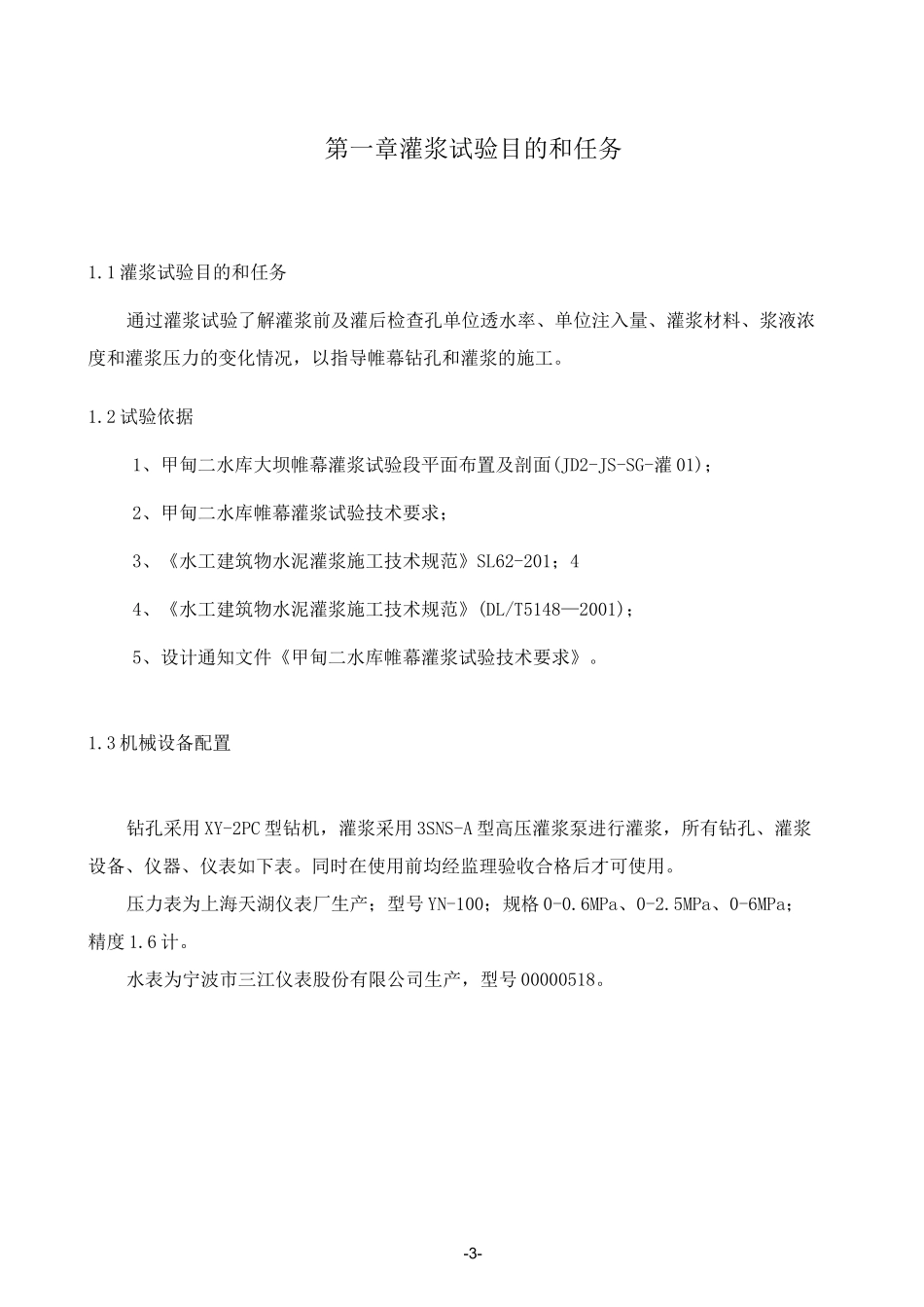

2建议-28-第六章结语-29-附件:1、帷幕灌浆成果一览表-30-附件:2、帷幕灌浆分序统计表-30-附件:3、帷幕灌浆综合统计表-30-附件:4、检查孔成果一览表-30-附件:5、帷幕灌浆各试验区各次序单位注入量、灌前透水率频率曲线-30-附件:6、帷幕灌浆试验段剖面图-30-附件:7、帷幕灌浆孔柱状图-30-附件:8、帷幕灌浆检查孔岩心及施工过程照片-30--3-第一章灌浆试验目的和任务1
1灌浆试验目的和任务通过灌浆试验了解灌浆前及灌后检查孔单位透水率、单位注入量、灌浆材料、浆液浓度和灌浆压力的变化情况,以指导帷幕钻孔和灌浆的施工
2试验依据1、甲甸二水库大坝帷幕灌浆试验段平面布置及剖面(JD2-JS-SG-灌01);2、甲甸二水库帷幕灌浆试验技术要求;3、《水工建筑物水泥灌浆施工技术规范》SL62-201;44、《水工建筑物水泥灌浆施工技
