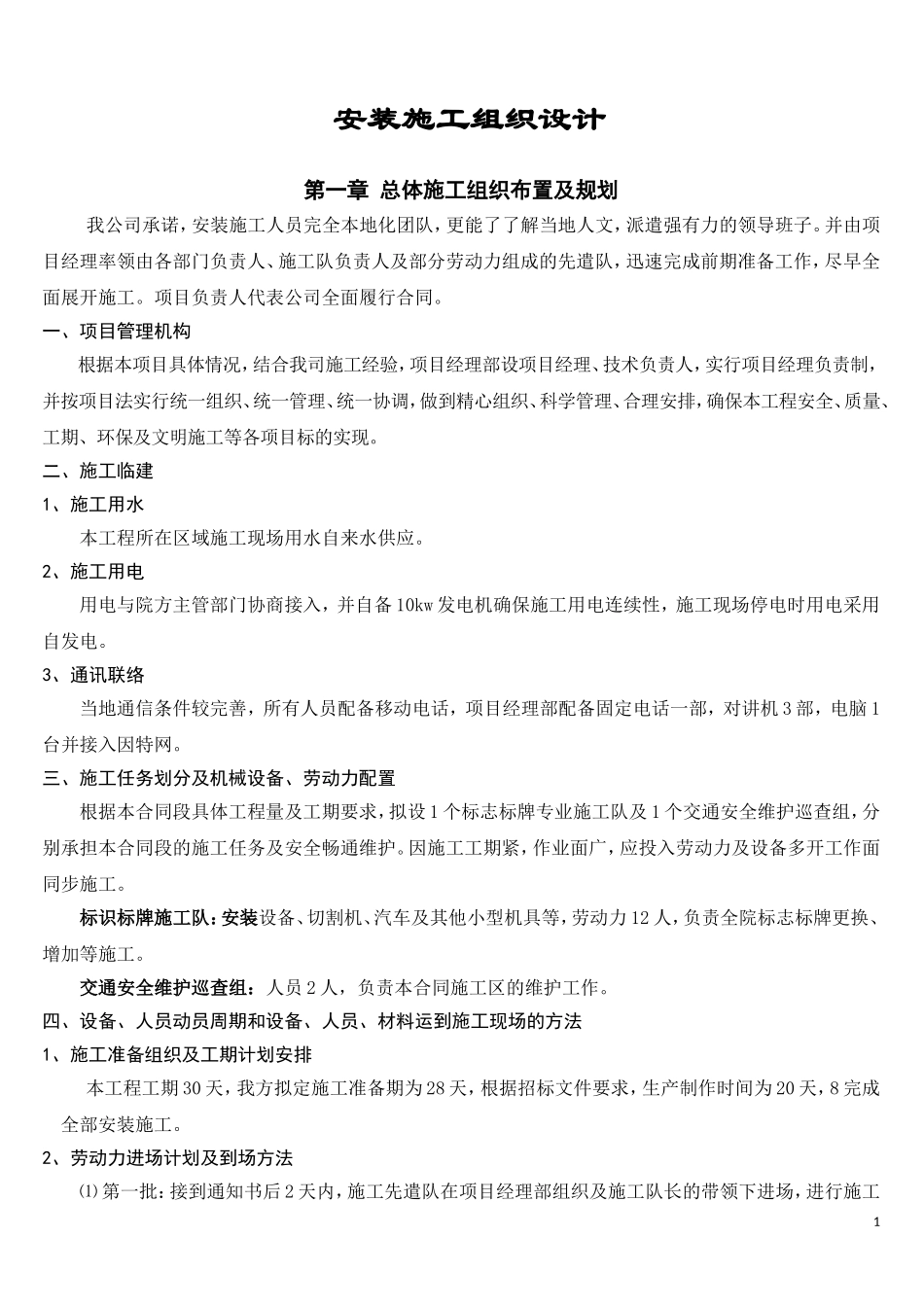

安装施工组织设计第一章总体施工组织布置及规划我公司承诺,安装施工人员完全本地化团队,更能了了解当地人文,派遣强有力的领导班子
并由项目经理率领由各部门负责人、施工队负责人及部分劳动力组成的先遣队,迅速完成前期准备工作,尽早全面展开施工
项目负责人代表公司全面履行合同
一、项目管理机构根据本项目具体情况,结合我司施工经验,项目经理部设项目经理、技术负责人,实行项目经理负责制,并按项目法实行统一组织、统一管理、统一协调,做到精心组织、科学管理、合理安排,确保本工程安全、质量、工期、环保及文明施工等各项目标的实现
二、施工临建1、施工用水本工程所在区域施工现场用水自来水供应
2、施工用电用电与院方主管部门协商接入,并自备10kw发电机确保施工用电连续性,施工现场停电时用电采用自发电
3、通讯联络当地通信条件较完善,所有人员配备移动电话,项目经理部配备固定电话一部,对讲机3部,电脑1台并接入因特网
三、施工任务划分及机械设备、劳动力配置根据本合同段具体工程量及工期要求,拟设1个标志标牌专业施工队及1个交通安全维护巡查组,分别承担本合同段的施工任务及安全畅通维护
因施工工期紧,作业面广,应投入劳动力及设备多开工作面同步施工
标识标牌施工队:安装设备、切割机、汽车及其他小型机具等,劳动力12人,负责全院标志标牌更换、增加等施工
交通安全维护巡查组:人员2人,负责本合同施工区的维护工作
四、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、施工准备组织及工期计划安排本工程工期30天,我方拟定施工准备期为28天,根据招标文件要求,生产制作时间为20天,8完成全部安装施工
2、劳动力进场计划及到场方法⑴第一批:接到通知书后2天内,施工先遣队在项目经理部组织及施工队长的带领下进场,进行施工1准备
⑵第二批:签订合同后生产完成20天内,施工队劳动力进场展开全面安装施工,10日内完成安装
