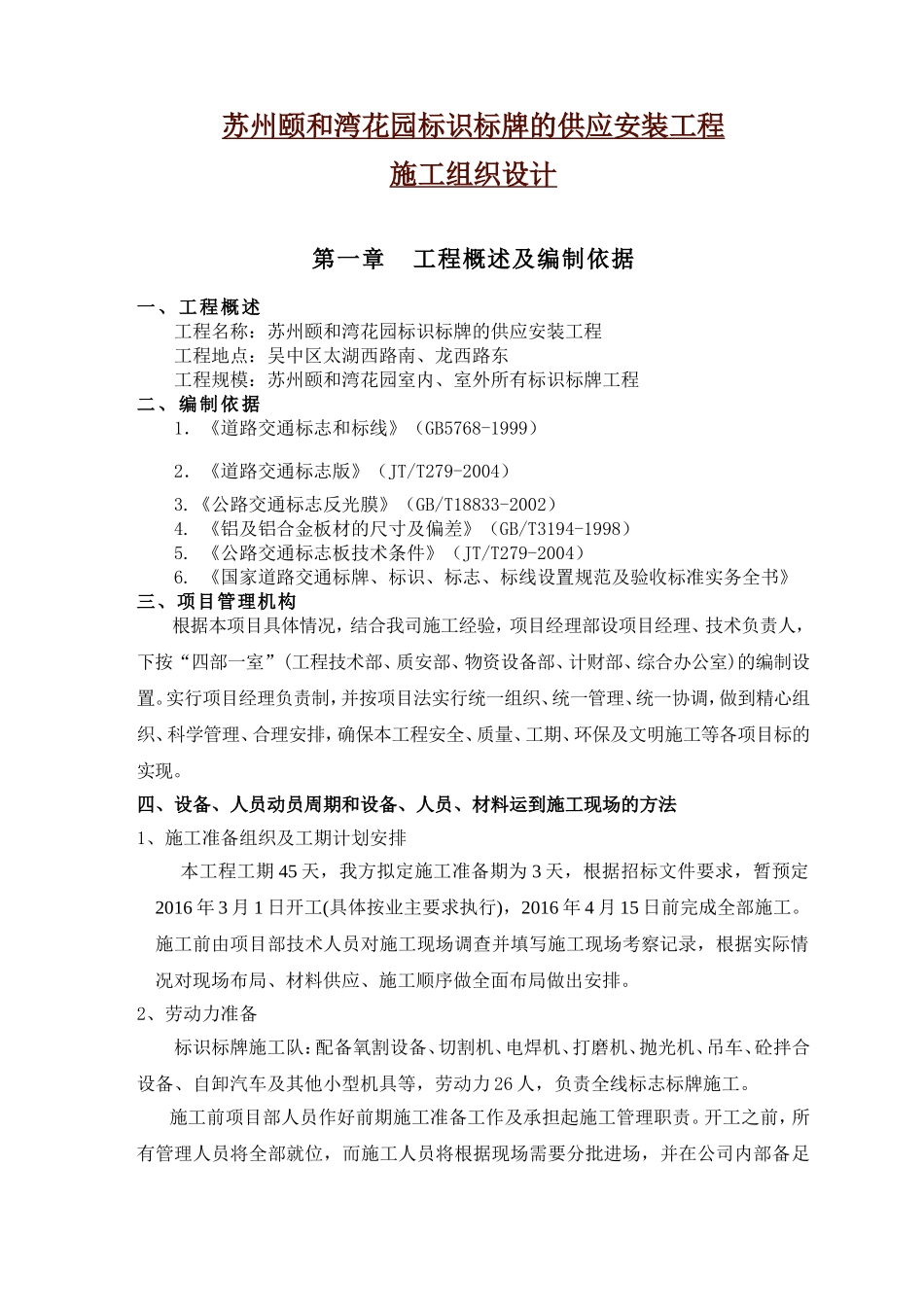

苏州颐和湾花园标识标牌的供应安装工程施工组织设计第一章工程概述及编制依据一、工程概述工程名称:苏州颐和湾花园标识标牌的供应安装工程工程地点:吴中区太湖西路南、龙西路东工程规模:苏州颐和湾花园室内、室外所有标识标牌工程二、编制依据1.《道路交通标志和标线》(GB5768-1999)2.《道路交通标志版》(JT/T279-2004)3
《公路交通标志反光膜》(GB/T18833-2002)4
《铝及铝合金板材的尺寸及偏差》(GB/T3194-1998)5
《公路交通标志板技术条件》(JT/T279-2004)6
《国家道路交通标牌、标识、标志、标线设置规范及验收标准实务全书》三、项目管理机构根据本项目具体情况,结合我司施工经验,项目经理部设项目经理、技术负责人,下按“四部一室”(工程技术部、质安部、物资设备部、计财部、综合办公室)的编制设置
实行项目经理负责制,并按项目法实行统一组织、统一管理、统一协调,做到精心组织、科学管理、合理安排,确保本工程安全、质量、工期、环保及文明施工等各项目标的实现
四、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、施工准备组织及工期计划安排本工程工期45天,我方拟定施工准备期为3天,根据招标文件要求,暂预定2016年3月1日开工(具体按业主要求执行),2016年4月15日前完成全部施工
施工前由项目部技术人员对施工现场调查并填写施工现场考察记录,根据实际情况对现场布局、材料供应、施工顺序做全面布局做出安排
2、劳动力准备标识标牌施工队:配备氧割设备、切割机、电焊机、打磨机、抛光机、吊车、砼拌合设备、自卸汽车及其他小型机具等,劳动力26人,负责全线标志标牌施工
施工前项目部人员作好前期施工准备工作及承担起施工管理职责
开工之前,所有管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员

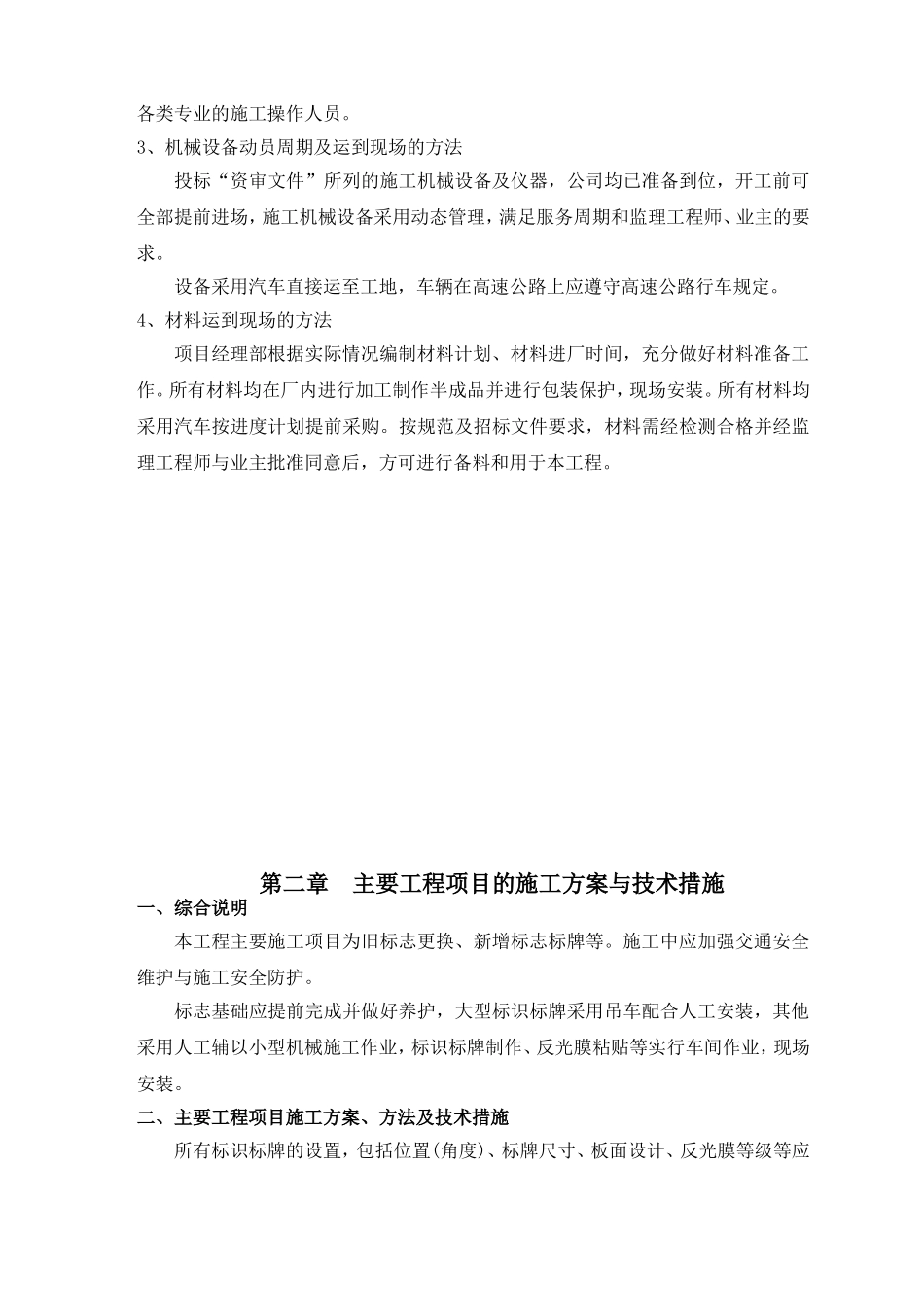

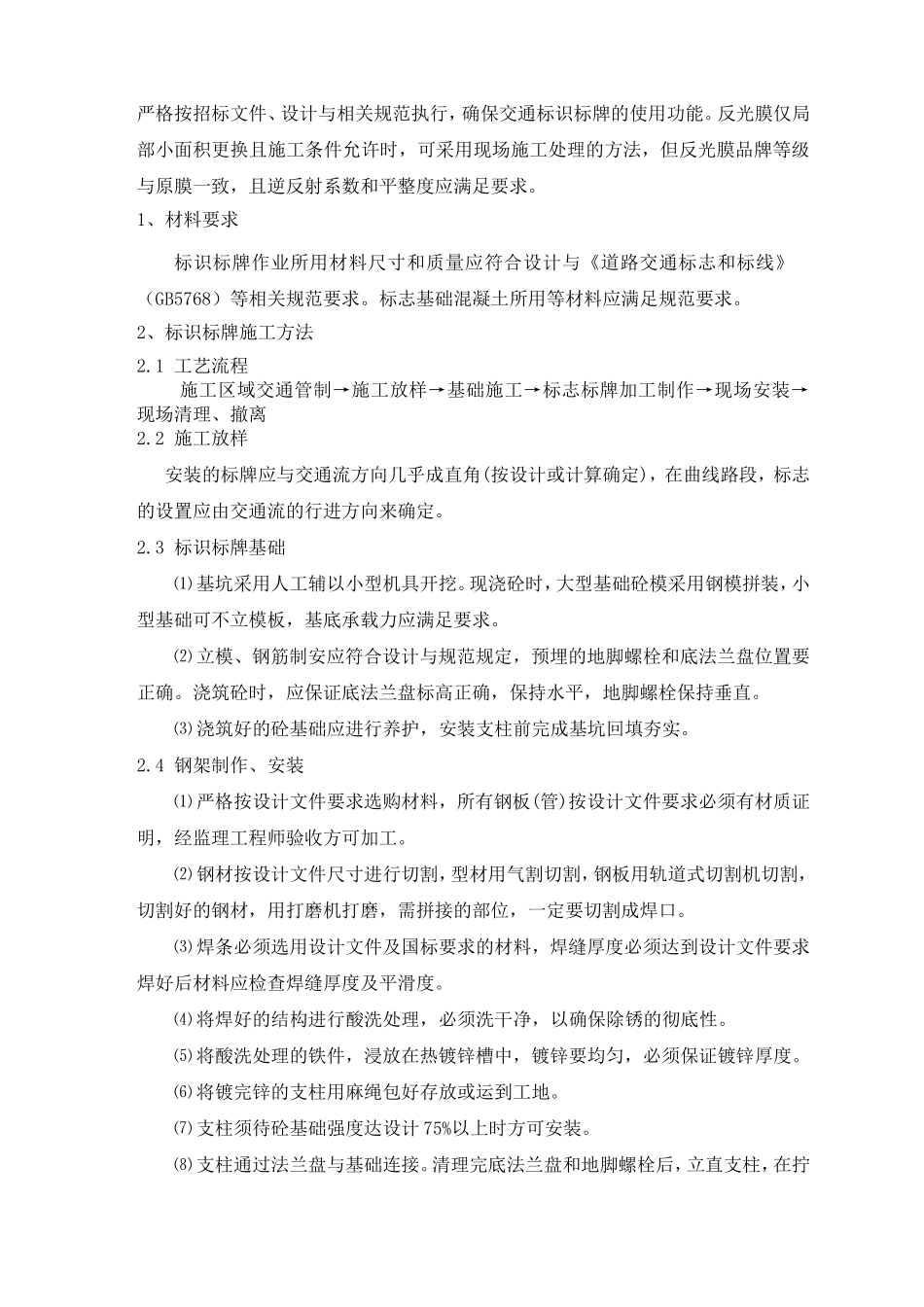

3、机械设备
